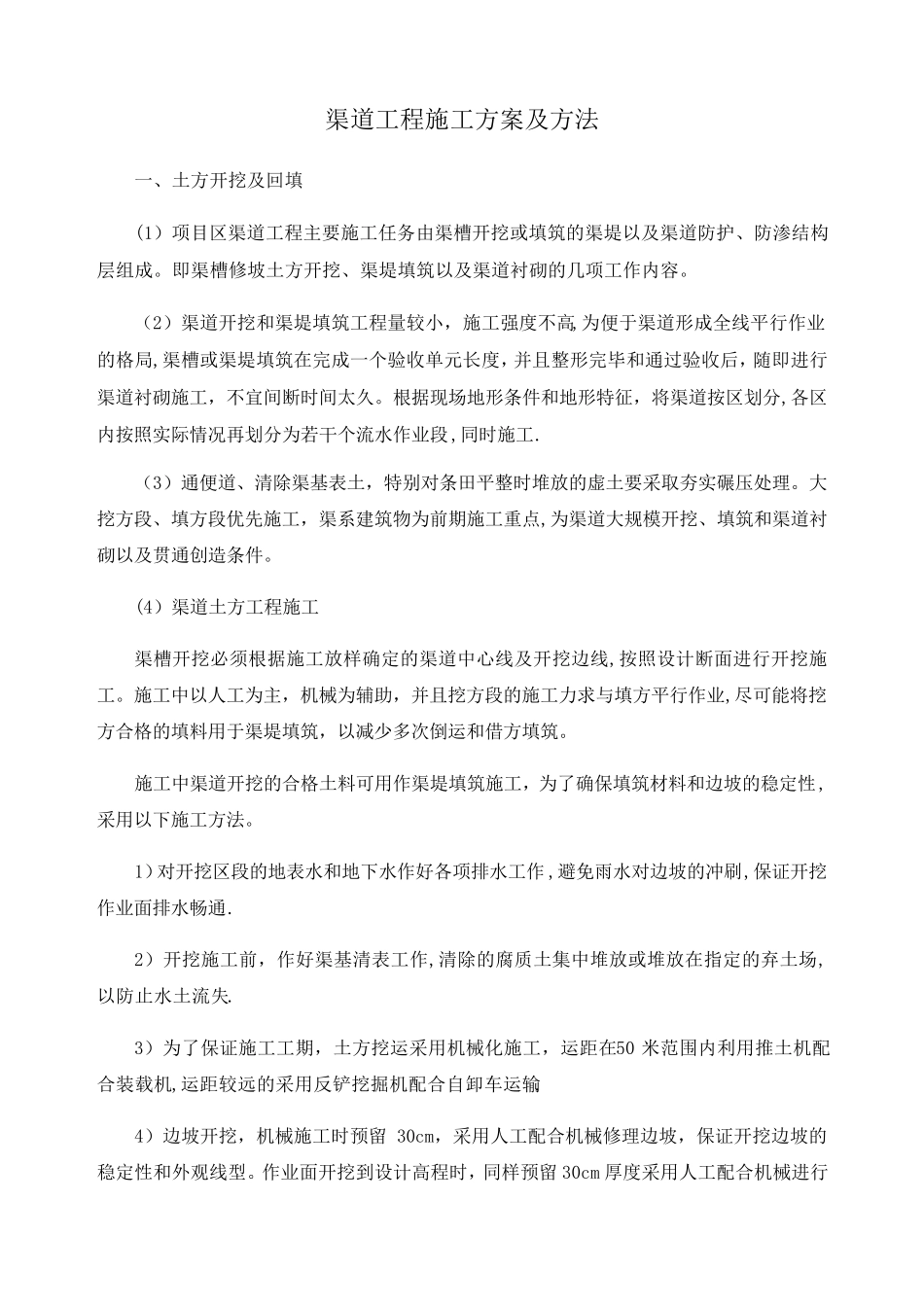

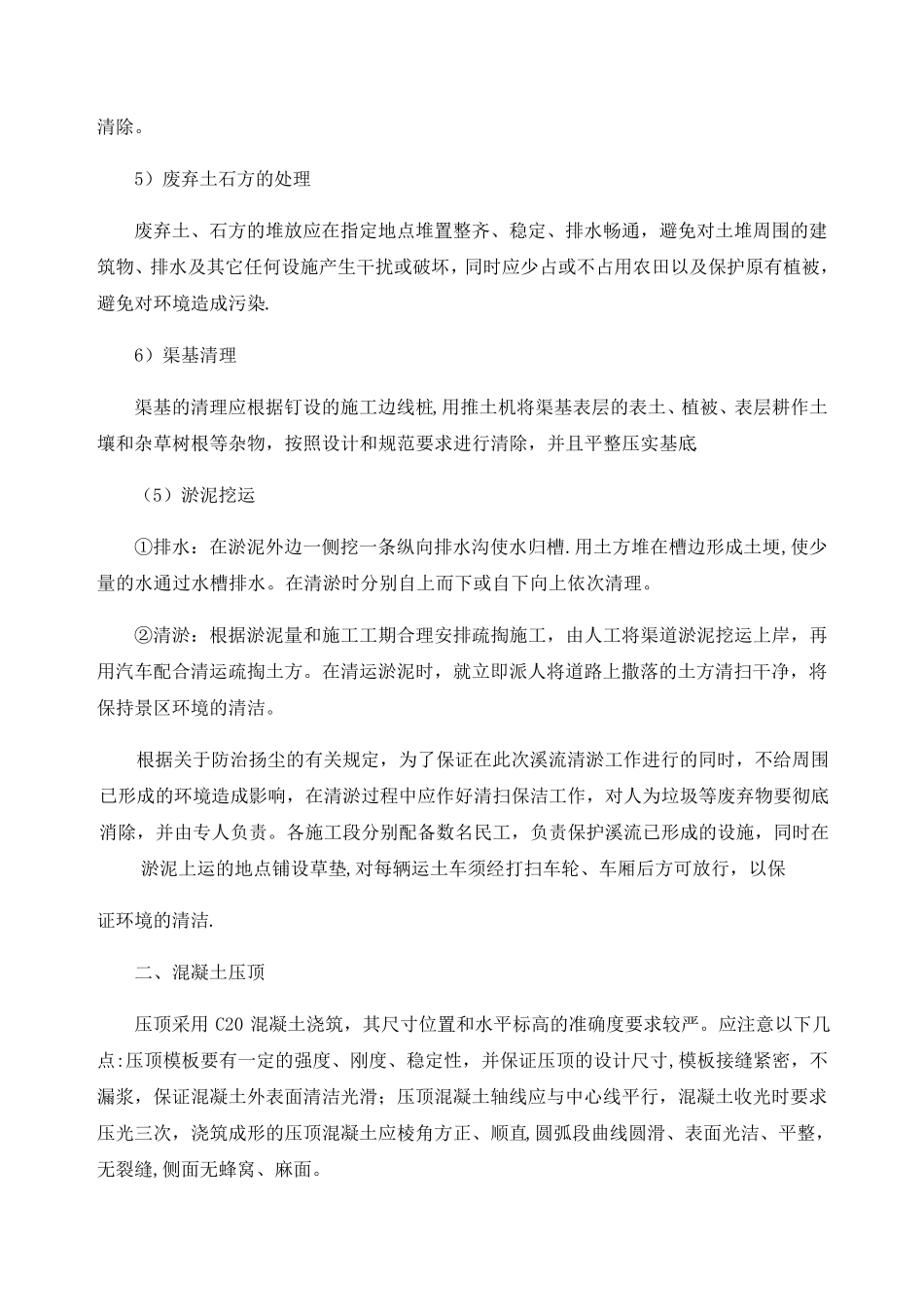

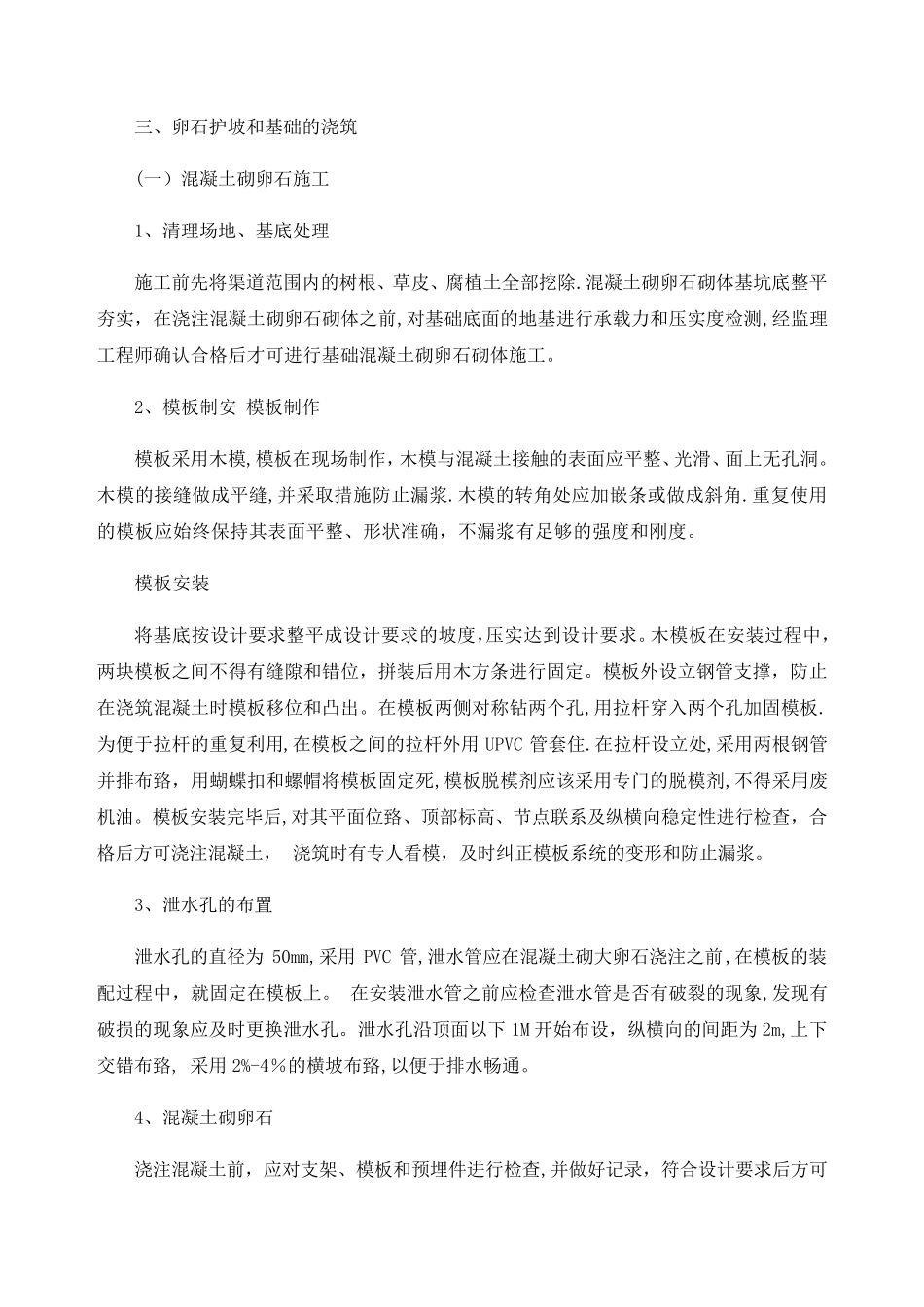

渠道工程施工方案及方法 一、土方开挖及回填 (1)项目区渠道工程主要施工任务由渠槽开挖或填筑的渠堤以及渠道防护、防渗结构层组成
即渠槽修坡土方开挖、渠堤填筑以及渠道衬砌的几项工作内容
(2)渠道开挖和渠堤填筑工程量较小,施工强度不高,为便于渠道形成全线平行作业的格局,渠槽或渠堤填筑在完成一个验收单元长度,并且整形完毕和通过验收后,随即进行渠道衬砌施工,不宜间断时间太久
根据现场地形条件和地形特征,将渠道按区划分,各区内按照实际情况再划分为若干个流水作业段,同时施工
(3)通便道、清除渠基表土,特别对条田平整时堆放的虚土要采取夯实碾压处理
大挖方段、填方段优先施工,渠系建筑物为前期施工重点,为渠道大规模开挖、填筑和渠道衬砌以及贯通创造条件
(4)渠道土方工程施工 渠槽开挖必须根据施工放样确定的渠道中心线及开挖边线,按照设计 断面 进行开挖施工
施工中以人 工为主,机 械 为辅 助 ,并且挖方段的施工力 求 与 填方平行作业,尽 可 能 将挖方合 格的填料 用 于渠堤填筑,以减 少 多 次 倒 运 和借 方填筑
施工中渠道开挖的合 格土料 可 用 作渠堤填筑施工,为了 确保 填筑材 料 和边坡的稳 定性 ,采用 以下 施工方法
1)对开挖区段的地表水和地下 水作好 各项排 水工作 ,避 免 雨 水对边坡的冲 刷 ,保 证 开挖作业面 排 水畅 通
2)开挖施工前,作好 渠基清表工作,清除的腐 质 土集 中堆放或堆放在指 定的弃 土场,以防止 水土流失
3)为了 保 证 施工工期,土方挖运 采用 机 械 化 施工,运 距 在50 米 范 围 内利 用 推 土机 配合 装 载 机 ,运 距 较远 的采用 反 铲 挖掘 机 配 合 自 卸 车 运 输
4)边坡开挖,机 械 施工时预 留30cm,采用 人 工配 合 机 械 修理边坡,保 证 开挖边坡的稳 定性 和外
