技 术 交 底 记 录 表C2-5 编 号 001 工 程 名 称 分部工程名称 管道主体工程 分项工程名称 防水工程 施工单位 交底日期 交底内容: 审核人 交底人 接受交底人 1、本表由施工单位填写
第 1 页 共 10 页 一、本项目防水概况 本工程综合管廊防水等级为二级,防水设置主要为包括底板、外墙、顶板、集水坑等部位
防水材料主要为高聚物改性沥青防水卷材、双组份聚硫密封膏;外侧采用卷材防水层,从结构地板垫层铺设至顶板基面,并应在外围形成封闭的防水层,此外在综合管廊后浇带、施工缝、外墙穿管处也设置了防水措施
综合管廊(包括各种井)内底板及底板以上 1000m m 范围内侧墙需涂水泥基渗透结晶型防水涂料(刷 3 遍,1
5m m 厚)

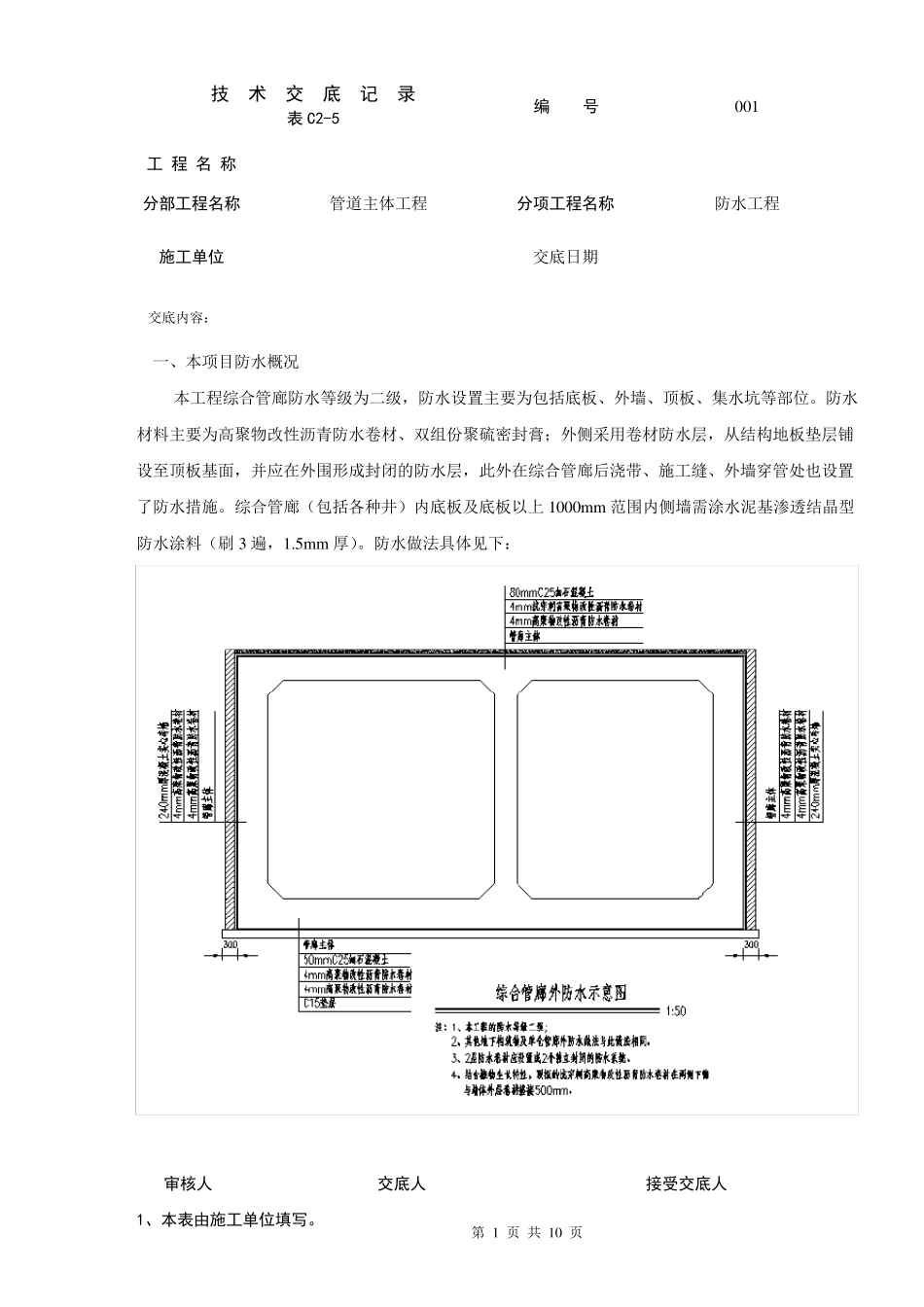

防水做法具体见下: 技 术 交 底 记 录 表C2-5 编 号 001 工 程 名 称 分部工程名称 管道主体工程 分项工程名称 防水工程 施工单位 交底日期 交底内容: 审核人 交底人 接受交底人 1、本表由施工单位填写

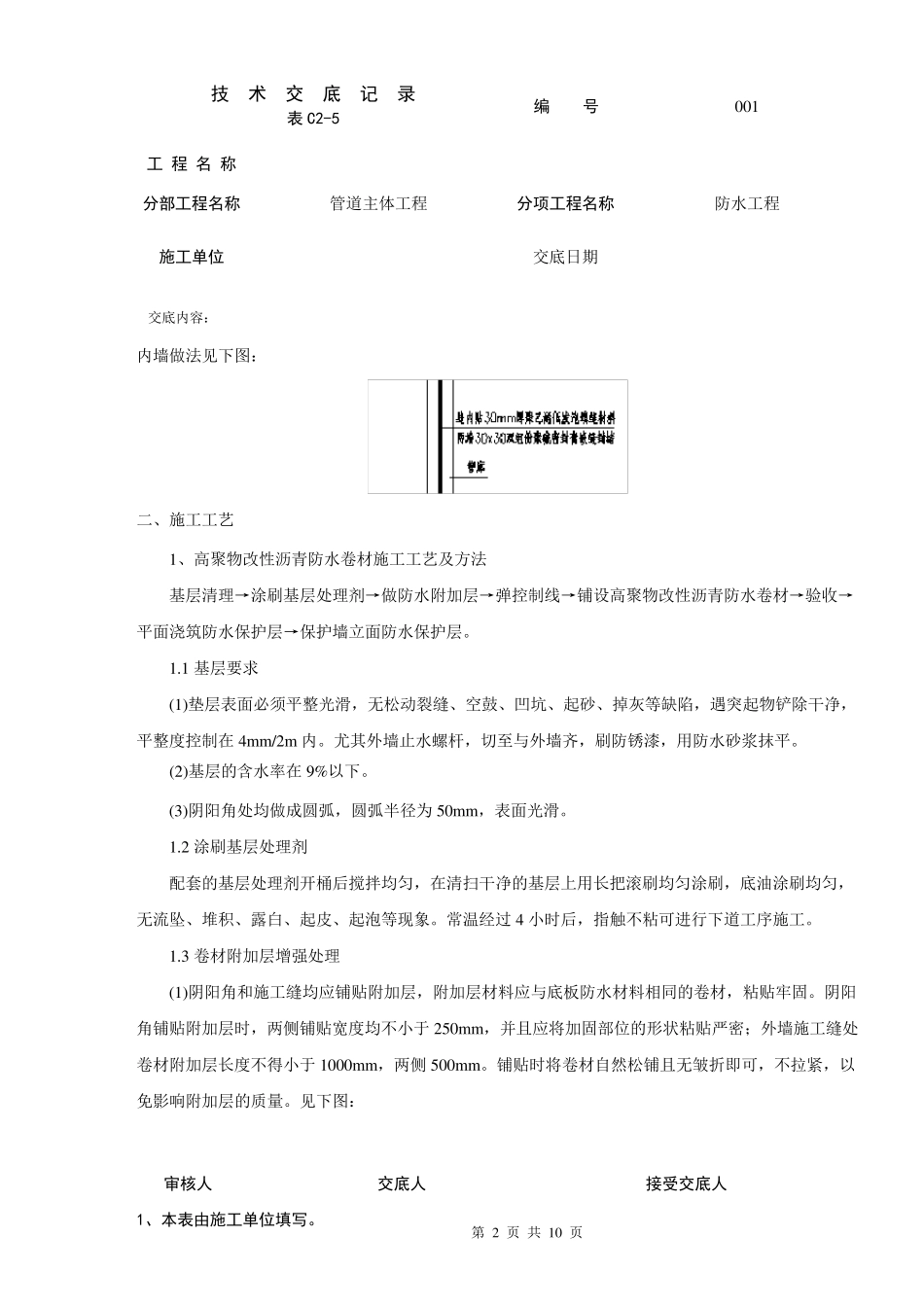

第 2 页 共 10 页 内墙做法见下图: 二、施工工艺 1、高聚物改性沥青防水卷材施工工艺及方法 基层清理→涂刷基层处理剂→做防水附加层→弹控制线→铺设高聚物改性沥青防水卷材→验收→平面浇筑防水保护层→保护墙立面防水保护层
1 基层要求 (1)垫层表面必须平整光滑,无松动裂缝、空鼓、凹坑、起砂、掉灰等缺陷,遇突起物铲除干净,平整度控制在 4m m /2m 内
尤其外墙止水螺杆,切至与外墙齐,刷防锈漆,用防水砂浆抹平
(2)基层的含水率在 9%以下
(3)阴阳角处均做成圆弧,圆弧半径为50m m ,表面光滑
2 涂刷基层处理剂 配套的基层处理剂开桶后搅拌均匀,在清扫干净的基层上用长把滚刷均匀涂刷,底油涂刷均匀,无流坠、堆积、露白、起皮、起泡等现象

常温经过4 小时后,指触 不 粘 可 进 行 下道
