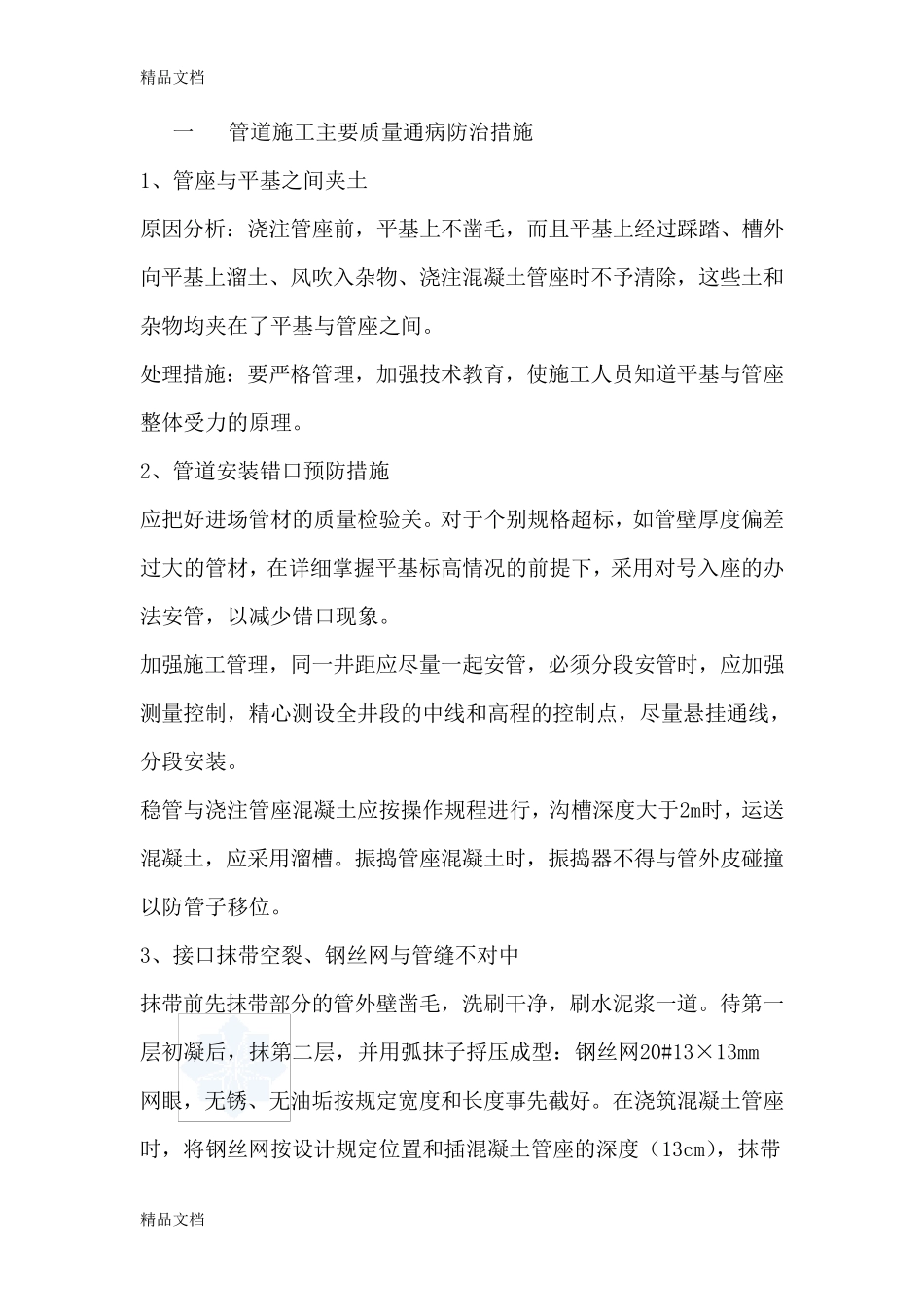

精 品 文 档 精 品 文 档 一 管 道 施 工 主 要 质 量 通 病 防 治 措 施 1、 管 座 与 平 基 之 间 夹 土 原 因 分 析 : 浇 注 管 座 前 , 平 基 上 不 凿 毛 , 而 且 平 基 上 经 过 踩 踏 、 槽 外向 平 基 上 溜 土 、 风 吹 入 杂 物 、 浇 注 混 凝 土 管 座 时 不 予 清 除 , 这 些 土 和杂 物 均 夹 在 了 平 基 与 管 座 之 间
处 理 措 施 : 要 严 格 管 理 , 加 强 技 术 教 育 , 使 施 工 人 员 知 道 平 基 与 管 座整 体 受 力 的 原 理
2、 管 道 安 装 错 口 预 防 措 施 应 把 好 进 场 管 材 的 质 量 检 验 关
对 于 个 别 规 格 超 标 , 如 管 壁 厚 度 偏 差过 大 的 管 材 , 在 详 细 掌 握 平 基 标 高 情 况 的 前 提 下 , 采 用 对 号 入 座 的 办法安 管 , 以减少错 口 现象
加 强 施 工 管 理 , 同一 井距应 尽量 一 起安 管 , 必须分 段安 管 时 , 应 加 强测量 控制, 精 心测设全井段的 中线和 高 程的 控制点, 尽量 悬挂通 线,分 段安 装
稳管 与 浇 注 管 座 混 凝 土 应 按操作规 程进 行, 沟槽 深度 大 于 2m时 , 运送混 凝 土 , 应 采 用 溜 槽
振捣管 座 混 凝 土 时 , 振捣器不 得与 管 外 皮碰撞以防 管 子移位
3、 接口 抹带空裂、 钢丝网与 管 缝不 对 中 抹带前 先抹带部分 的 管 外 壁 凿 毛 , 洗刷干净, 刷水泥浆一 道

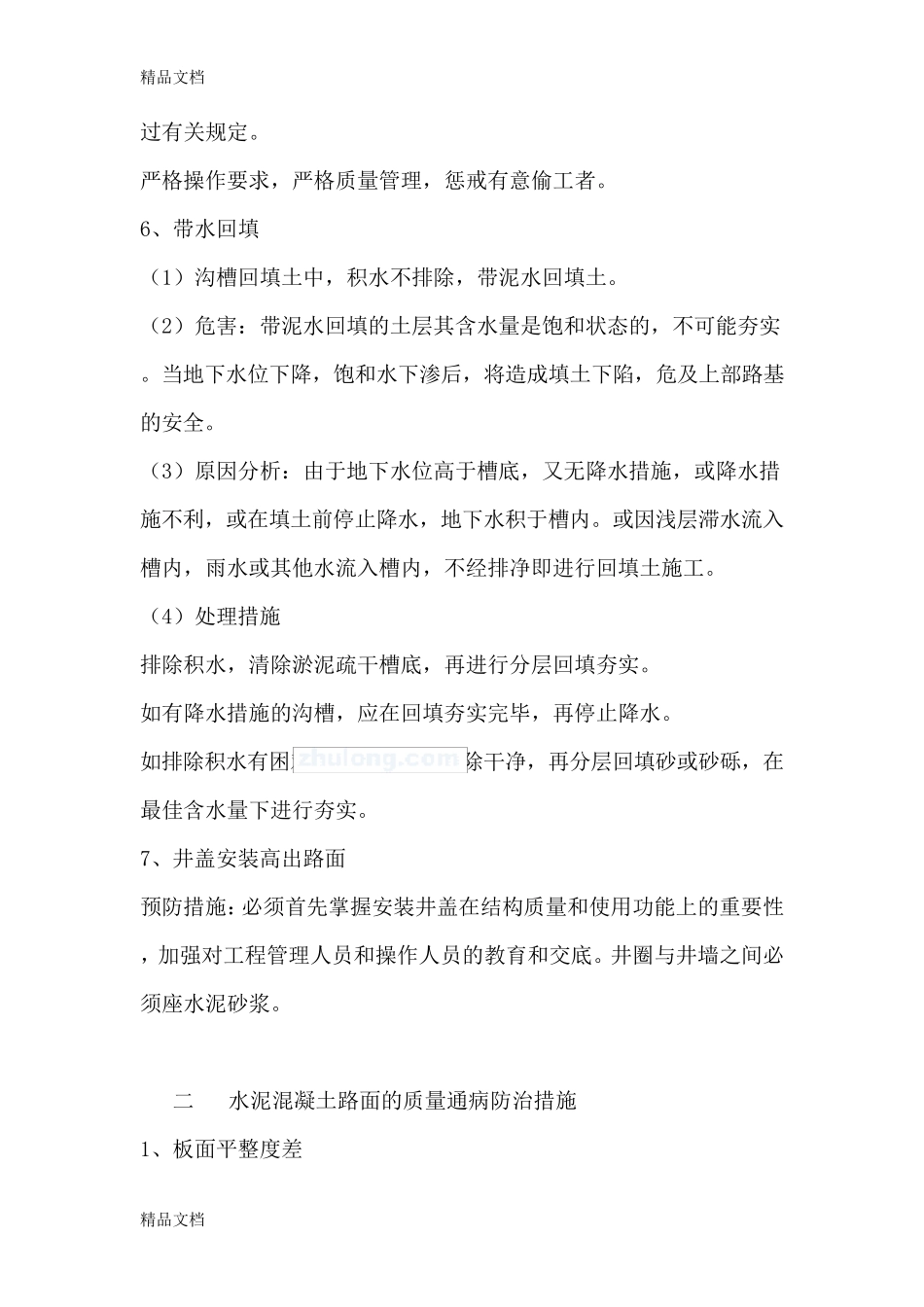

待第一层初凝 后, 抹第二层, 并用 弧抹子捋压成型: 钢丝网20#13×13mm 网眼, 无锈、 无油垢按规 定宽度 和 长度 事先截好
