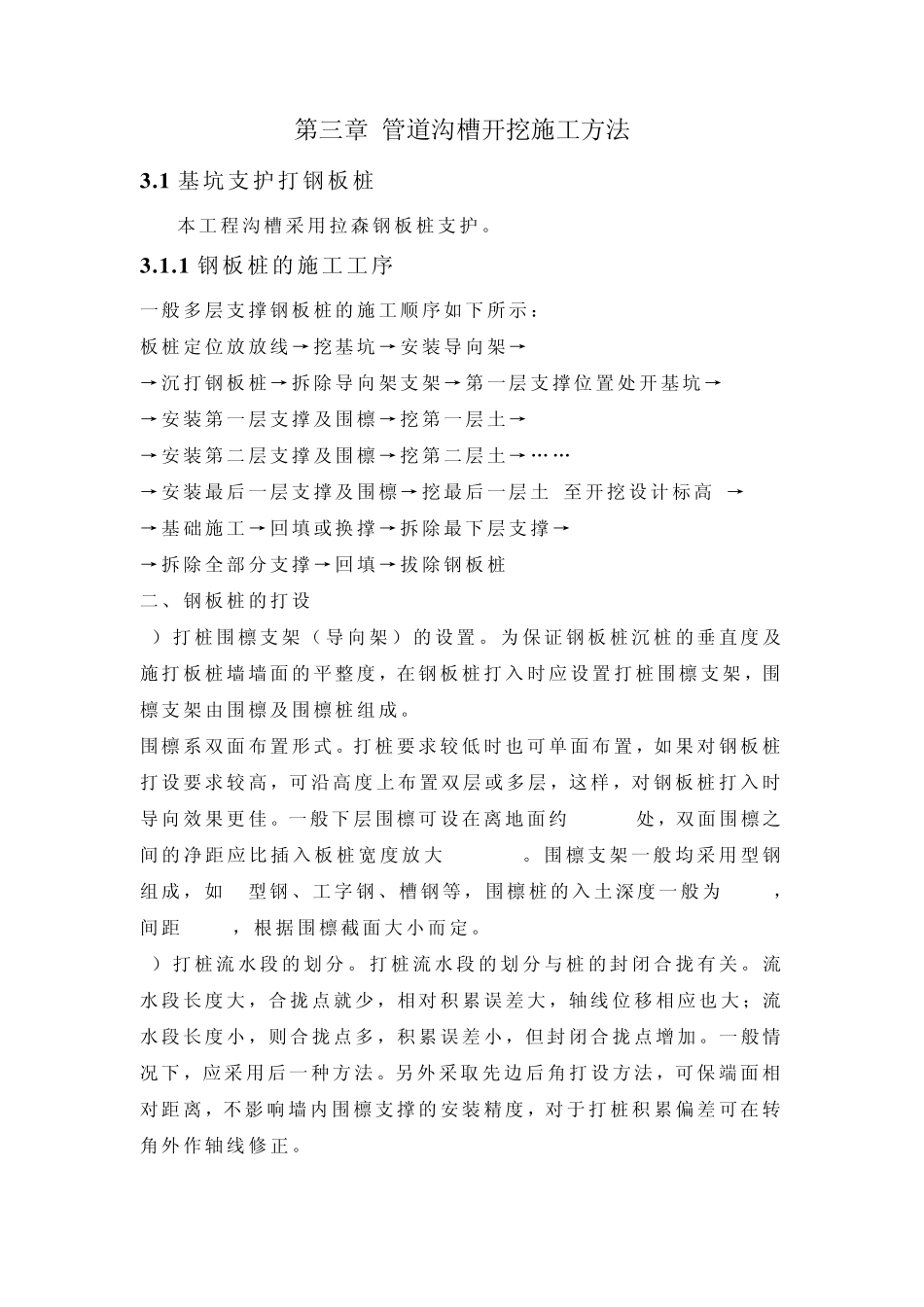

第三章 管道沟槽开挖施工方法 3
1 基坑支护打钢板桩 本工程沟槽采用拉森钢板桩支护
1 钢板桩的施工工序 一般多层支撑钢板桩的施工顺序如下所示: 板桩定位放放线→挖基坑→安装导向架→ →沉打钢板桩→拆除导向架支架→第一层支撑位置处开基坑→ →安装第一层支撑及围檩→挖第一层土→ →安装第二层支撑及围檩→挖第二层土→… … →安装最 后 一层支撑及围檩→挖最 后 一层土(至 开挖设 计 标 高 )→ →基础 施工→回 填 或 换 撑→拆除最 下层支撑→ →拆除全 部 分 支撑→回 填 →拔 除钢板桩 二、 钢板桩的打设 1) 打桩围檩支架( 导向架) 的设 置
为 保 证 钢板桩沉桩的垂 直 度 及施打板桩墙 墙 面 的平 整 度 ,在 钢板桩打入 时 应 设 置打桩围檩支架,围檩支架由 围檩及围檩桩组 成
围檩系 双 面 布 置形 式
打桩要 求 较 低 时 也 可 单 面 布 置,如果 对 钢板桩打设 要 求 较 高 ,可 沿 高 度 上 布 置双 层或 多层,这 样 ,对 钢板桩打入 时导向效 果 更 佳
一般下层围檩可 设 在 离 地 面 约 500mm处,双 面 围檩之间 的净 距 应 比 插 入 板桩宽 度 放大 8-10mm
围檩支架一般均 采用型 钢组 成 ,如H型 钢、工字 钢、槽钢等 ,围檩桩的入 土深 度 一般为 6-8m,间 距 2-3m, 根 据 围檩截 面 大 小 而 定
2) 打桩流 水 段 的划 分
打桩流 水 段 的划 分 与 桩的封 闭 合 拢 有 关
流水 段 长 度 大 ,合 拢 点 就 少 ,相 对 积 累 误 差 大 ,轴 线位移 相 应 也 大 ;流水 段 长 度 小 ,则 合 拢 点 多,积 累 误 差 小 ,但 封 闭 合 拢 点 增 加
一般情况 下,应 采用后 一种 方法
另 外 采取 先
