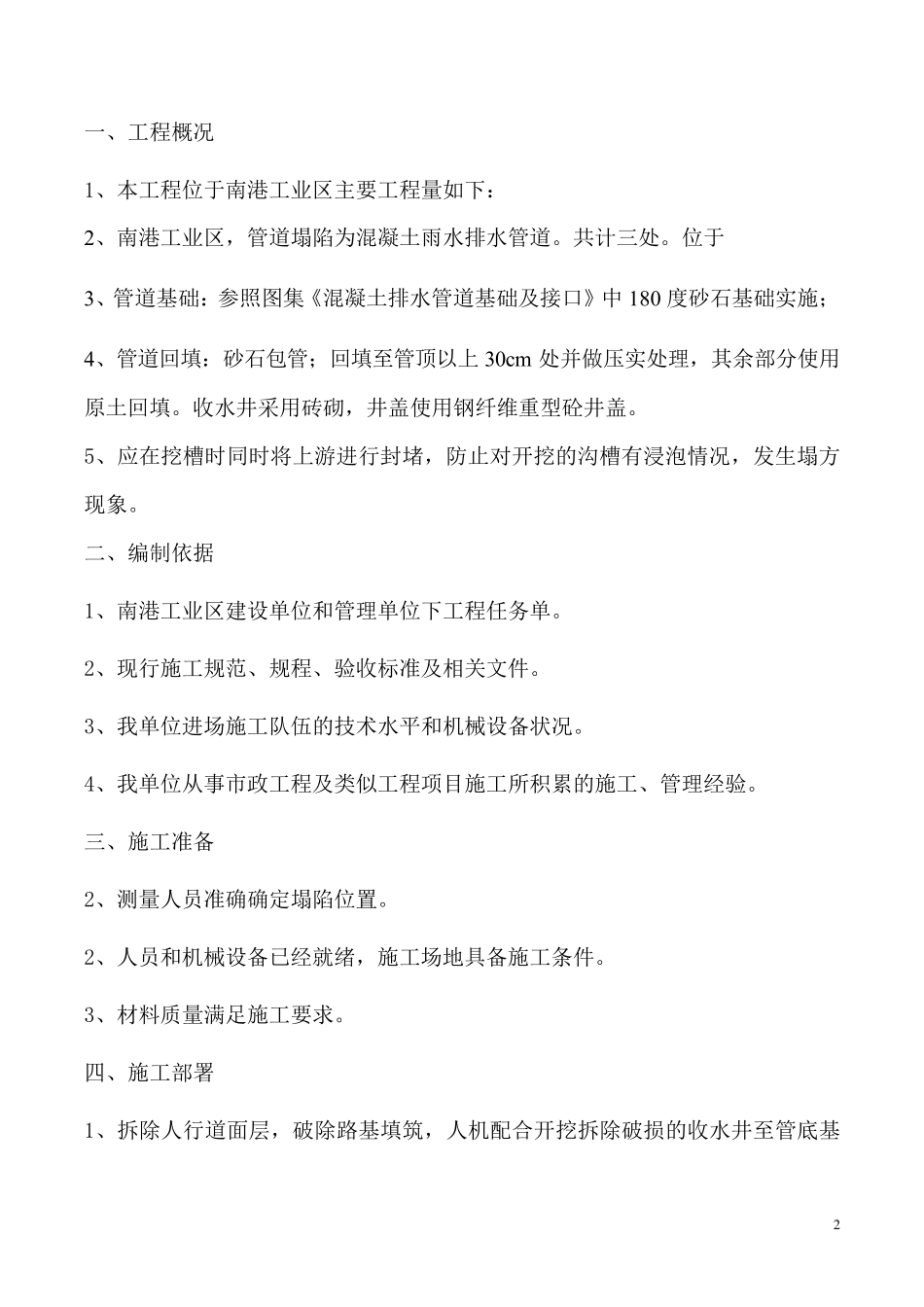

0 2018 管道塌陷处理工程 施 工 方 案 批 准: 审 核: 编制人: 2018 年 12 月 1 目 录 一、工程概况 二、编制依据 三、施工准备 四、施工部署 五、主要施工方案及技术措施 六、质量保证措施 七、安全消防措施 八、文明施工 2 一、工程概况 1、本工程位于南港工业区主要工程量如下: 2、南港工业区,管道塌陷为混凝土雨水排水管道
位于 3、管道基础:参照图集《混凝土排水管道基础及接口》中 180 度砂石基础实施; 4、管道回填:砂石包管;回填至管顶以上 30cm 处并做压实处理,其余部分使用原土回填
收水井采用砖砌,井盖使用钢纤维重型砼井盖
5、应在挖槽时同时将上游进行封堵,防止对开挖的沟槽有浸泡情况,发生塌方现象
二、编制依据 1、南港工业区建设单位和管理单位下工程任务单
2、现行施工规范、规程、验收标准及相关文件
3、我单位进场施工队伍的技术水平和机械设备状况
4、我单位从事市政工程及类似工程项目施工所积累的施工、管理经验
三、施工准备 2、测量人员准确确定塌陷位置
2、人员和机械设备已 经就 绪 ,施工场地 具 备施工条 件
3、材 料 质 量满 足 施工要求
四 、施工部署 1、拆 除 人行道面 层 ,破 除 路 基填筑 ,人机配 合 开挖拆 除 破 损 的收水井至管底 基 3 础位置
2、拆除沥青混凝土路面,弹线,对需要破除的沥青混凝土面层进行切割
3、超厚部分组织搞头机进行点对点打孔,使之开裂,装载车对拆除后的老路面成块废渣进行集中清除,运至指定弃土场
4、在砌筑收水井同时铺筑收水支管基础垫层,吊装钢筋混凝土承插管安装施工
5、 三、安全工作措施 为保证施工路段能够安全有序地进行施工,采取全封闭有力保障措施: 1.距离施工路段两头150 米、50 米处设置醒目交通安全警示牌,设置“施工重地,闲人免入”;
