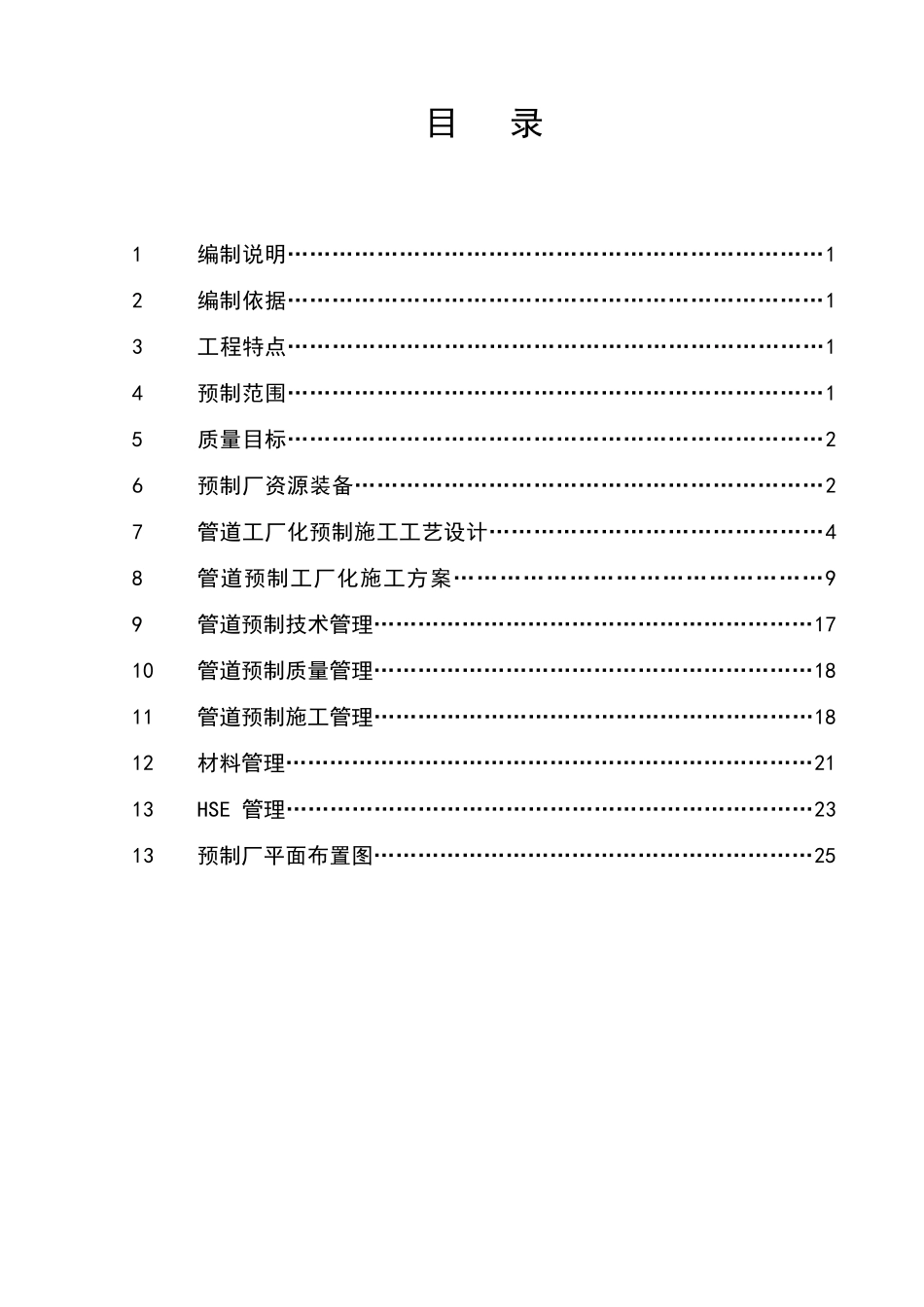

中国南京YPC/BASF 一体化石油化工基地 基础化学联合装置60 万吨/年乙烯装置 管道预制 施工方案 中国石 化 集 团 第 四 建 设 公 司 扬 巴 乙 烯 工 程 项 目 经 理 部 目 录 1 编制说明………………………………………………………………1 2 编制依据………………………………………………………………1 3 工程特点………………………………………………………………1 4 预制范围………………………………………………………………1 5 质量目标………………………………………………………………2 6 预制厂资源装备………………………………………………………2 7 管道工厂化预制施工工艺设计………………………………………4 8 管道预制工厂化施工方案…………………………………………9 9 管道预制技术管理……………………………………………………17 10 管道预制质量管理……………………………………………………18 11 管道预制施工管理……………………………………………………18 12 材料管理………………………………………………………………21 13 HSE 管理………………………………………………………………23 13 预制厂平面布置图……………………………………………………25 中 国 南 京 YPC/BASF 一 体 化 石 油 化 工 基 地 基 础 化 学 联 合 装 置 60 万 吨 /年 乙 烯 装 置 管 道 预 制 施 工 方 案 页 码 : 1 中 国 石 化 集 团 第 四 建 设 公 司 1 编制说明 本施工方案适用于扬巴乙烯装置管道预制的施工。针对扬巴乙烯装置管道安装、焊接工程量大等特点,为充分发挥我公司现有的长芦预制厂(月平均加工能力 15 万寸 D)的作用,采取深度预制的工厂化施工技术,并运用我公司开发的管道施工管理软件,科学、有效地搞好管道施工管理,解决工期、场地和施工的矛盾,减少现场焊接工作量,提高工程施工质量,加快现场施工进度,充分发挥设备、人员等使用效率,使管道的总体预制深度达到 65%以上,特制定本方案。 2 编制依据 2 .1 施工及验收规范 S&W 规格书 PS-C113-R.1 ASME B31.3 2001 《石油化工工程建设交工技术文件规定》 SH3503-2001 《石油化工施工安全技术规程》 SH3505-1999 3 工程特点 1) 乙烯装置管道安装工程量大,平均口径大,相对焊接工作量大; 2) 管道材质种类多...
