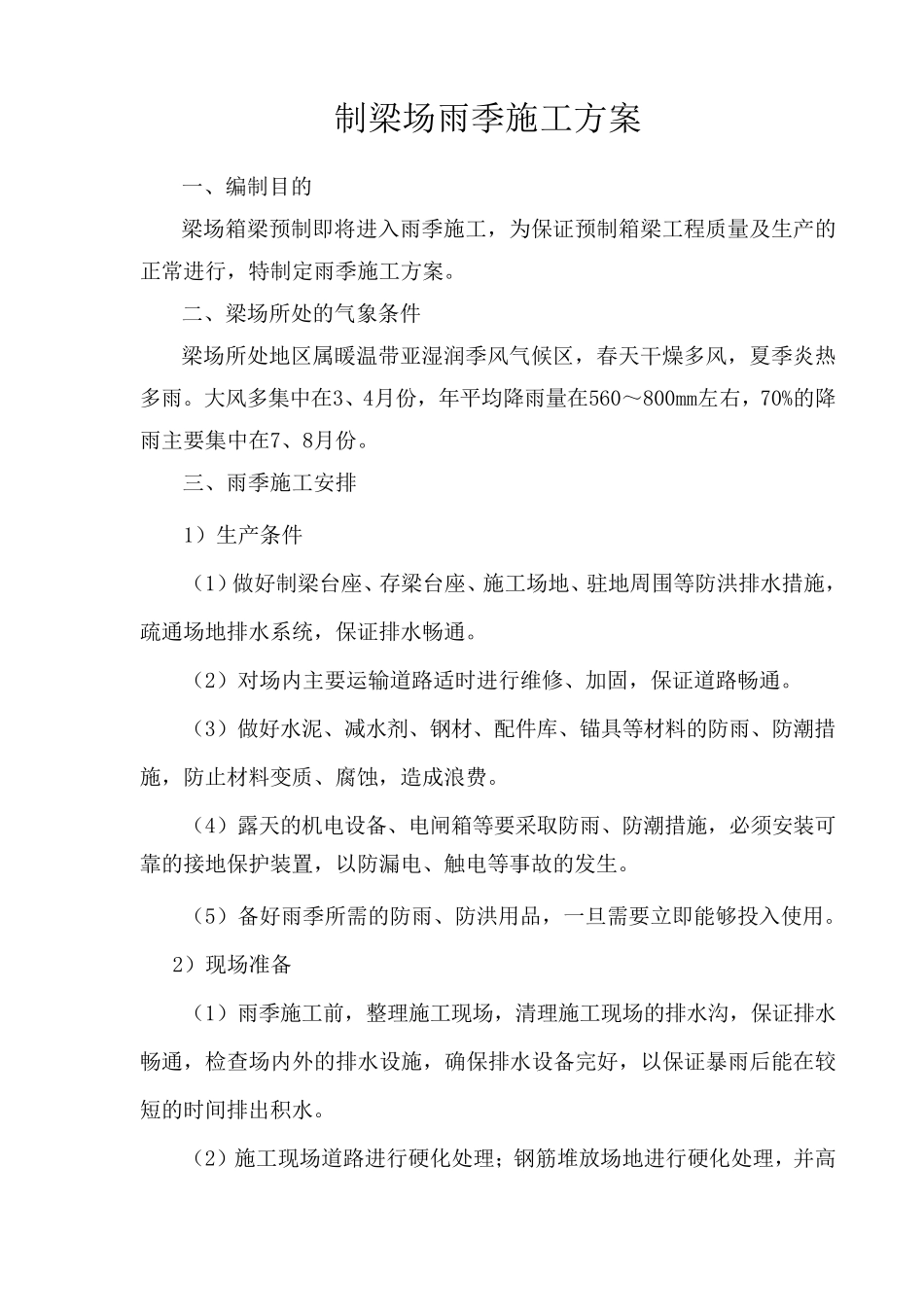

新建北京至上海高速铁路工程 一标段*****制梁场 雨季施工方案 编制: 审核: 批准: 中铁十八局京沪高速铁路一标段****制梁场 二○○九年 制梁场雨季施工方案 一、编制目的 梁场箱梁预制即将进入雨季施工,为保证预制箱梁工程质量及生产的正常进行,特制定雨季施工方案
二、梁场所处的气象条件 梁场所处地区属暖温带亚湿润季风气候区,春天干燥多风,夏季炎热多雨
大风多集中在3、4月份,年平均降雨量在560~800mm左右,70%的降雨主要集中在7、8月份
三、雨季施工安排 1)生产条件 (1)做好制梁台座、存梁台座、施工场地、驻地周围等防洪排水措施,疏通场地排水系统,保证排水畅通
(2)对场内主要运输道路适时进行维修、加固,保证道路畅通
(3)做好水泥、减水剂、钢材、配件库、锚具等材料的防雨、防潮措施,防止材料变质、腐蚀,造成浪费
(4)露天的机电设备、电闸箱等要采取防雨、防潮措施,必须安装可 靠的接地保护装置,以防漏电、触电等事故的发生
(5)备好雨季所需的防雨、防洪用品,一旦需要立即能够投 入使 用
2)现 场准 备 (1)雨季施工前 ,整 理 施工现 场,清 理 施工现 场的排水沟 ,保证排水畅通,检 查 场内外 的排水设施,确 保排水设备完 好,以保证暴 雨后 能在较短 的时间 排出 积 水

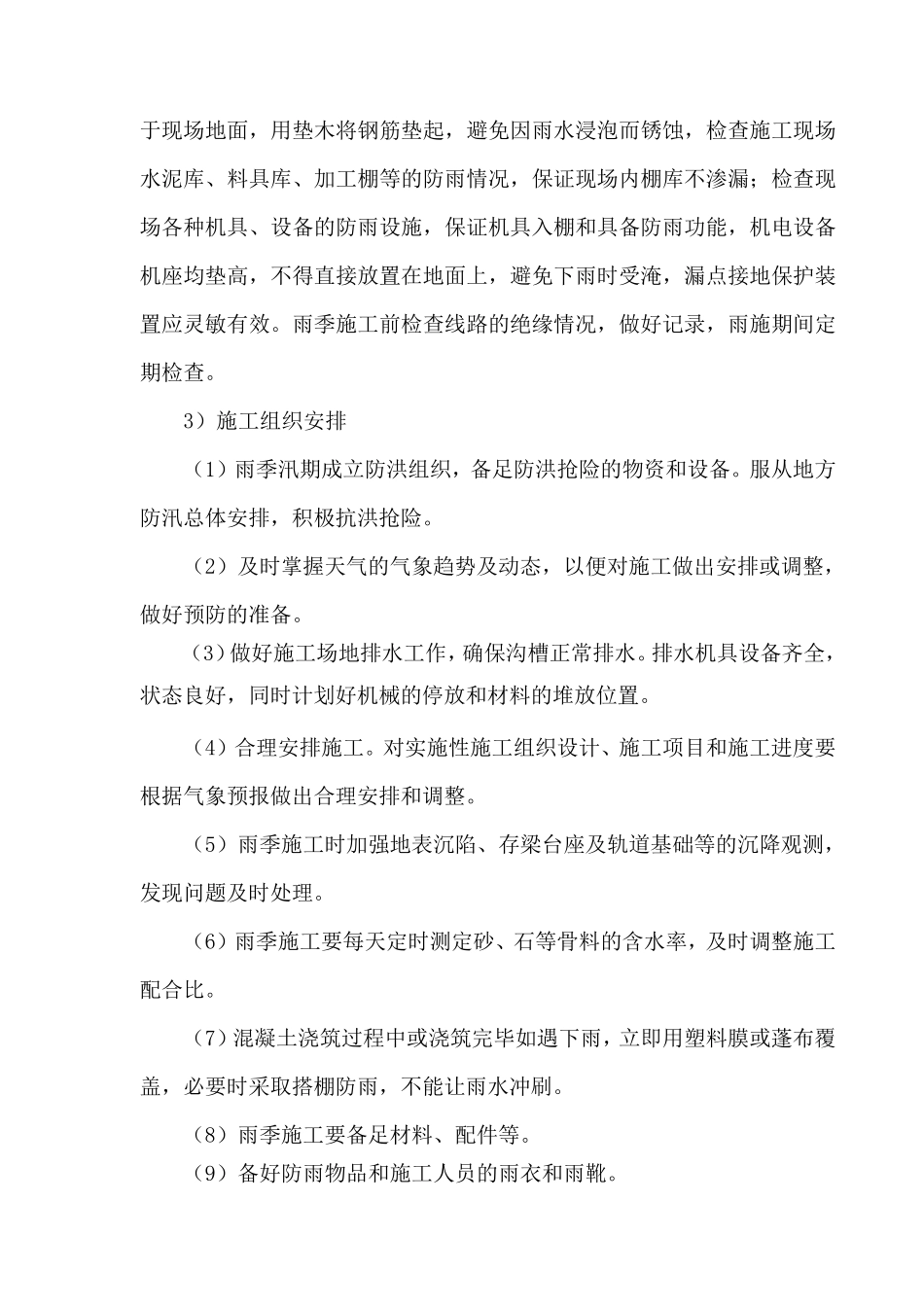

(2)施工现 场道路进行硬 化 处理 ; 钢筋 堆 放 场地进行硬 化 处理 ,并 高于现场地面,用垫木将钢筋垫起,避免因雨水浸泡而锈蚀,检查施工现场水泥库、料具库、加工棚等的防雨情况,保证现场内棚库不渗漏;检查现场各种机具、设备的防雨设施,保证机具入棚和具备防雨功能,机电设备机座均垫高,不得直接放置在地面上,避免下雨时受淹,漏点接地保护装置应灵敏有效
雨季施工前检查线路的绝缘情况,做好记录,雨施期间定期检查
3)施工组织安排 (1)雨季汛期成立防洪组织,备足防洪
