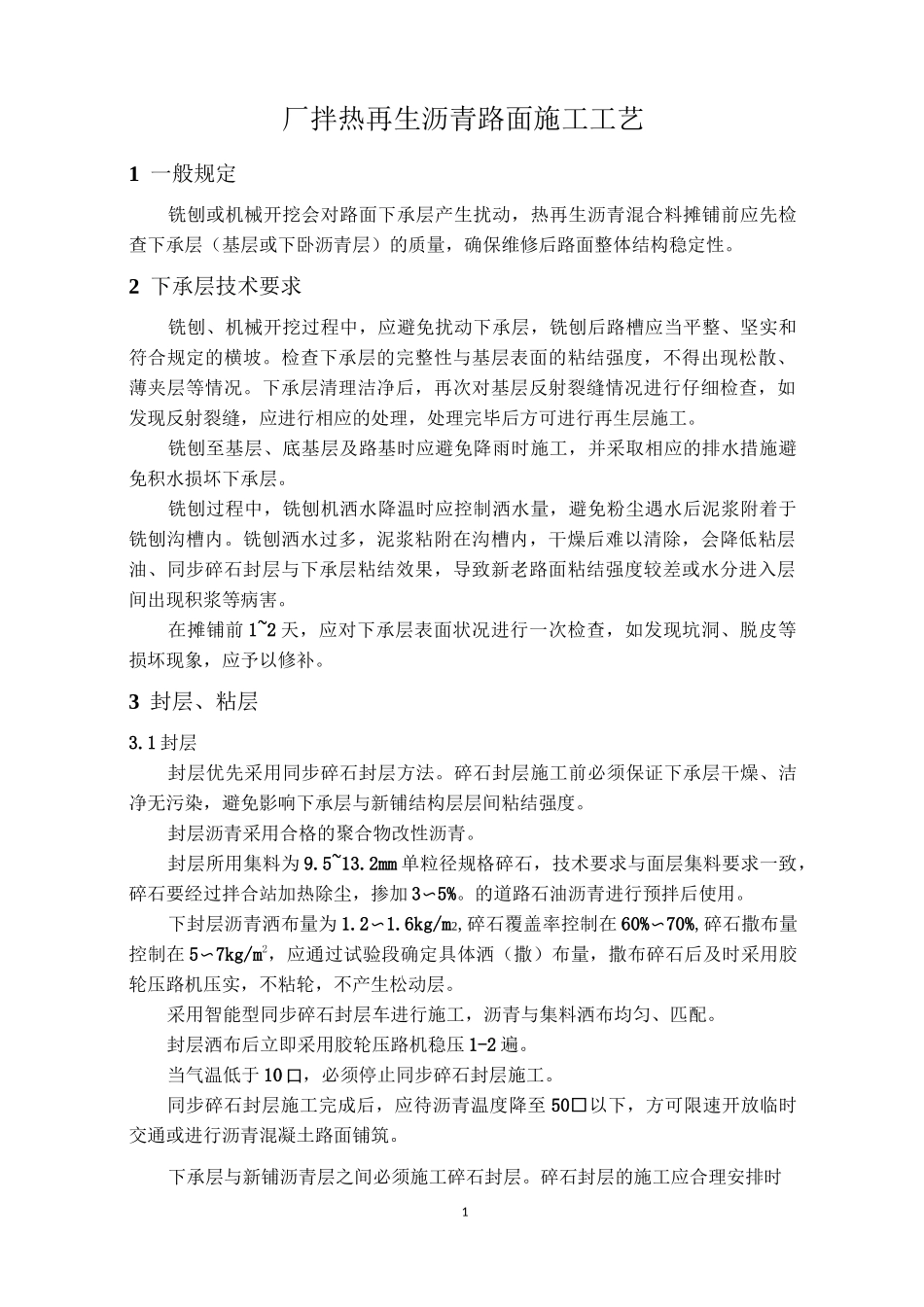

1厂拌热再生沥青路面施工工艺1 一般规定铣刨或机械开挖会对路面下承层产生扰动,热再生沥青混合料摊铺前应先检查下承层(基层或下卧沥青层)的质量,确保维修后路面整体结构稳定性
2 下承层技术要求铣刨、机械开挖过程中,应避免扰动下承层,铣刨后路槽应当平整、坚实和符合规定的横坡
检查下承层的完整性与基层表面的粘结强度,不得出现松散、薄夹层等情况
下承层清理洁净后,再次对基层反射裂缝情况进行仔细检查,如发现反射裂缝,应进行相应的处理,处理完毕后方可进行再生层施工
铣刨至基层、底基层及路基时应避免降雨时施工,并采取相应的排水措施避免积水损坏下承层
铣刨过程中,铣刨机洒水降温时应控制洒水量,避免粉尘遇水后泥浆附着于铣刨沟槽内
铣刨洒水过多,泥浆粘附在沟槽内,干燥后难以清除,会降低粘层油、同步碎石封层与下承层粘结效果,导致新老路面粘结强度较差或水分进入层间出现积浆等病害
在摊铺前 1~2 天,应对下承层表面状况进行一次检查,如发现坑洞、脱皮等损坏现象,应予以修补
3 封层、粘层3
1 封层封层优先采用同步碎石封层方法
碎石封层施工前必须保证下承层干燥、洁净无污染,避免影响下承层与新铺结构层层间粘结强度
封层沥青采用合格的聚合物改性沥青
封层所用集料为 9
2mm 单粒径规格碎石,技术要求与面层集料要求一致,碎石要经过拌合站加热除尘,掺加 3〜5%
的道路石油沥青进行预拌后使用
下封层沥青洒布量为 1
6kg/m2,碎石覆盖率控制在 60%〜70%,碎石撒布量控制在 5〜7kg/m2,应通过试验段确定具体洒(撒)布量,撒布碎石后及时采用胶轮压路机压实,不粘轮,不产生松动层
采用智能型同步碎石封层车进行施工,沥青与集料洒布均匀、匹配
封层洒布后立即采用胶轮压路机稳压 1-2 遍
当气温低于 10 口,必须停止同步碎石封层施工
同步碎石封层施工完成后,应待沥青温度降至 50□以
