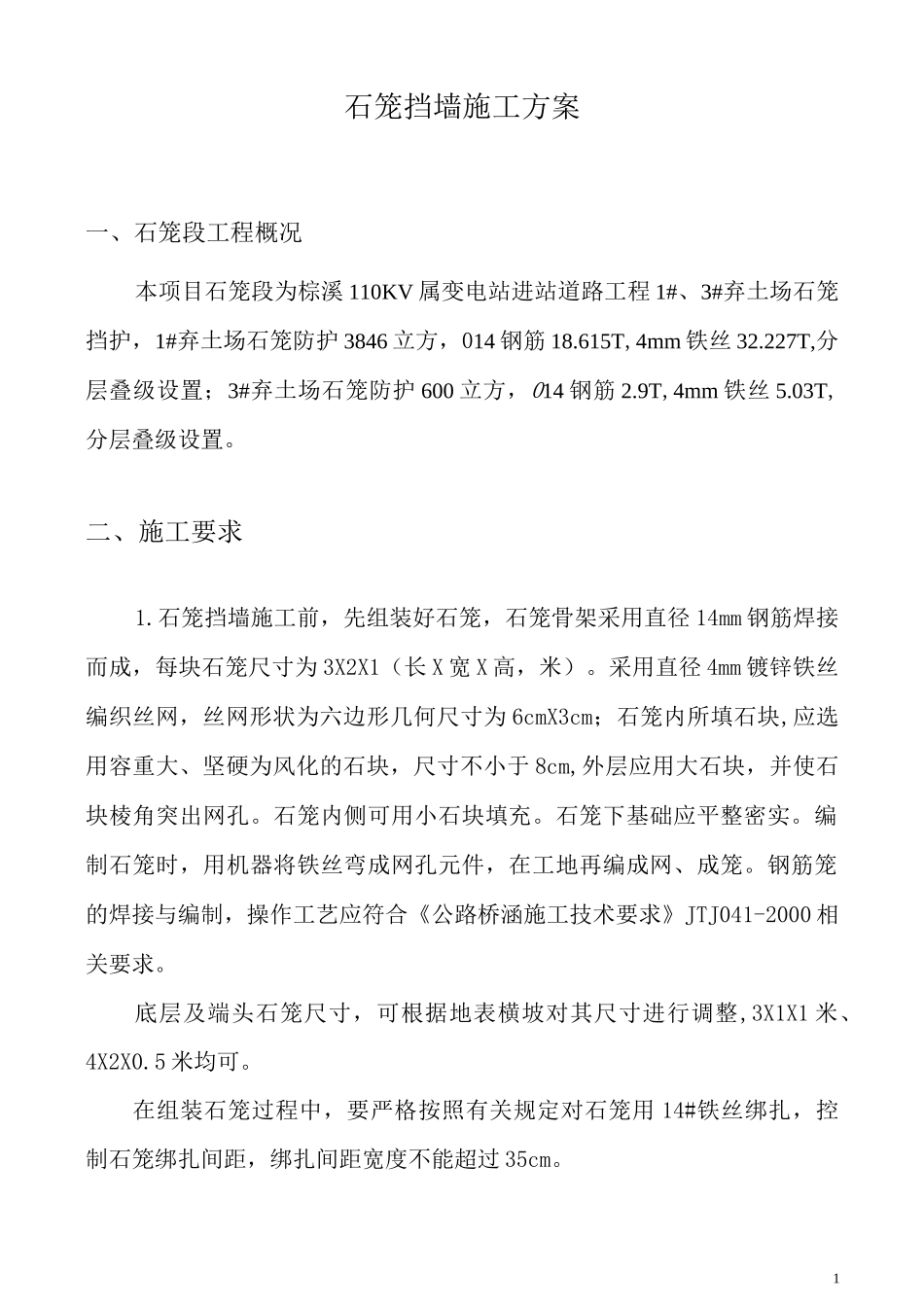

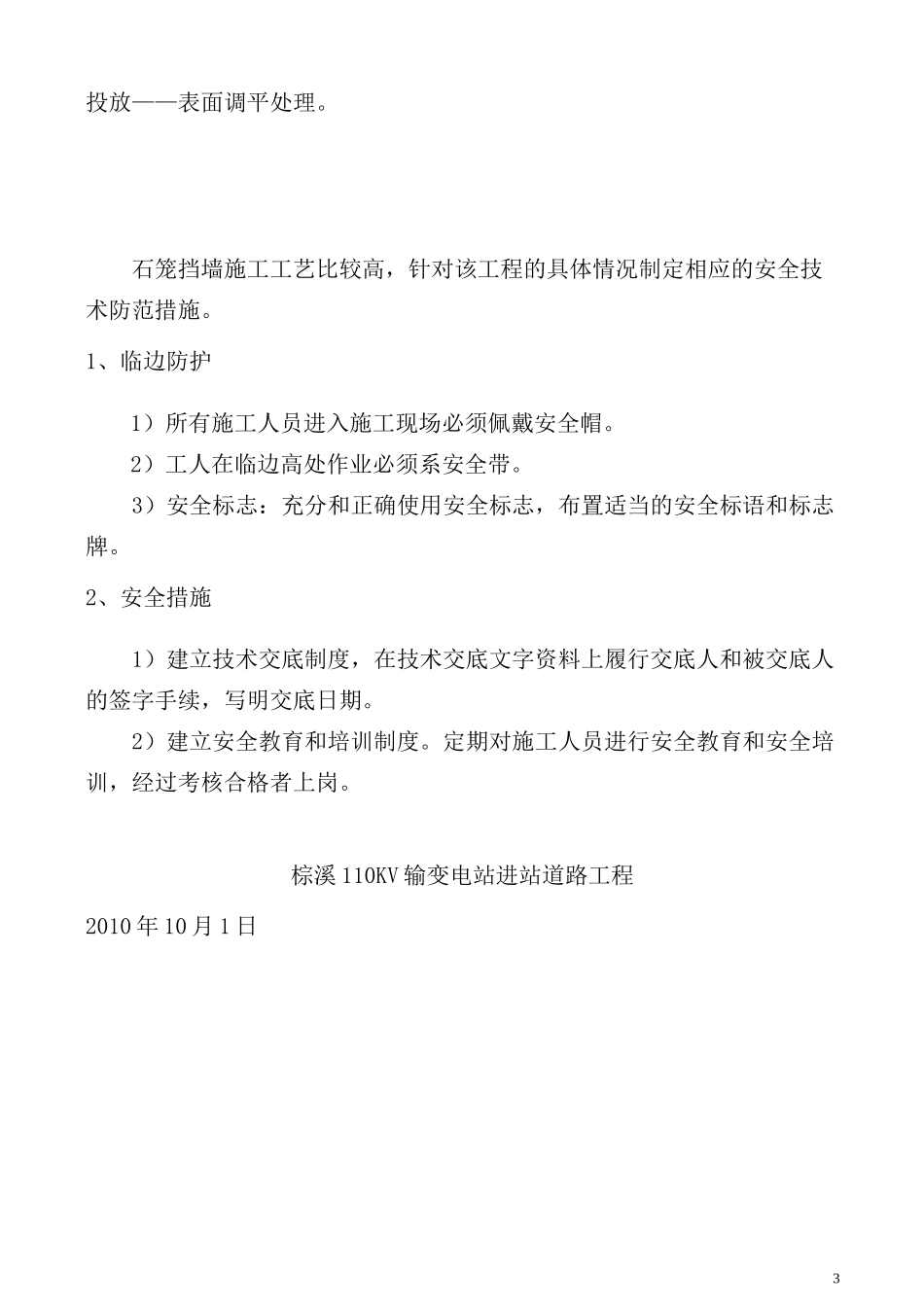

1石笼挡墙施工方案一、石笼段工程概况本项目石笼段为棕溪 110KV 属变电站进站道路工程 1#、3#弃土场石笼挡护,1#弃土场石笼防护 3846 立方,014 钢筋 18.615T,4mm 铁丝 32.227T,分层叠级设置;3#弃土场石笼防护 600 立方,014 钢筋 2.9T,4mm 铁丝 5.03T,分层叠级设置。二、施工要求1.石笼挡墙施工前,先组装好石笼,石笼骨架采用直径 14mm 钢筋焊接而成,每块石笼尺寸为 3X2X1(长 X 宽 X 高,米)。采用直径 4mm 镀锌铁丝编织丝网,丝网形状为六边形几何尺寸为 6cmX3cm;石笼内所填石块,应选用容重大、坚硬为风化的石块,尺寸不小于 8cm,外层应用大石块,并使石块棱角突出网孔。石笼内侧可用小石块填充。石笼下基础应平整密实。编制石笼时,用机器将铁丝弯成网孔元件,在工地再编成网、成笼。钢筋笼的焊接与编制,操作工艺应符合《公路桥涵施工技术要求》JTJ041-2000 相关要求。底层及端头石笼尺寸,可根据地表横坡对其尺寸进行调整,3X1X1 米、4X2X0.5 米均可。在组装石笼过程中,要严格按照有关规定对石笼用 14#铁丝绑扎,控制石笼绑扎间距,绑扎间距宽度不能超过 35cm。22.石笼安装时,立面方向上层与下一层错开 1.5 米,剖面方向上层与下一层错开 1 米,互相掺压以形成一个整体,保证其稳定性,充分发挥其防护作用。先测量定好位置,依照设计图纸要求的坡度做好坡度架,石笼要联结绑扎,确保石笼位置不能错位。3.石笼安装后进行填充石料时,要注意中间隔网不能受压,外侧用木方或钢管固定,以免石笼变形。4.石料填充时,必须采用坚硬的石头,级配要均匀,填充料中严禁有风化石,粒径要符合有关规定及设计要求,其中粒径 8~25cm 占 80%以上,20%为级配的碎石。投放填充以机械、人工配合,进行分层投放,投料高度不能超过 35cm,严禁一次性填满。投放一层石料后,人工进行捣实调整,确保石笼的密实度和平整度。5.每层石笼填充料完成后,控制好每层石笼的高度和平整度,保证高度和平整度符合设计要求。6、每施工完一层石笼后,跟着回填并夯实,确保石笼的稳定性,夯实要达到设计要求。在施工完一层石笼后,现场先进行检查合格后才可进行第二道工序施工。8.在进行第二层石笼施工时,要按照设计图纸的坡度进行叠级摆放,上层网箱和下层网箱要错开叠砌,按设计要求进行上层网箱与下层网盖的联结绑扎,并固定好网箱与下层箱体位置,才可进行投放填充石料。9、石笼挡墙施工完毕,自检合格,并上报监理验收...
