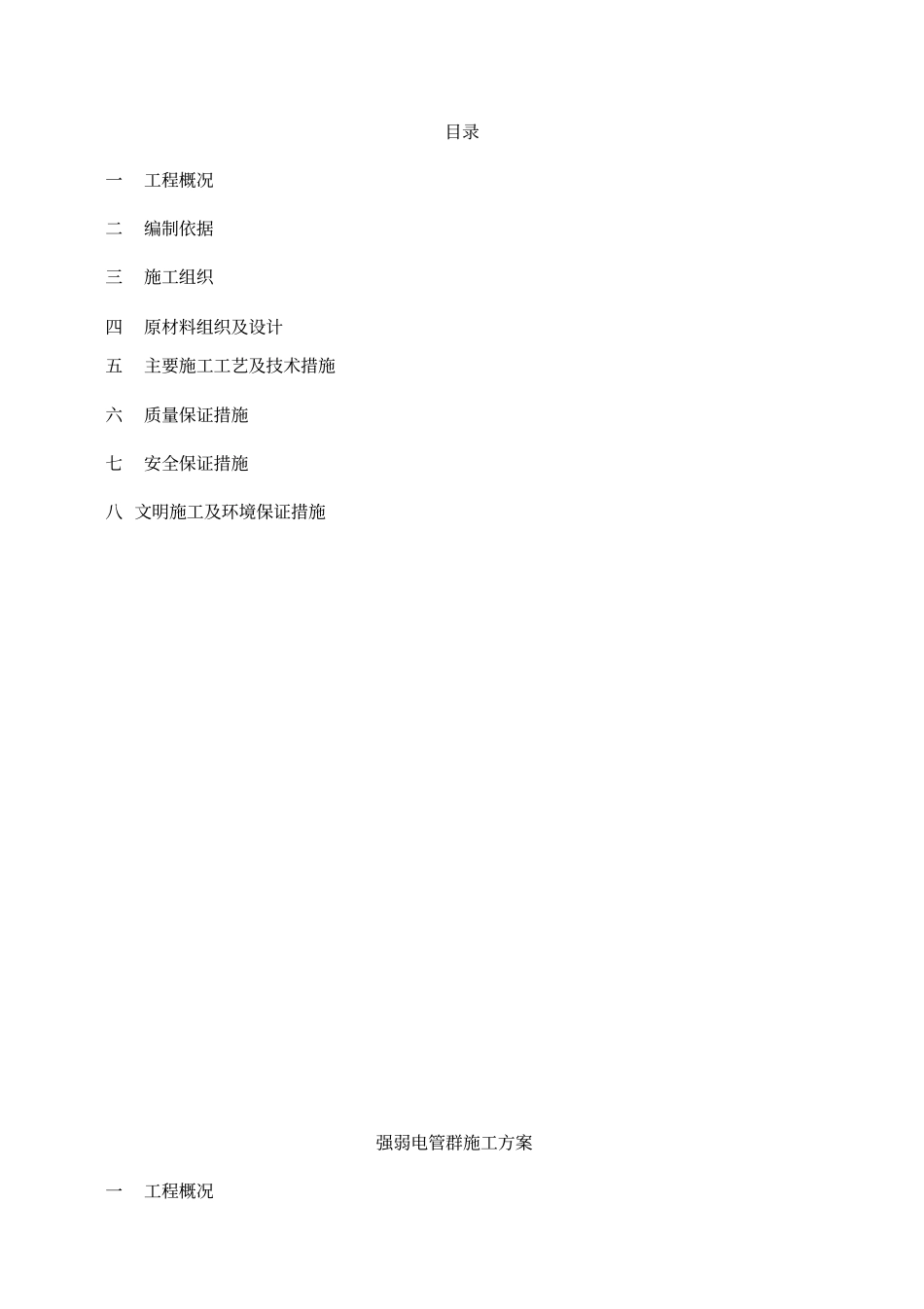

强弱电管群施工方案文件编号HEE/QSE.ZH.C.02.HB.WCDD.JS.024版次一版文件类别技术方案层次C修改次数0颁发部门技术部发布日期实施日期编制人编制日期审核人审核日期批准人批准日期文件更改记录单序号章节号更改内容更改人 / 日期更改通知单号目录一工程概况二编制依据三施工组织四原材料组织及设计五主要施工工艺及技术措施六质量保证措施七安全保证措施八 文明施工及环境保证措施强弱电管群施工方案一工程概况本工程为湖北鄂城新区强弱电综合管道工程,为双侧布置,弱电管群位置距路中线 43m的北侧人行道,强电管群位置距路中线43m的南侧人行道。弱电采用18 孔Φ110PVC管,交叉路口及横穿道路采用玻璃钢管,强电采用17 孔Φ 200*5mm+1孔Φ70*5mm玻璃钢管。施工主要内容为管道土方工程、管道垫层及混凝土包管、检修井砌筑,强电检查井(3000*3000 )162 座、弱电检查井(1700*1200 )108 座, 12 孔弱电φ 100 玻璃钢管 29 条,每条 93m,其中一条 98m、一条 96m、11 条 90.5m、11 条 114m;15+1 强电管群 5 条,每条长93m;6 孔φ 200 玻璃钢管 12 条,每条长93m,DN300燃气套管 18 条,每条长94m(Ⅱ级混凝土管)。二编制依据2.1 吴楚大道排水工程设计图纸。2.2 吴楚大道排水工程图纸会审记录文件。2.3 《建筑弱电工程施工及验收规范》 DB11/883-20122.4 《建筑电气工程施工质量验收规范》 GB50303-20022.5 《建筑机械使用安全使用技术规程》 JGJ33-20122.6 城镇道路工程施工与质量验收规范 CJJT-20082.7 电缆用玻璃钢保护管 CJ/T980-20052.8 适用于本工程的施工、验收的技术标准和有关规范及规程三施工组织3.1 前期准备施工前充分做好各项准备工作,其中包括:控制测量工作、原材料检验、砂浆配合比设计、砼配合比设计、钢筋加工场地的建设、施工用水、电力供应、道路交通疏解、管线调查、施工材料等统筹安排、进场人员安全教育等确保满足施工需要。3.2 人员组织根据合总体施工计划,为顺利完成市政地面管线工程,我公司组织具有丰富施工和管理经验的工程技术人员担任项目主管和技术主管,并组织技术过硬、操作熟练的现场技术人员和进行监督作业。施工作业人员计划30 人。人员配备情况一览表技术人员和管理人员姓名职务职称备注梅向阳施工负责人工程师梁化玉技术负责人工程师尹如森质检员高级本程文炼测量员高级本许云龙测量员高级本3.2.1 操作工人配置计划如下:技工工种计划数量到场数量备...
