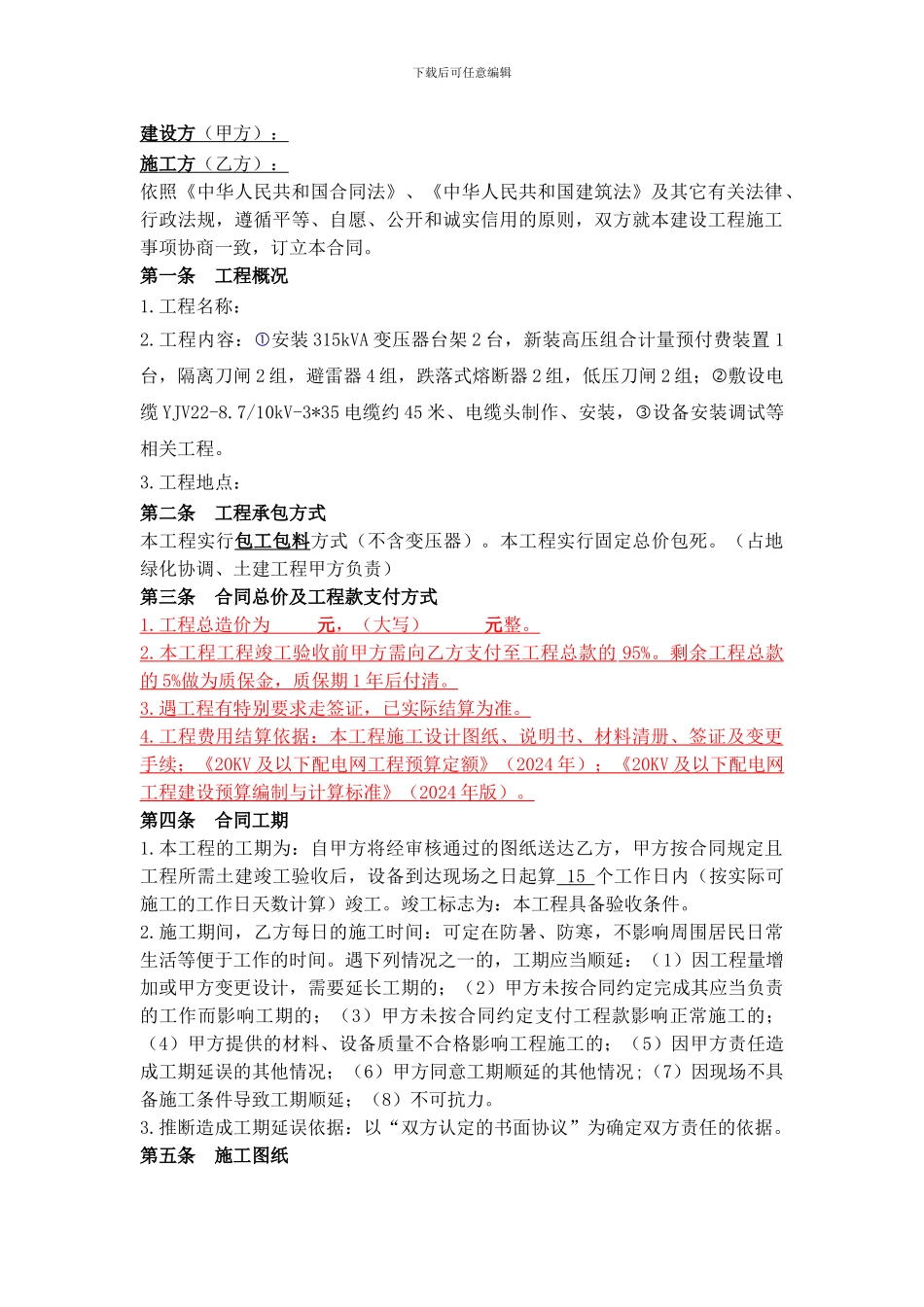

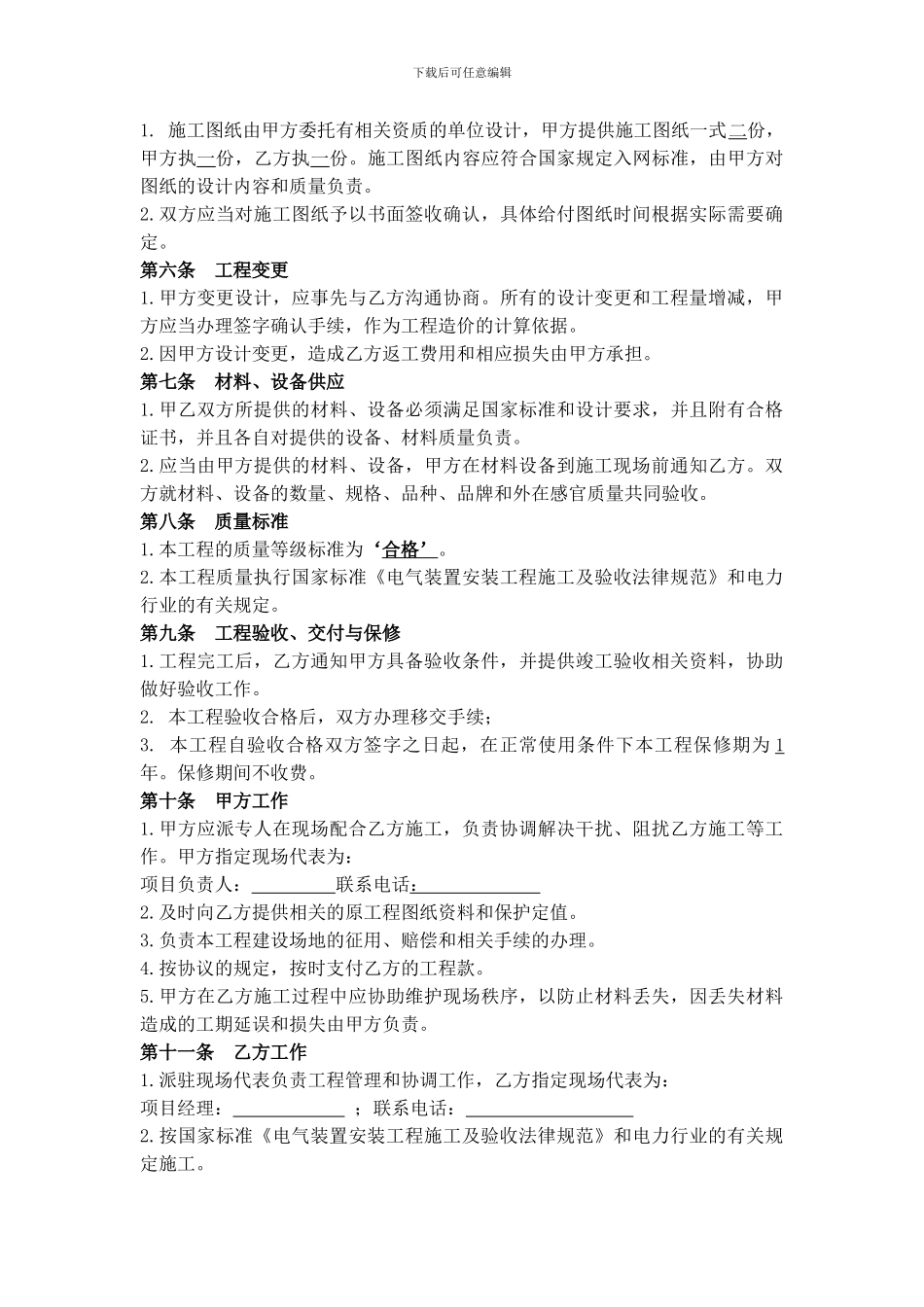

下载后可任意编辑合同编号: JPD - 房地产开发有限公司 10KV 配电 工程施工合同 建设方:施工方:签订日期: 年 月 日签订地点:下载后可任意编辑建设方 (甲方): 施工方 (乙方): 依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其它有关法律、行政法规,遵循平等、自愿、公开和诚实信用的原则,双方就本建设工程施工事项协商一致,订立本合同。第一条 工程概况1.工程名称:2.工程内容:安装 315kVA 变压器台架 2 台,新装高压组合计量预付费装置 1台,隔离刀闸 2 组,避雷器 4 组,跌落式熔断器 2 组,低压刀闸 2 组;敷设电缆 YJV22-8.7/10kV-3*35 电缆约 45 米、电缆头制作、安装,设备安装调试等相关工程。3.工程地点:第二条 工程承包方式本工程实行包工包料方式(不含变压器)。本工程实行固定总价包死。(占地绿化协调、土建工程甲方负责)第三条 合同总价及工程款支付方式1. 工程总造价为 元 ,(大写) 元 整。 2. 本工程工程竣工验收前甲方需向乙方支付至工程总款的 95% 。剩余工程总款 的 5% 做为质保金,质保期 1 年后付清。 3. 遇工程有特别要求走签证,已实际结算为准。 4. 工程费用结算依据:本工程施工设计图纸、说明书、材料清册、签证及变更 手续;《 20KV 及以下配电网工程预算定额》( 2024 年);《 20KV 及以下配电网 工程建设预算编制与计算标准》( 2024 年版)。 第四条 合同工期1.本工程的工期为:自甲方将经审核通过的图纸送达乙方,甲方按合同规定且工程所需土建竣工验收后,设备到达现场之日起算 15 个工作日内(按实际可施工的工作日天数计算)竣工。竣工标志为:本工程具备验收条件。2.施工期间,乙方每日的施工时间:可定在防暑、防寒,不影响周围居民日常生活等便于工作的时间。遇下列情况之一的,工期应当顺延:(1)因工程量增加或甲方变更设计,需要延长工期的;(2)甲方未按合同约定完成其应当负责的工作而影响工期的;(3)甲方未按合同约定支付工程款影响正常施工的;(4)甲方提供的材料、设备质量不合格影响工程施工的;(5)因甲方责任造成工期延误的其他情况;(6)甲方同意工期顺延的其他情况;(7)因现场不具备施工条件导致工期顺延;(8)不可抗力。3.推断造成工期延误依据:以“双方认定的书面协议”为确定双方责任的依据。第五条 施工图纸下载后可任意编辑1. 施工图纸由甲方委托有相关资质的单位设...
