第一次工地会议基本内容(主要内容摘自《水利工程建设项目施工监理规范》sl288-2003)△4
3主要工作制度4
1技术文件审核、审批制度4
2原材料、购配件和工程设备检验制度4
3工程质量检验制度4
4工程计量付款签证制度4
5会议制度1第一次工地会议2监理例会3监理专题会议4
6施工现场紧急报告制度4
7工作报告制度4
8工程验收制度Δ第一次工地会议1时间:在合同项目开工令下达前举行2地点:3主持:总监或总监与发包人联合主持4内容4
1介绍各方负责人及其授权代理人和授权内容4
2承包人、发包人开工准备工作介绍3
3监理工作交底4

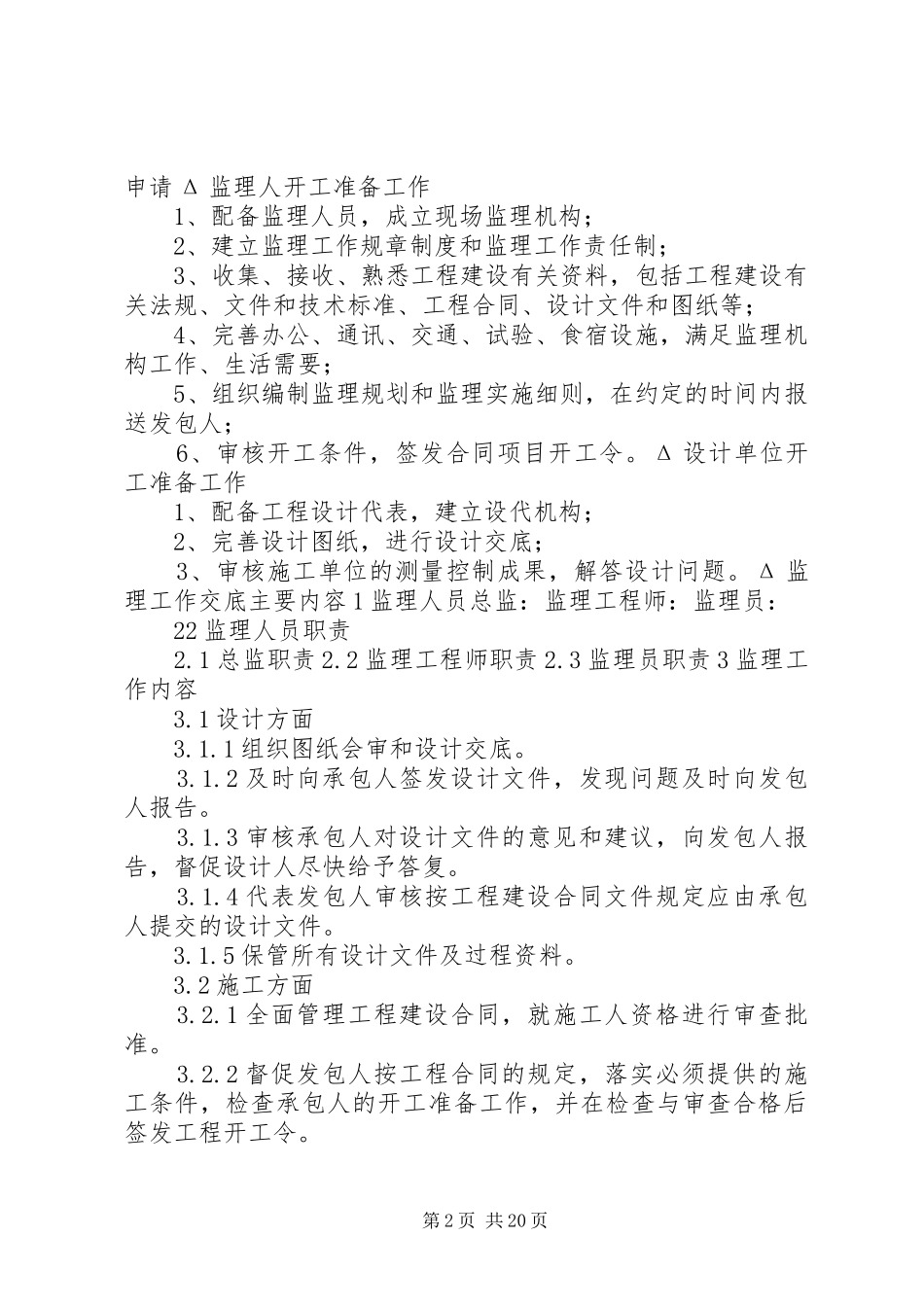

4沟通其他相关信息(会议内容可在会前与有关各方约定)Δ发包人开工准备工作1、提供首批开工项目的施工图纸和施工文件;2、移交测量基准点和有关测量数据;3、按合同约定提供“四通一平”条件,划定施工永久占地和临时占地范围;4、完善工程建设合同,提供首次工程预付款;5、提出对工程建设相关单位的具体要求和注意事项
Δ承包人开工准备工作1、配备管理、技术人员,成立施工项目部;2、建立质量保证体系和安全检查体系;3、检查人员、设备、材料、购配件等是否符合技术标准和施工合同要求,是否满足施工需要;4、检查试验室条件是否符合有关规定;5、复核测量基准点,完善测量控制网,检查是否具备施工条件;6、熟悉设计文件和施工图纸,提出疑惑和改进意见;7、编写施工组织设计,报送相关表格,提出合同项目开工第1页共20页申请Δ监理人开工准备工作1、配备监理人员,成立现场监理机构;2、建立监理工作规章制度和监理工作责任制;3、收集、接收、熟悉工程建设有关资料,包括工程建设有关法规、文件和技术标准、工程合同、设计文件和图纸等;4、完善办公、通讯、交通、试验、食宿设施,满足监理机构工作、生活需要;5、组织编制监理规划和监理实施细则,在约定的时间内报送发包
