后浇带标准做法施工准备1
技术准备(1)后浇带施工前应对材料、施工时间、现场状况进行检查核对,以确定对设计与规范的符合性,预测施工后对功能的有效性,并做好核对记录
(2)确定施工方案,针对后浇带不同的部位,不同的功能要求,不同的现场情况,编制满足设计规范和工艺要求的施工技术措施
(3)对施工操作人员进行书面技术交底,其主要内容为:施工前、施工中、施工后应注意的事项和操作要求、细部构造及技术质量要求
(4)应熟悉设计图纸、本施工工艺标准及相关技术规程,对后浇带的做法、位置、配筋进行了解,以确定后浇带上述内容的合理性,并确定是否提出修改建议

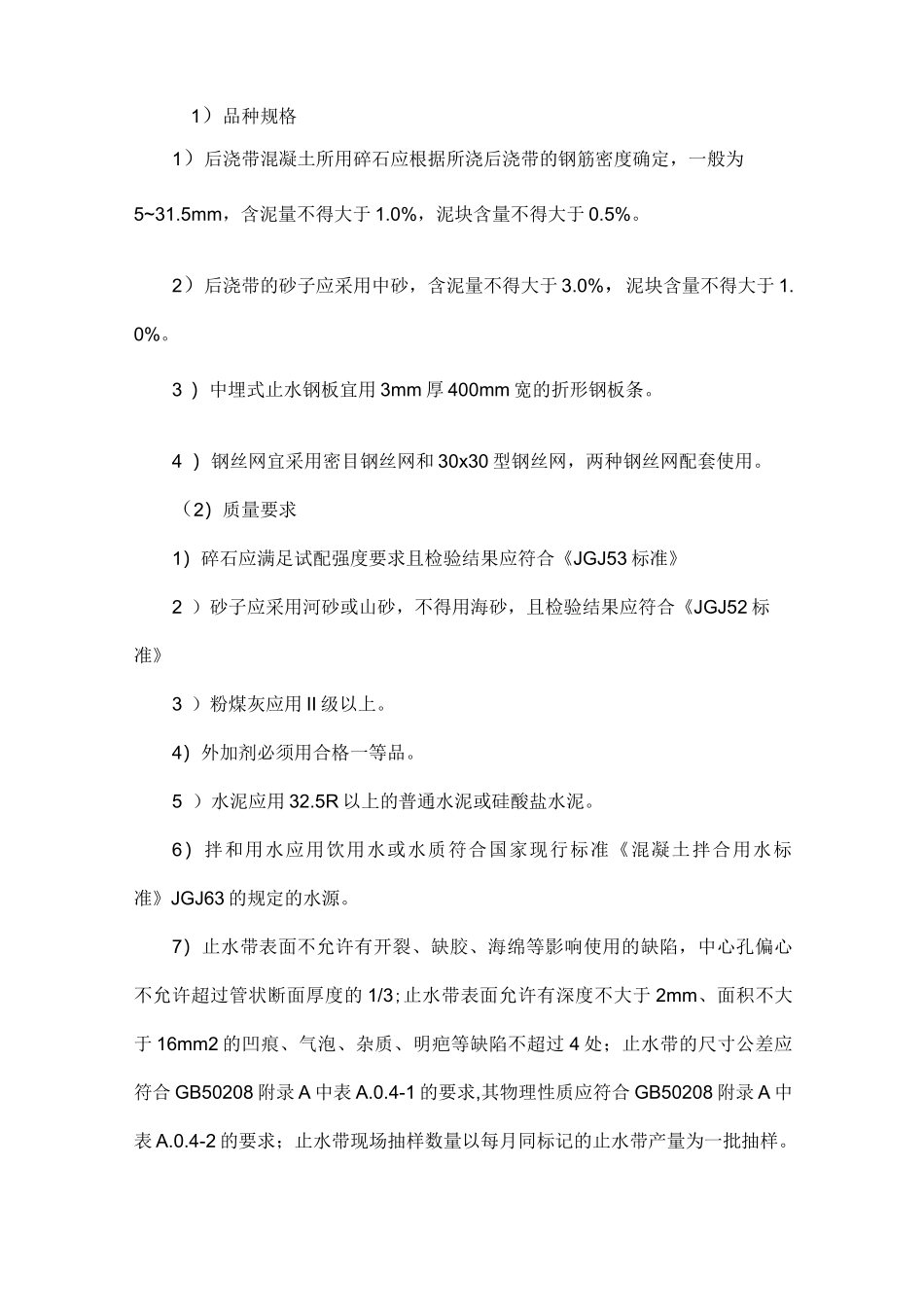

材料要求1)品种规格1)后浇带混凝土所用碎石应根据所浇后浇带的钢筋密度确定,一般为5~31
5mm,含泥量不得大于 1
0%,泥块含量不得大于 0
2)后浇带的砂子应采用中砂,含泥量不得大于 3
0%,泥块含量不得大于 1
3 )中埋式止水钢板宜用 3mm 厚 400mm 宽的折形钢板条
4 )钢丝网宜采用密目钢丝网和 30x30 型钢丝网,两种钢丝网配套使用
(2)质量要求1)碎石应满足试配强度要求且检验结果应符合《JGJ53 标准》2 )砂子应采用河砂或山砂,不得用海砂,且检验结果应符合《JGJ52 标准》3 )粉煤灰应用 II 级以上
4)外加剂必须用合格一等品
5 )水泥应用 32
5R 以上的普通水泥或硅酸盐水泥
6)拌和用水应用饮用水或水质符合国家现行标准《混凝土拌合用水标准》JGJ63 的规定的水源
7)止水带表面不允许有开裂、缺胶、海绵等影响使用的缺陷,中心孔偏心不允许超过管状断面厚度的 1/3;止水带表面允许有深度不大于 2mm、面积不大于 16mm2 的凹痕、气泡、杂质、明疤等缺陷不超过 4 处;止水带的尺寸公差应符合 GB50208 附录 A 中表 A
4-1 的要求,其物理性质应符合 GB5020
