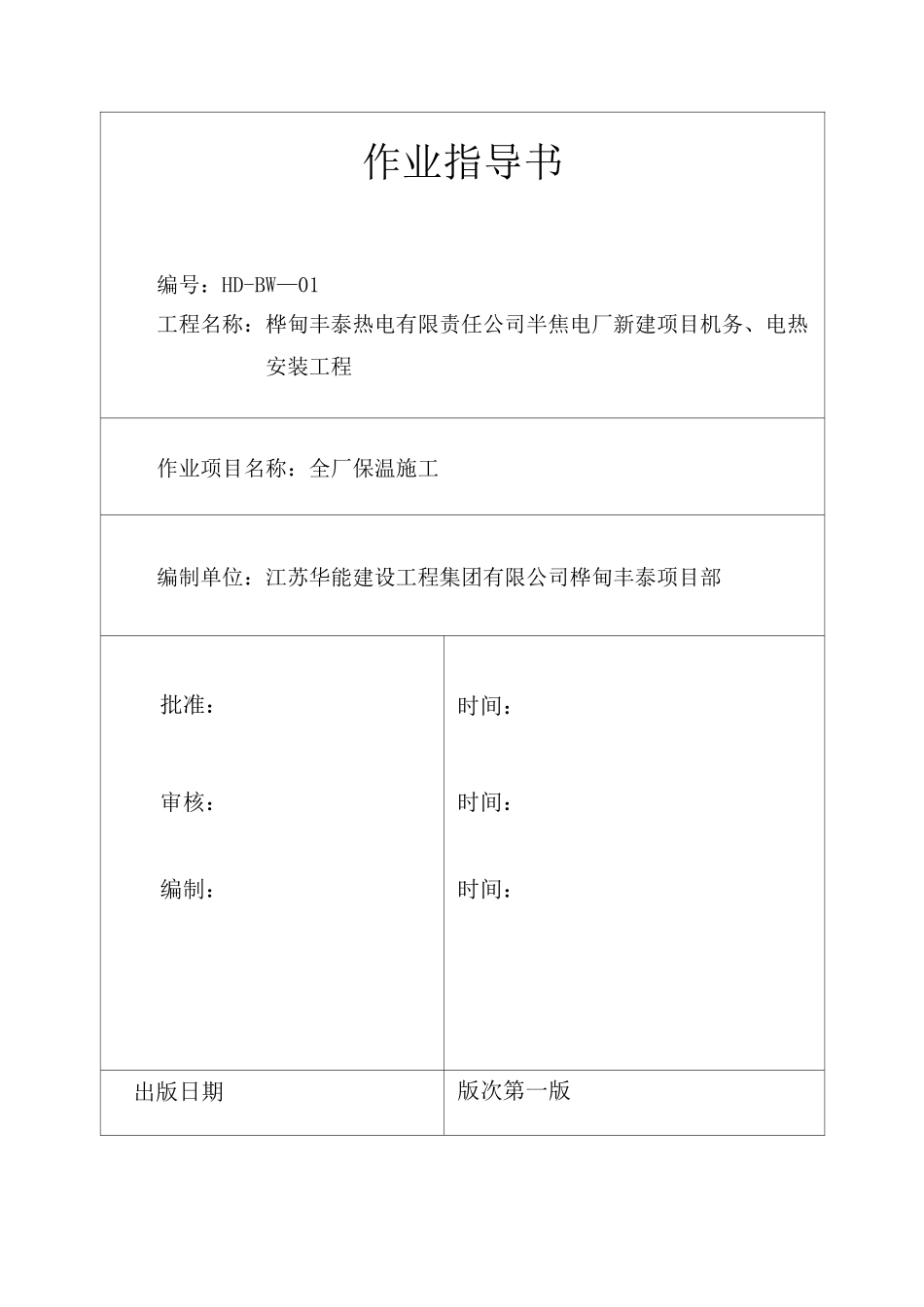

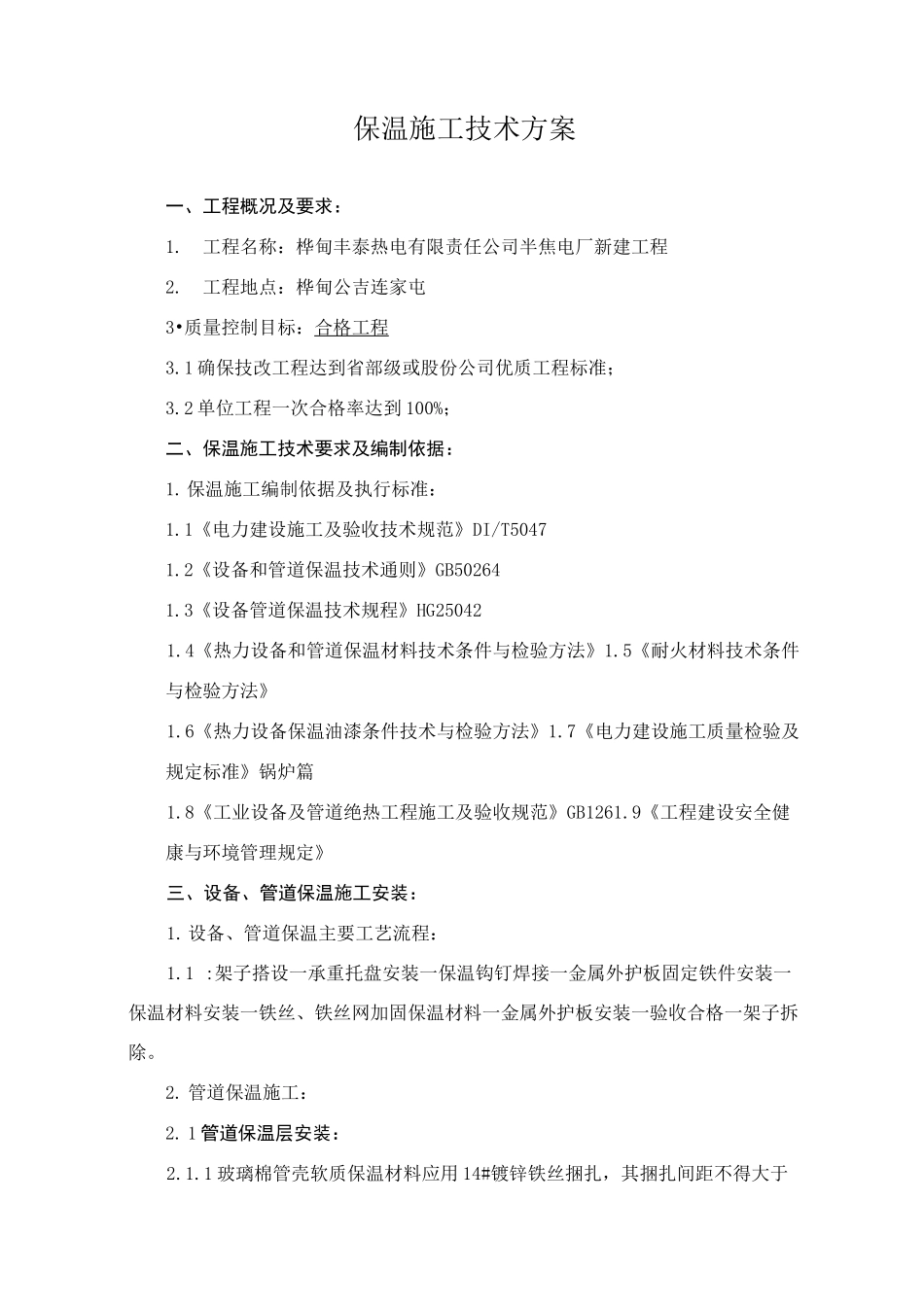

作业指导书编号:HD-BW—01工程名称:桦甸丰泰热电有限责任公司半焦电厂新建项目机务、电热安装工程作业项目名称:全厂保温施工编制单位:江苏华能建设工程集团有限公司桦甸丰泰项目部批准:审核:编制:时间:时间:时间:出版日期版次第一版保温施工技术方案一、工程概况及要求:1
工程名称:桦甸丰泰热电有限责任公司半焦电厂新建工程2
工程地点:桦甸公吉连家屯3•质量控制目标:合格工程3
1 确保技改工程达到省部级或股份公司优质工程标准;3
2 单位工程一次合格率达到 100%;二、保温施工技术要求及编制依据:1
保温施工编制依据及执行标准:1
1《电力建设施工及验收技术规范》DI/T50471
2《设备和管道保温技术通则》GB502641
3《设备管道保温技术规程》HG250421
4《热力设备和管道保温材料技术条件与检验方法》1
5《耐火材料技术条件与检验方法》1
6《热力设备保温油漆条件技术与检验方法》1
7《电力建设施工质量检验及规定标准》锅炉篇1
8《工业设备及管道绝热工程施工及验收规范》GB1261
9《工程建设安全健康与环境管理规定》三、设备、管道保温施工安装:1
设备、管道保温主要工艺流程:1
1 :架子搭设一承重托盘安装一保温钩钉焊接一金属外护板固定铁件安装一保温材料安装一铁丝、铁丝网加固保温材料一金属外护板安装一验收合格一架子拆除
管道保温施工:2
1 管道保温层安装:2

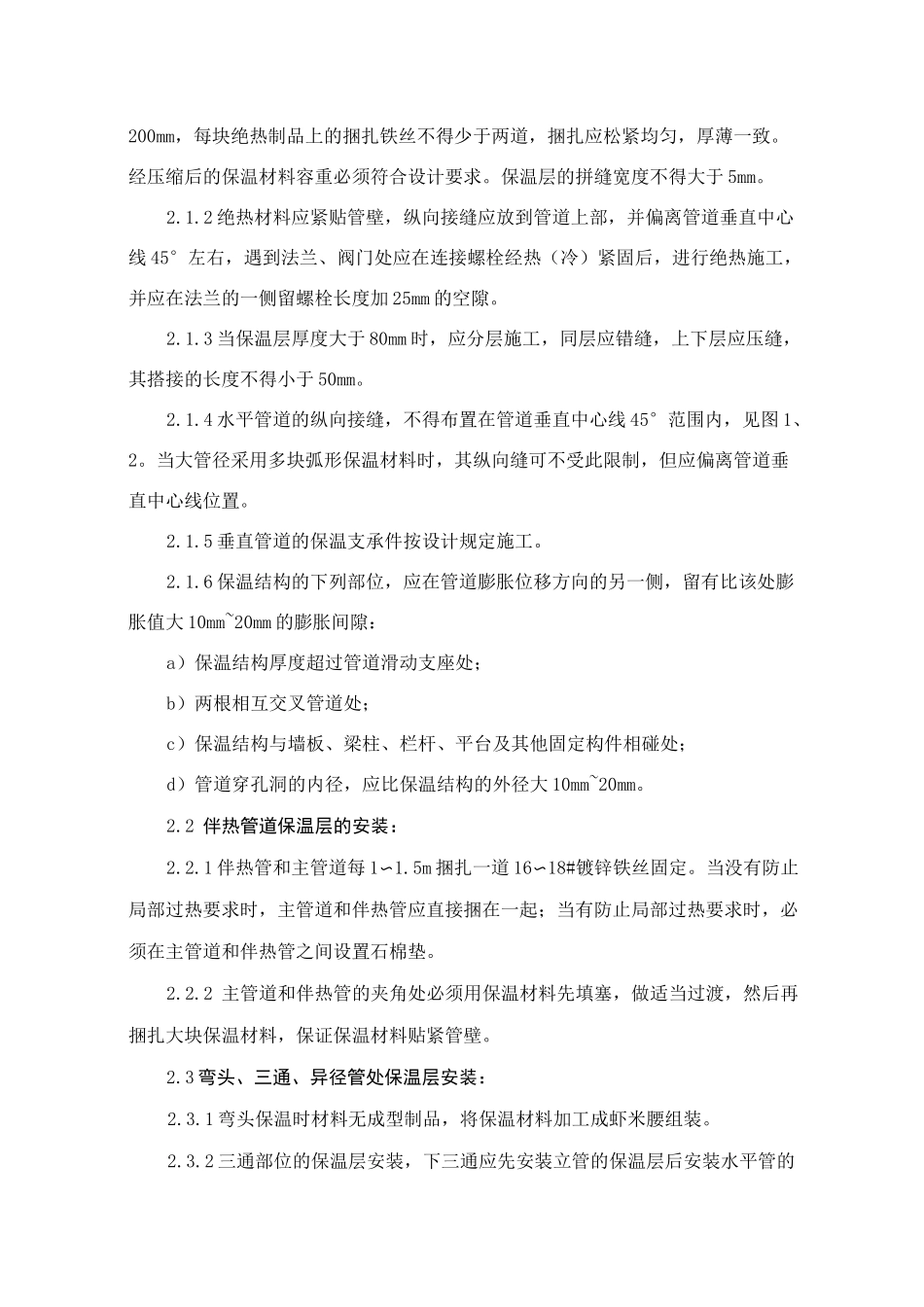

1 玻璃棉管壳软质保温材料应用 14#镀锌铁丝捆扎,其捆扎间距不得大于200mm,每块绝热制品上的捆扎铁丝不得少于两道,捆扎应松紧均匀,厚薄一致
经压缩后的保温材料容重必须符合设计要求
保温层的拼缝宽度不得大于 5mm
2 绝热材料应紧贴管壁,纵向接缝应放到管道上部,并偏离管道垂直中心线 45°左右,遇到法兰、阀门处应在连接螺栓经热(冷)紧固后,进行绝热施工,并应在法兰的一侧留
