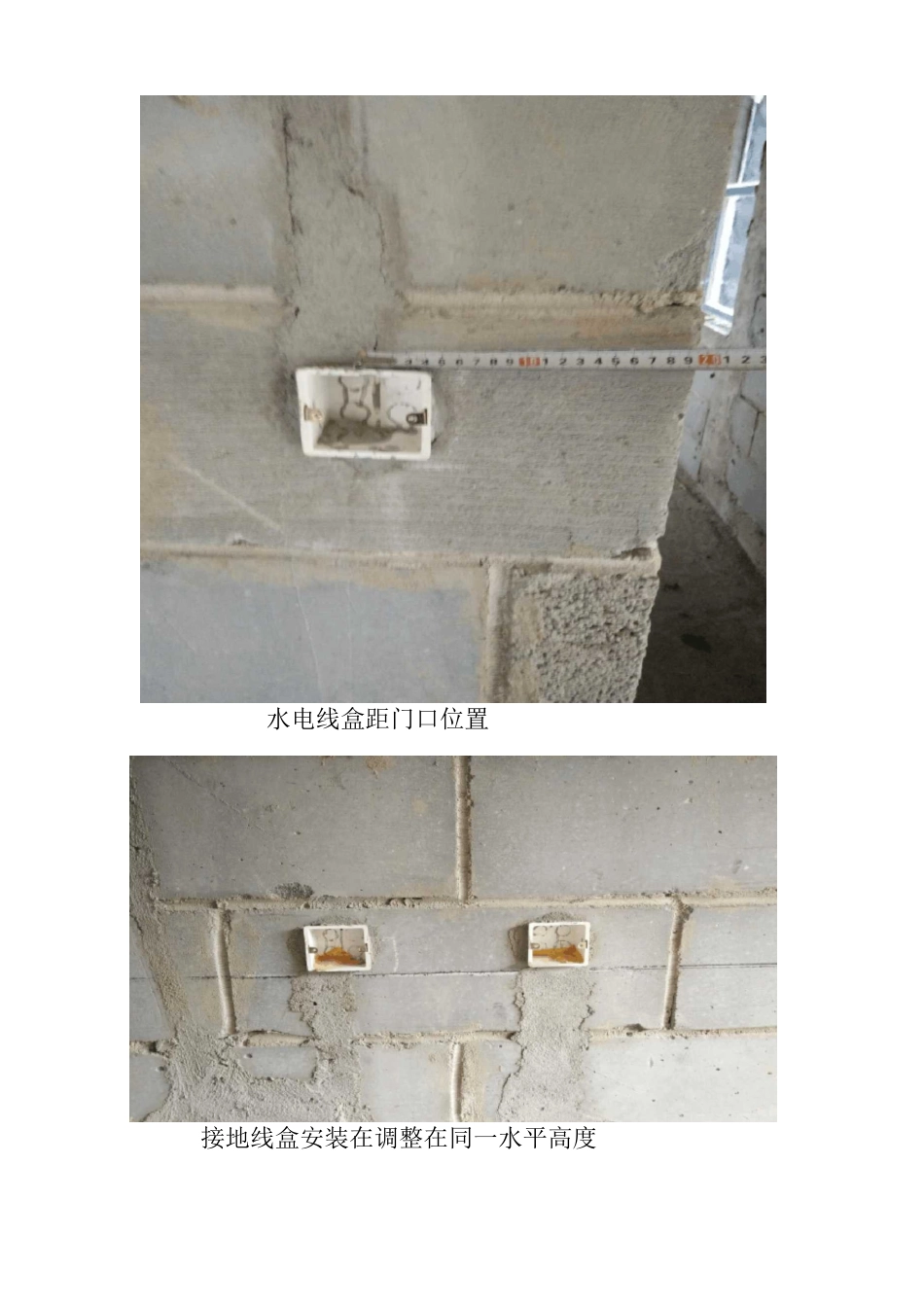

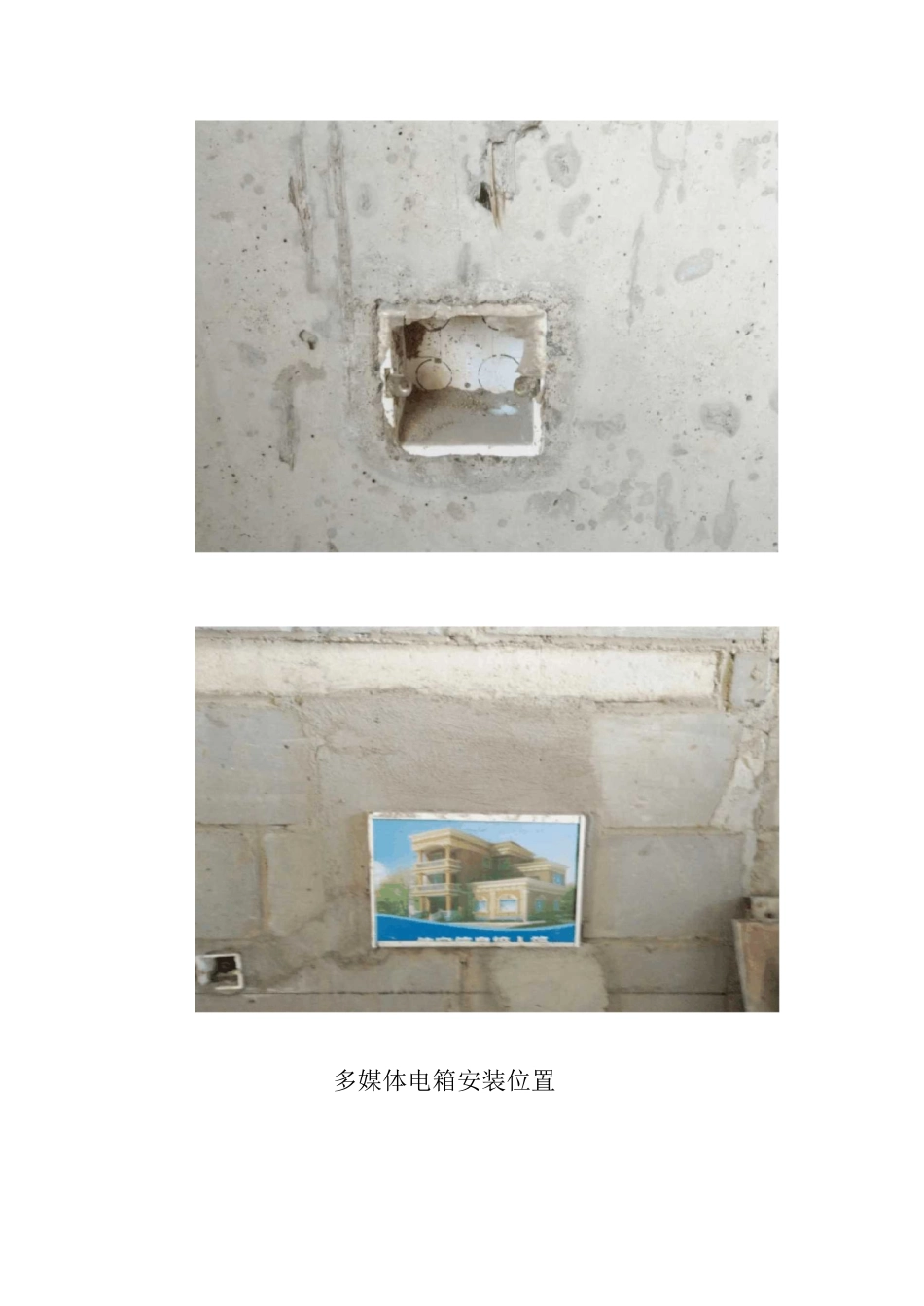

表 B.0.9预验收问题整改回复单工程名称:三门峡聚丰置业有限公司金辰瑶光住宅小区 3#楼编号:致:河南科扬建设咨询监理有限责任公司(项目监理机构)我方接到关于 3# 楼主体预验收整改相关事宜 的通知单后,已按要求完成整改,请予以复查。1、接线盒全部安装锁母。2、3#楼强弱电箱箱体切槽现象已整改到位。3、开关位置距门洞间距过远的已调整。4、接线盒已安装方正。5、消防二次配管已完成,应急照明线盒位置已调整。6、楼层配管隐蔽已完善。7、构造柱内预埋底盒深度已调整。8、混凝土粘模现象已处理,蜂窝、麻面及烂根问题已修补到位。9、门洞口尺寸偏差已调整10、墙面涨模、倒模问题已处理,楼板锈蚀问题已处理。11、楼梯间填充墙破损问题已处理,后塞缝已填塞严密。12、构造柱麻面疏松等情况已修补到位。13、放线孔、预留洞口已修补到位。14、排烟道已按要求安装钢带,外窗缝已打发泡胶。15、外窗台保温已按设计要求整改。16、砌体瞎缝、假缝现象已处理,后塞缝已填塞严密,压墙筋外露已处理。(后附整改后照片)施工项目经理部(盖章)项目经理(签字)年月日复查意见:项目监理机构(盖章)总/专业监理工程师(签字)年月日注:本表一式三份,项目监理机构、建设单位、施工单位各一份水电线盒距门口位置接地线盒安装在调整在同一水平高度多媒体电箱安装位置GZ 涨模处整改前GZ 涨模处整改后^浬八楼梯间涨模处剔凿模板粘皮夹渣清理后剪力墙烂根剔凿生间上翻梁剔凿卫f构造柱倒模剔凿修补后局部后塞口不到位
