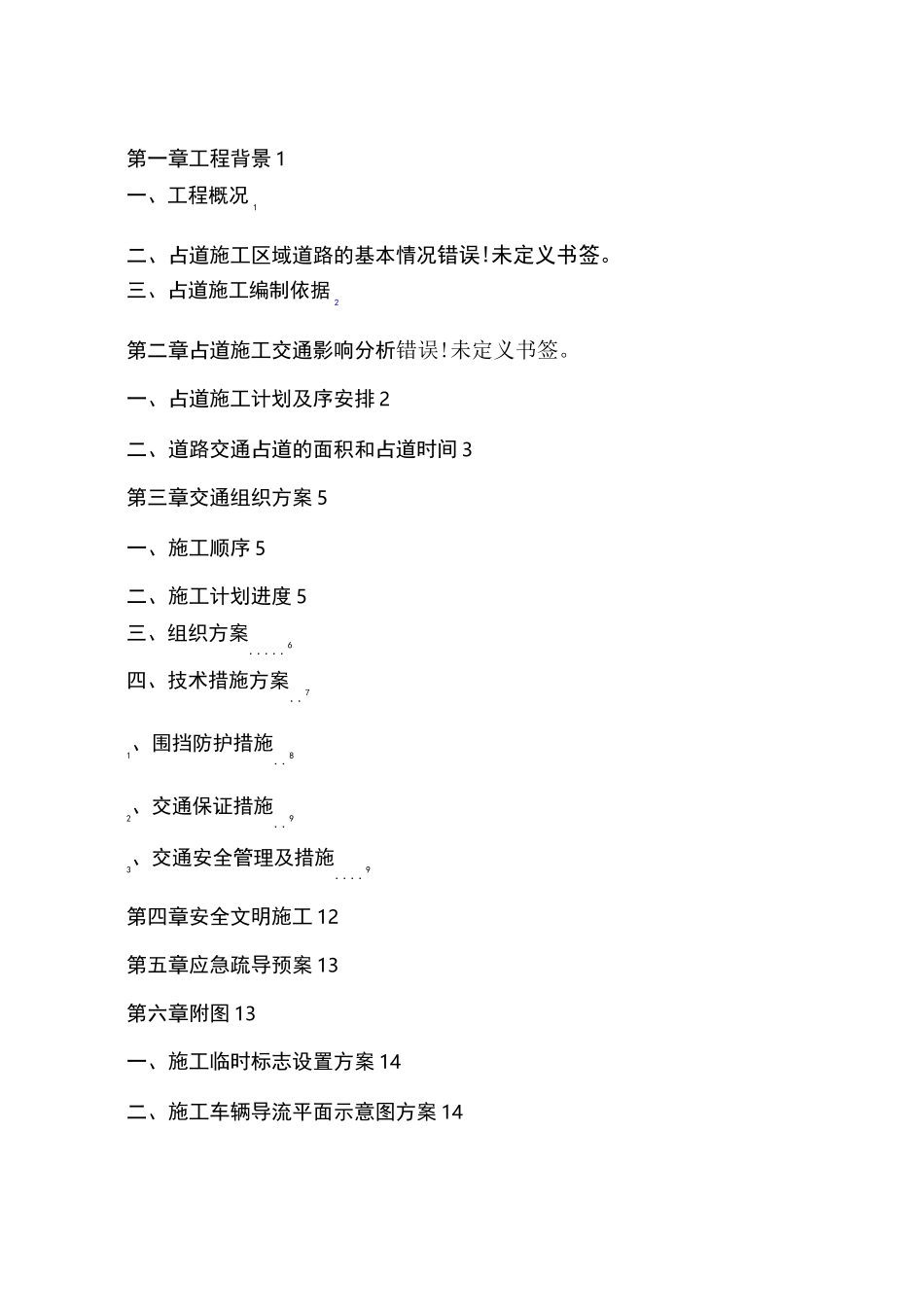

巴南区八公里片区雨污分流工程重庆永柱建筑工程有限公司二 O—六年八月二日第一章工程背景 1一、工程概况1二、占道施工区域道路的基本情况错误
三、占道施工编制依据2第二章占道施工交通影响分析错误
一、占道施工计划及序安排 2二、道路交通占道的面积和占道时间 3第三章交通组织方案 5一、施工顺序 5二、施工计划进度 5三、组织方案
6四、技术措施方案
71、围挡防护措施
82、交通保证措施
93、交通安全管理及措施

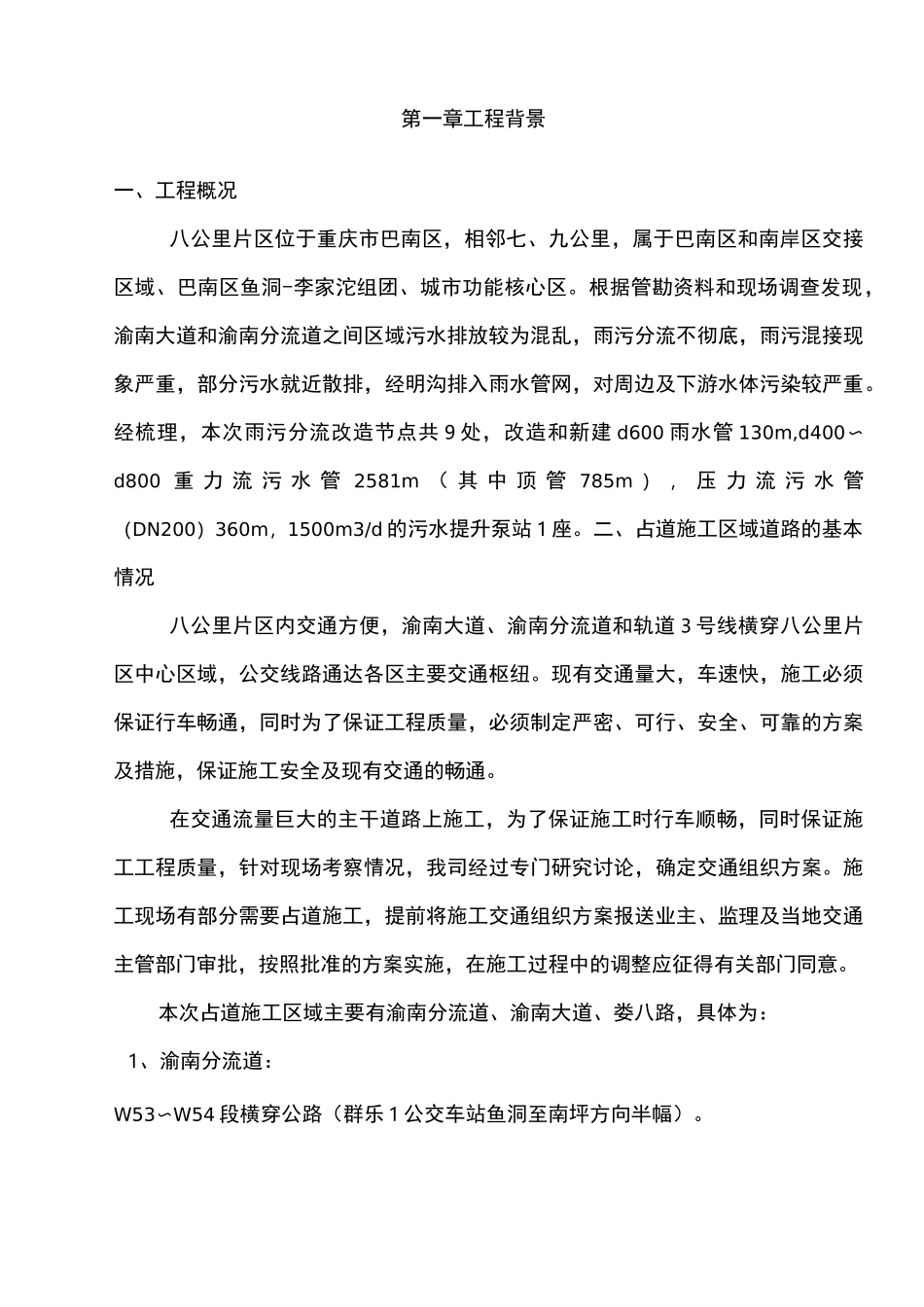

9第四章安全文明施工 12第五章应急疏导预案 13第六章附图 13一、施工临时标志设置方案 14二、施工车辆导流平面示意图方案 14第一章工程背景一、工程概况八公里片区位于重庆市巴南区,相邻七、九公里,属于巴南区和南岸区交接区域、巴南区鱼洞-李家沱组团、城市功能核心区
根据管勘资料和现场调查发现,渝南大道和渝南分流道之间区域污水排放较为混乱,雨污分流不彻底,雨污混接现象严重,部分污水就近散排,经明沟排入雨水管网,对周边及下游水体污染较严重
经梳理,本次雨污分流改造节点共 9 处,改造和新建 d600 雨水管 130m,d400〜d800 重 力 流 污 水 管 2581m ( 其 中 顶 管 785m ) , 压 力 流 污 水 管(DN200)360m,1500m3/d 的污水提升泵站 1 座
二、占道施工区域道路的基本情况八公里片区内交通方便,渝南大道、渝南分流道和轨道 3 号线横穿八公里片区中心区域,公交线路通达各区主要交通枢纽
现有交通量大,车速快,施工必须保证行车畅通,同时为了保证工程质量,必须制定严密、可行、安全、可靠的方案及措施,保证施工安全及现有交通的畅通
在交通流量巨大的主干道路上施工,为了保证施工时行车顺畅,同时保证施工工程质量,针对现场考察情况,我司经过专门研究讨论,确定交通组织方案
施工现场有部分需
