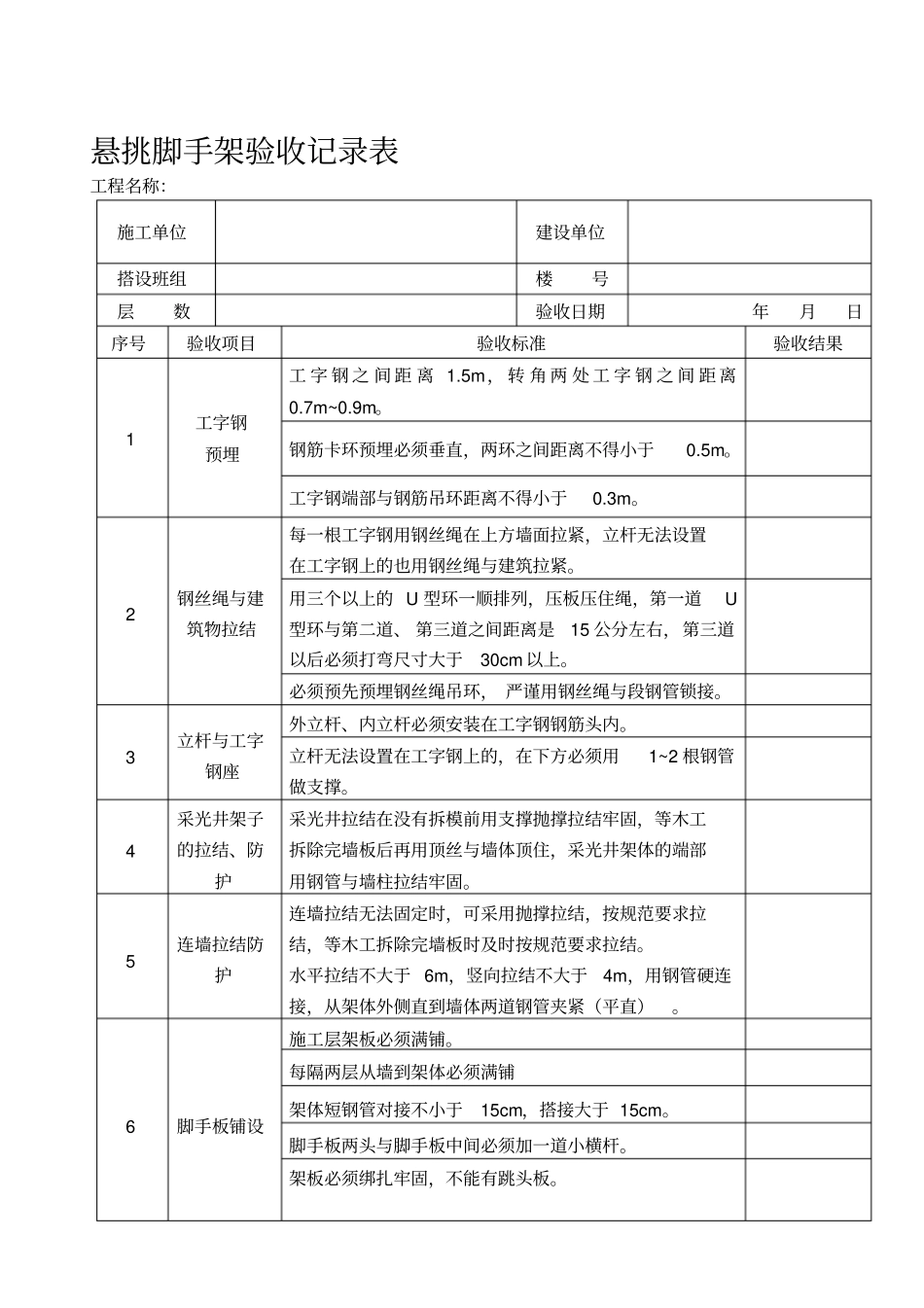

悬挑脚手架验收记录表工程名称:施工单位建设单位搭设班组楼号层数验收日期年月日序号验收项目验收标准验收结果1 工字钢预埋工 字 钢 之 间 距 离 1
5m, 转 角 两 处 工 字 钢 之 间 距 离0
钢筋卡环预埋必须垂直,两环之间距离不得小于0
工字钢端部与钢筋吊环距离不得小于0
2 钢丝绳与建筑物拉结每一根工字钢用钢丝绳在上方墙面拉紧,立杆无法设置在工字钢上的也用钢丝绳与建筑拉紧
用三个以上的 U 型环一顺排列,压板压住绳,第一道U型环与第二道、 第三道之间距离是15 公分左右,第三道以后必须打弯尺寸大于30cm 以上
必须预先预埋钢丝绳吊环, 严谨用钢丝绳与段钢管锁接
3 立杆与工字钢座外立杆、内立杆必须安装在工字钢钢筋头内
立杆无法设置在工字钢上的,在下方必须用1~2 根钢管做支撑
4 采光井架子的拉结、防护采光井拉结在没有拆模前用支撑抛撑拉结牢固,等木工拆除完墙板后再用顶丝与墙体顶住,采光井架体的端部用钢管与墙柱拉结牢固
5 连墙拉结防护连墙拉结无法固定时,可采用抛撑拉结,按规范要求拉结,等木工拆除完墙板时及时按规范要求拉结
水平拉结不大于 6m,竖向拉结不大于4m,用钢管硬连接,从架体外侧直到墙体两道钢管夹紧(平直)
6 脚手板铺设施工层架板必须满铺
每隔两层从墙到架体必须满铺架体短钢管对接不小于15cm,搭接大于 15cm
脚手板两头与脚手板中间必须加一道小横杆
架板必须绑扎牢固,不能有跳头板

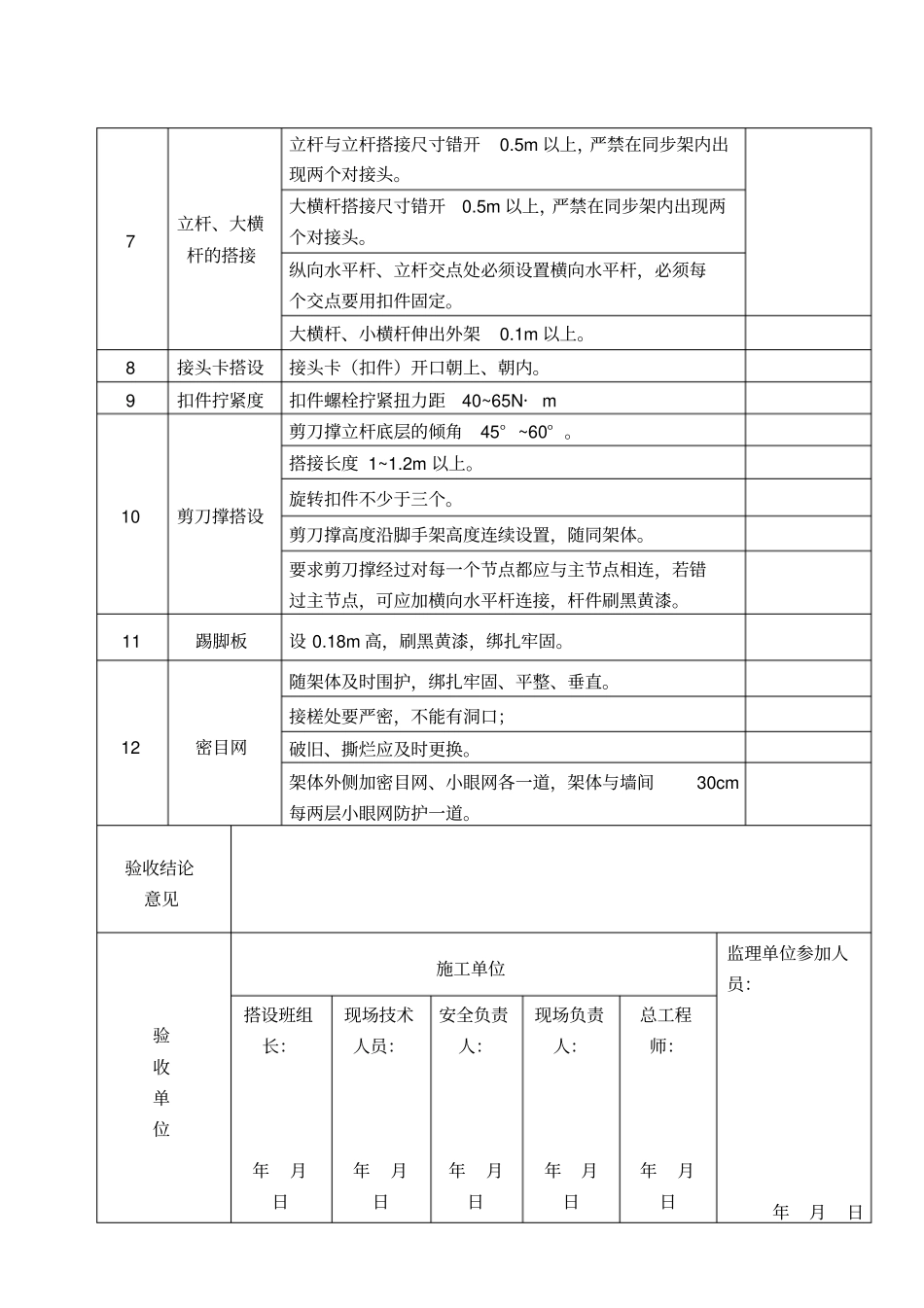

7 立杆、大横杆的搭接立杆与立杆搭接尺寸错开0
5m 以上,严禁在同步架内出现两个对接头
大横杆搭接尺寸错开0
5m 以上,严禁在同步架内出现两个对接头
纵向水平杆、立杆交点处必须设置横向水平杆,必须每个交点要用扣件固定
大横杆、小横杆伸出外架0
8 接头卡搭设接头卡(扣件)开口朝上、朝内
9 扣件拧紧度扣件螺栓拧紧扭力距40~
