旋臂式起重机安装施工方案安装单位: 中原圣起有限公司编制:王鹏审核:王明印批准:李栋科2012 年 11 月 03 日2目录一、 工程概况二、 施工组织三、 工程质量保证体系四、 安全措施五、 施工机具六、 施工工艺过程3任命书确保施工质量与施工安全, 施工采取项目管理法进行,任命郭相军为旋臂式起重机工程项目经理

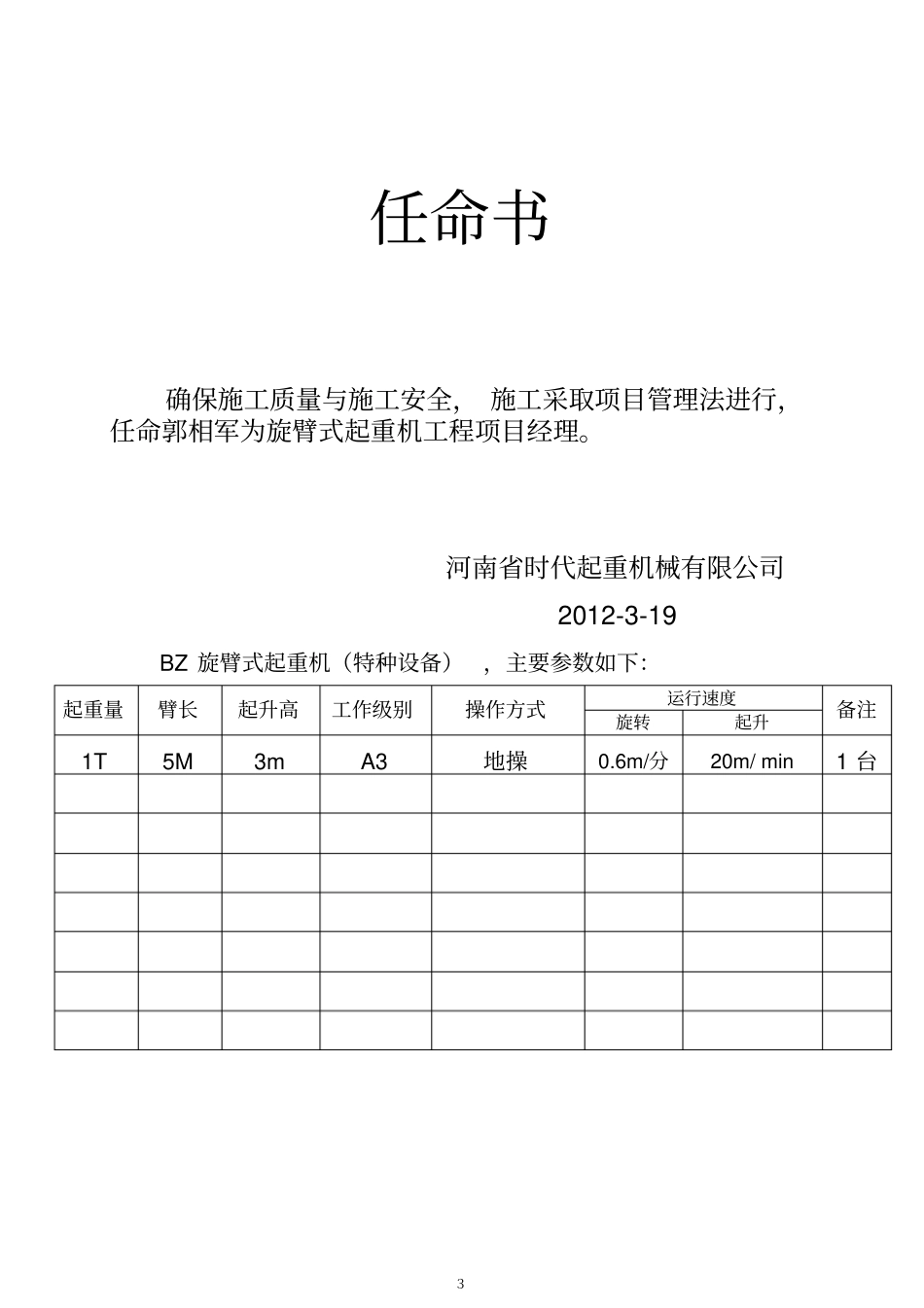

河南省时代起重机械有限公司2012-3-19 BZ 旋臂式起重机(特种设备),主要参数如下:起重量臂长起升高工作级别操作方式运行速度备注旋转起升1T 5M 3m A3 地操0
6m/分20m/ min 1 台4施工组织措施施工准备工作的内容及实施:1、首先深入调查施工现场的实际情况,制订材料、机具及其它安装用资源计划,联系材料和购件的储运、堆放和使用,制订施工方案, 合理组织施工人员,并组织职工进行技术与安全交底,熟悉技术规程和安全规程,为各个工种协调结合,力争安全、连续、均衡施工
在熟悉规程的同时,结合施工中的具体问题、提出安全重点,将同一项目中的有关规定结合起来,相互补充,形成完整的概念,以便正确的指导施工,为工作顺利进行打下坚实的基础
2、确保施工质量与施工安全,施工采取项目管理法进行
首先成立工程项目部,项目部由项目负责人、施工负责人、技术人员、安全员、施工人员等组成
工程安排主要人员如下:序号姓名职称、职务备注1 2 3 质量保证措施5工程安装主要技术要求如下:1、起重机安装要求:起重机的对角线检查误差小于5mm 起重机跨度的相对误差小于3mm 起重机的拱度处于(0
4)L/1000 之间
起重机的旁弯不大于跨度的1/2000
起重机接地电阻小于4Ω
起重机整机电器对地电阻大于0
2、为了充分保证质量,项目部成立三级质检机构,安排技术负责安装质量:技术负责人互检施工自检3、质量保证中的重点注意事项:a、焊缝的高度,无焊接缺陷
