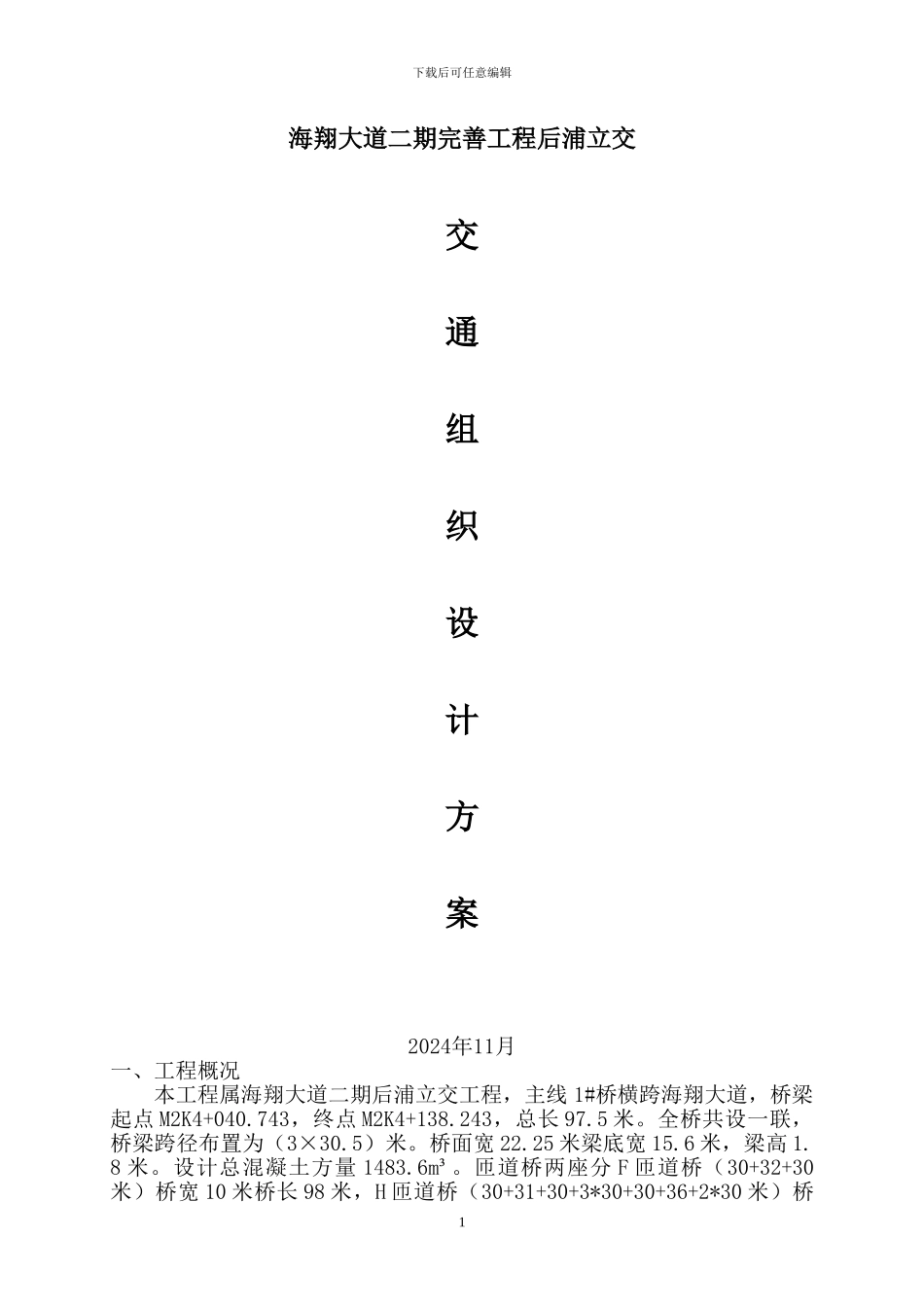

下载后可任意编辑海翔大道二期完善工程后浦立交交通组织设计方案2024年11月一、工程概况本工程属海翔大道二期后浦立交工程,主线 1#桥横跨海翔大道,桥梁起点 M2K4+040
743,终点 M2K4+138
243,总长 97
全桥共设一联,桥梁跨径布置为(3×30
桥面宽 22
25 米梁底宽 15
6 米,梁高 1
设计总混凝土方量 1483

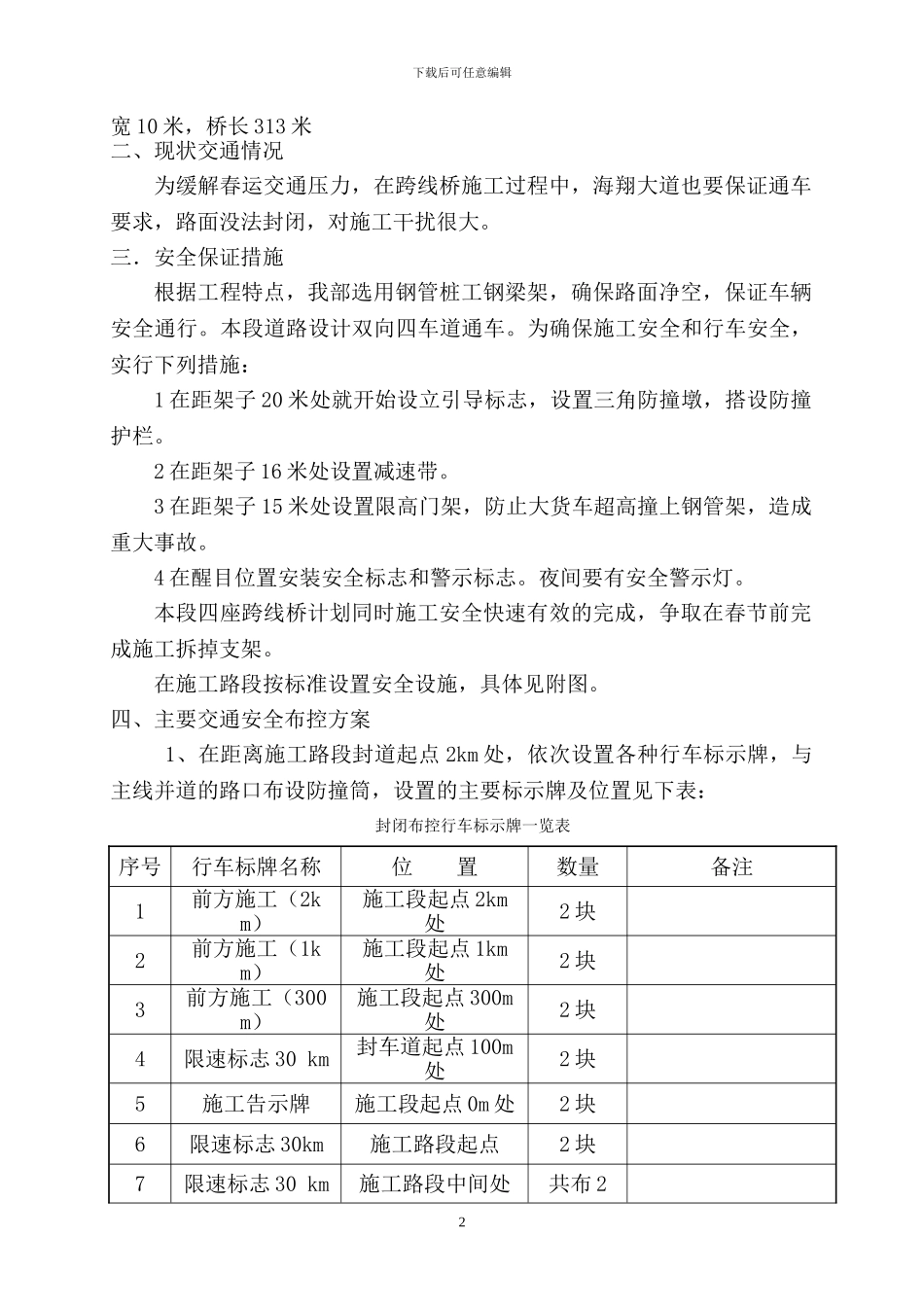

匝道桥两座分 F 匝道桥(30+32+30米)桥宽 10 米桥长 98 米,H 匝道桥(30+31+30+3*30+30+36+2*30 米)桥1下载后可任意编辑宽 10 米,桥长 313 米二、现状交通情况为缓解春运交通压力,在跨线桥施工过程中,海翔大道也要保证通车要求,路面没法封闭,对施工干扰很大
三.安全保证措施根据工程特点,我部选用钢管桩工钢梁架,确保路面净空,保证车辆安全通行
本段道路设计双向四车道通车
为确保施工安全和行车安全,实行下列措施:1 在距架子 20 米处就开始设立引导标志,设置三角防撞墩,搭设防撞护栏
2 在距架子 16 米处设置减速带
3 在距架子 15 米处设置限高门架,防止大货车超高撞上钢管架,造成重大事故
4 在醒目位置安装安全标志和警示标志
夜间要有安全警示灯
本段四座跨线桥计划同时施工安全快速有效的完成,争取在春节前完成施工拆掉支架
在施工路段按标准设置安全设施,具体见附图
