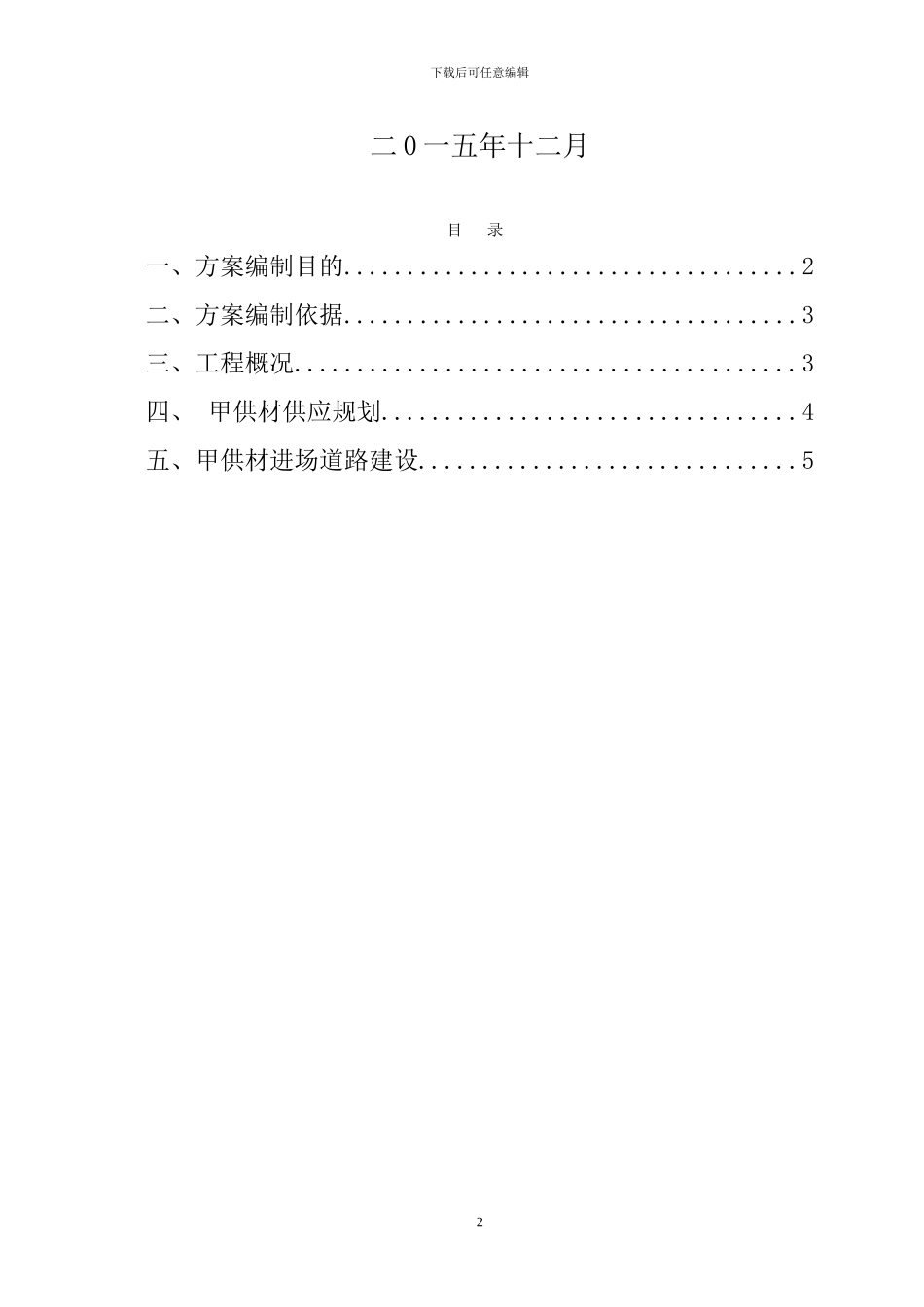

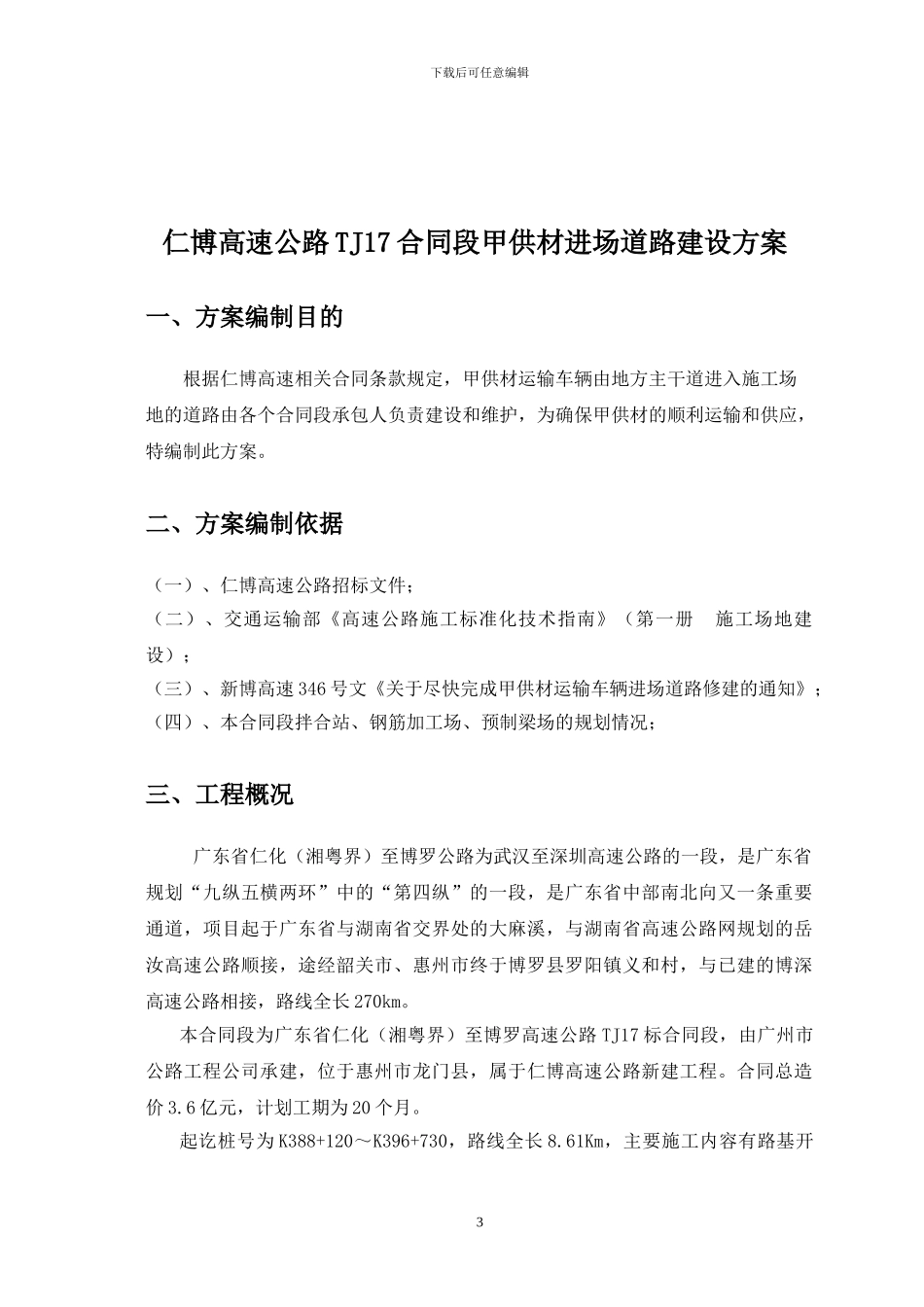

下载后可任意编辑仁化至博罗高速公路项目 TJ17 合同段甲供材进场道路施工方案编制: 复核: 审核: 仁博高速公路 TJ17 合同段项目经理部1下载后可任意编辑二 0 一五年十二月目 录一、方案编制目的....................................2二、方案编制依据....................................3三、工程概况........................................3四、 甲供材供应规划.................................4五、甲供材进场道路建设..............................52下载后可任意编辑仁博高速公路 TJ17 合同段甲供材进场道路建设方案一、方案编制目的根据仁博高速相关合同条款规定,甲供材运输车辆由地方主干道进入施工场地的道路由各个合同段承包人负责建设和维护,为确保甲供材的顺利运输和供应,特编制此方案。二、方案编制依据(一)、仁博高速公路招标文件;(二)、交通运输部《高速公路施工标准化技术指南》(第一册 施工场地建设);(三)、新博高速 346 号文《关于尽快完成甲供材运输车辆进场道路修建的通知》;(四)、本合同段拌合站、钢筋加工场、预制梁场的规划情况;三、工程概况 广东省仁化(湘粤界)至博罗公路为武汉至深圳高速公路的一段,是广东省规划“九纵五横两环”中的“第四纵”的一段,是广东省中部南北向又一条重要通道,项目起于广东省与湖南省交界处的大麻溪,与湖南省高速公路网规划的岳汝高速公路顺接,途经韶关市、惠州市终于博罗县罗阳镇义和村,与已建的博深高速公路相接,路线全长 270km。本合同段为广东省仁化(湘粤界)至博罗高速公路 TJ17 标合同段,由广州市公路工程公司承建,位于惠州市龙门县,属于仁博高速公路新建工程。合同总造价 3.6 亿元,计划工期为 20 个月。起讫桩号为 K388+120~K396+730,路线全长 8.61Km,主要施工内容有路基开3下载后可任意编辑挖及填筑、软基处理、桥梁下部构造、桥梁上部构造,涵洞和通道工程,排水和防护工程。主要工作数量内容为:路基挖方约 342 万 m³,填方约 325 万 m³,大桥 2059.6m/4座,涵洞 778.9m/12 道,通道 733.1m/9 座,停车区 1 处,排水工程 2.208 万 m³,防护工程 1.703 万 m³,植草护坡 28.012 万 m2。主要工程数量及技术标准见下表。 主要工程数量表序号项目名称单位数量备注1路基挖方挖土方m³28484542挖石方m³5610513挖淤泥m³166704路基填方利用土方m³25640745利用石方m³6098376结构物台背...
