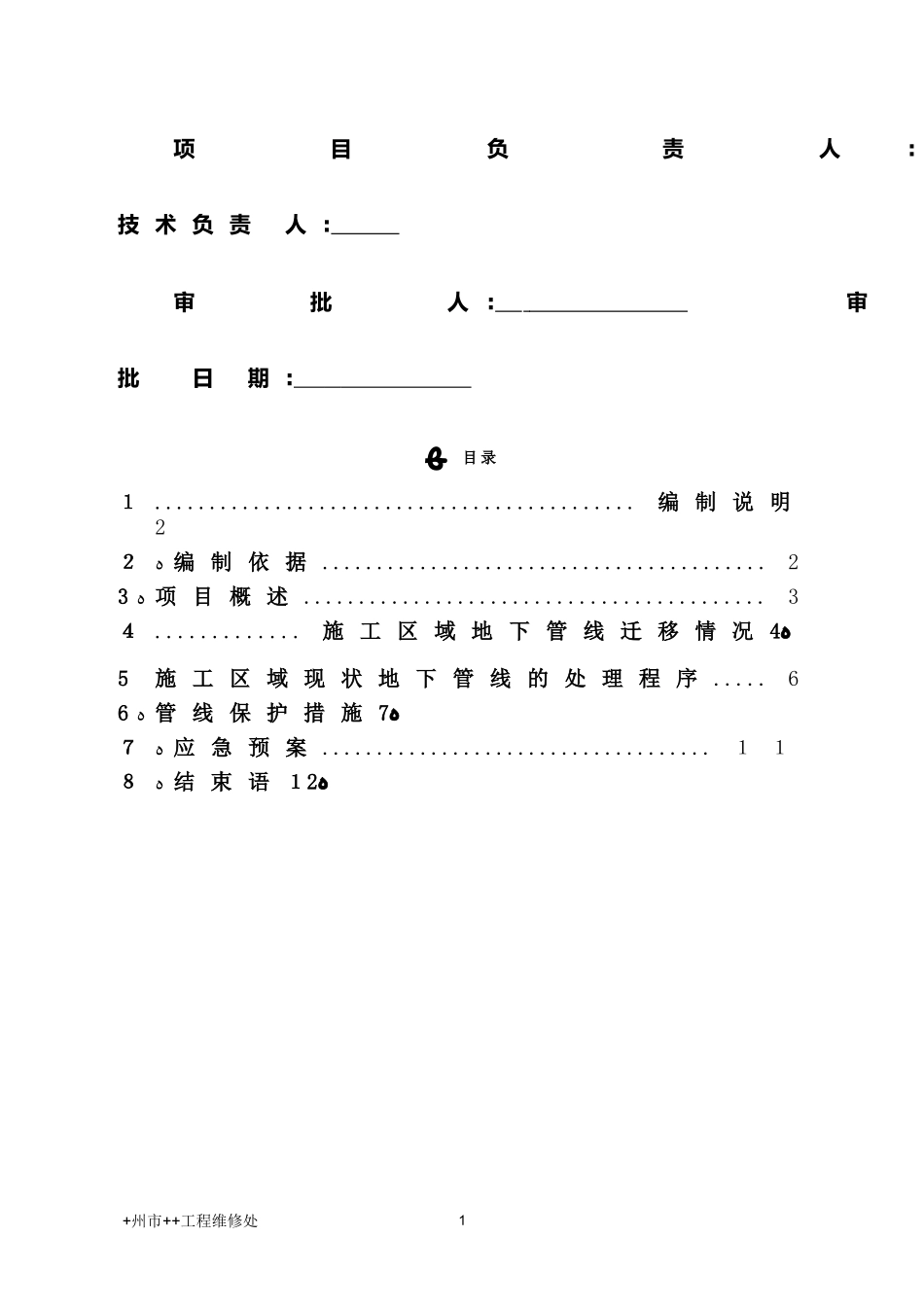

0110KV++站配套线路管沟项目工程(土建部分)地下管线保护专项方案编制人:编制日期:+州市++工程维修处1项目负责人:技术负责人:审批人:审批日期:ﻬ目录1
编制说明22ﻩ编制依据
23ﻩ项目概述
施工区域地下管线迁移情况ﻩ45施工区域现状地下管线的处理程序
66ﻩ管线保护措施ﻩ77ﻩ应急预案

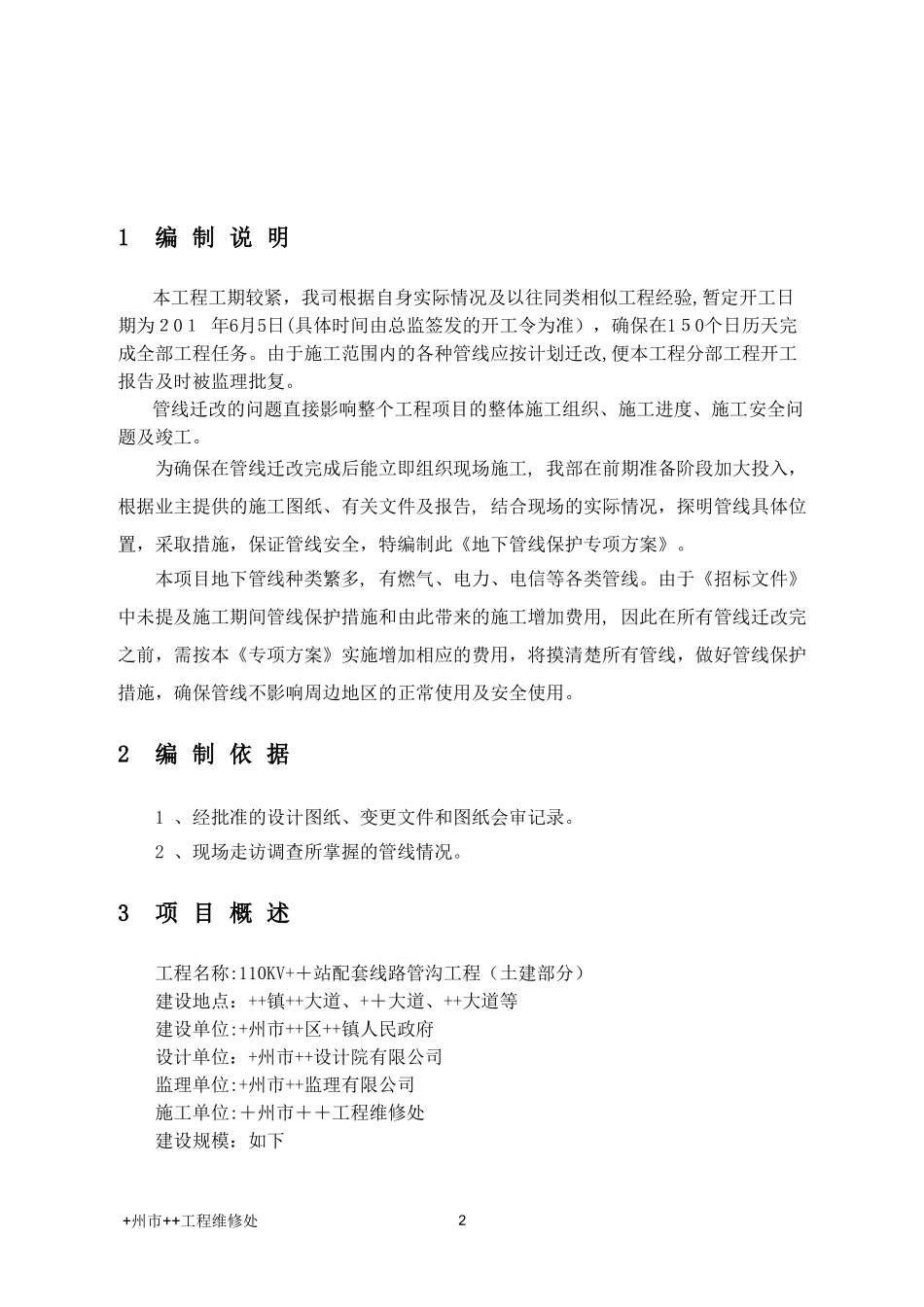

118ﻩ结束语ﻩ12+州市++工程维修处21编制说明本工程工期较紧,我司根据自身实际情况及以往同类相似工程经验,暂定开工日期为201年6月5日(具体时间由总监签发的开工令为准),确保在150个日历天完成全部工程任务
由于施工范围内的各种管线应按计划迁改,便本工程分部工程开工报告及时被监理批复
管线迁改的问题直接影响整个工程项目的整体施工组织、施工进度、施工安全问题及竣工
为确保在管线迁改完成后能立即组织现场施工,我部在前期准备阶段加大投入,根据业主提供的施工图纸、有关文件及报告,结合现场的实际情况,探明管线具体位置,采取措施,保证管线安全,特编制此《地下管线保护专项方案》
本项目地下管线种类繁多,有燃气、电力、电信等各类管线
由于《招标文件》中未提及施工期间管线保护措施和由此带来的施工增加费用,因此在所有管线迁改完之前,需按本《专项方案》实施增加相应的费用,将摸清楚所有管线,做好管线保护措施,确保管线不影响周边地区的正常使用及安全使用
2编制依据1、经批准的设计图纸、变更文件和图纸会审记录
2、现场走访调查所掌握的管线情况
