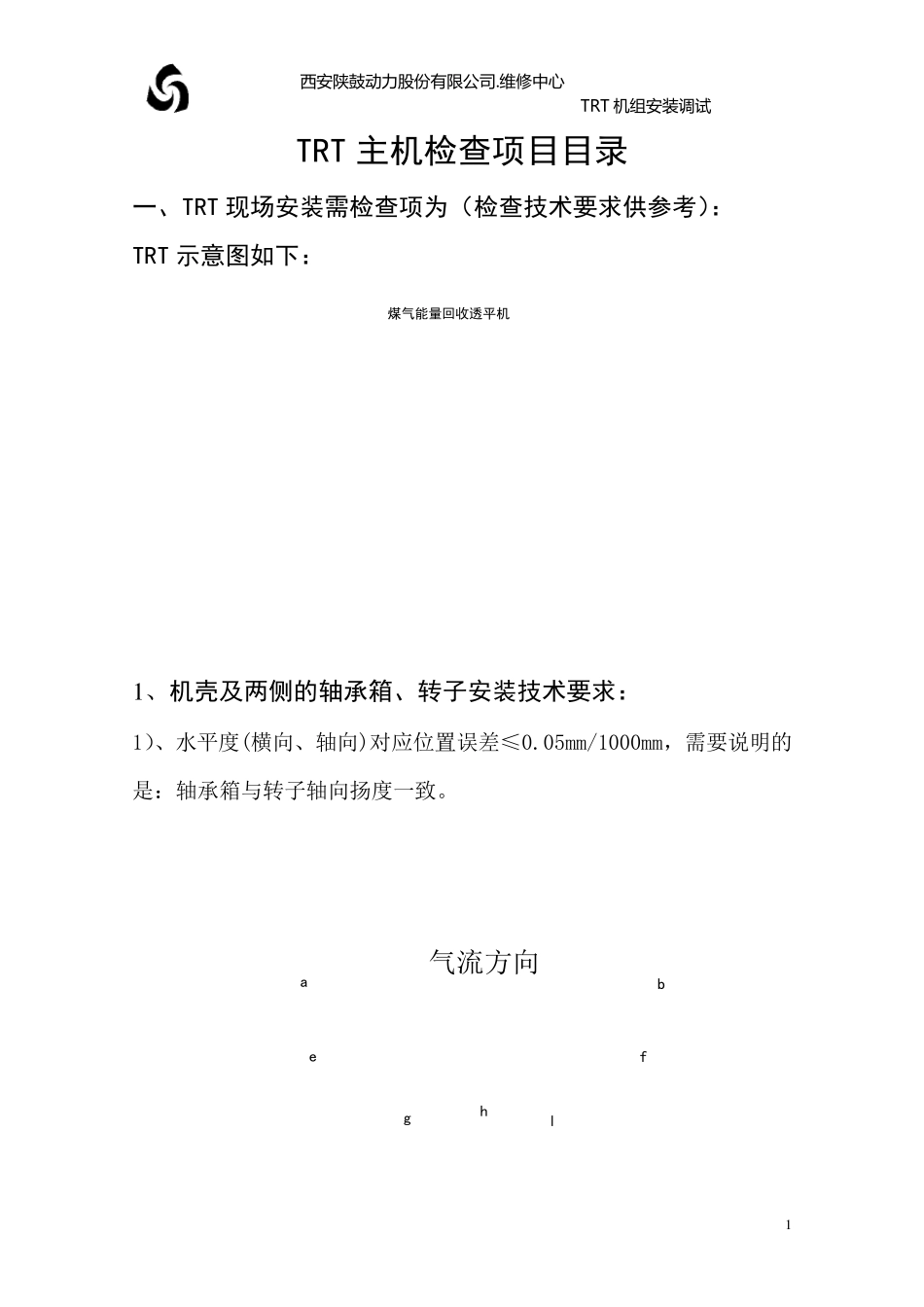

西 安 陕 鼓 动 力 股 份 有 限 公 司
维 修 中心 TRT 机组安 装调试 1 TRT 主机检查项目目录 一、TRT 现场安装需检查项为(检查技术要求供参考): TRT 示意图如下: 煤气能量回收透平机1 、机壳及两侧的轴承箱、转子安装技术要求: 1)、水平度(横向、轴向)对应位置误差≤0
05mm/1000mm,需要说明的是:轴承箱与转子轴向扬度一致
eglhfa气流方向b 西 安 陕 鼓 动 力 股 份 有 限 公 司

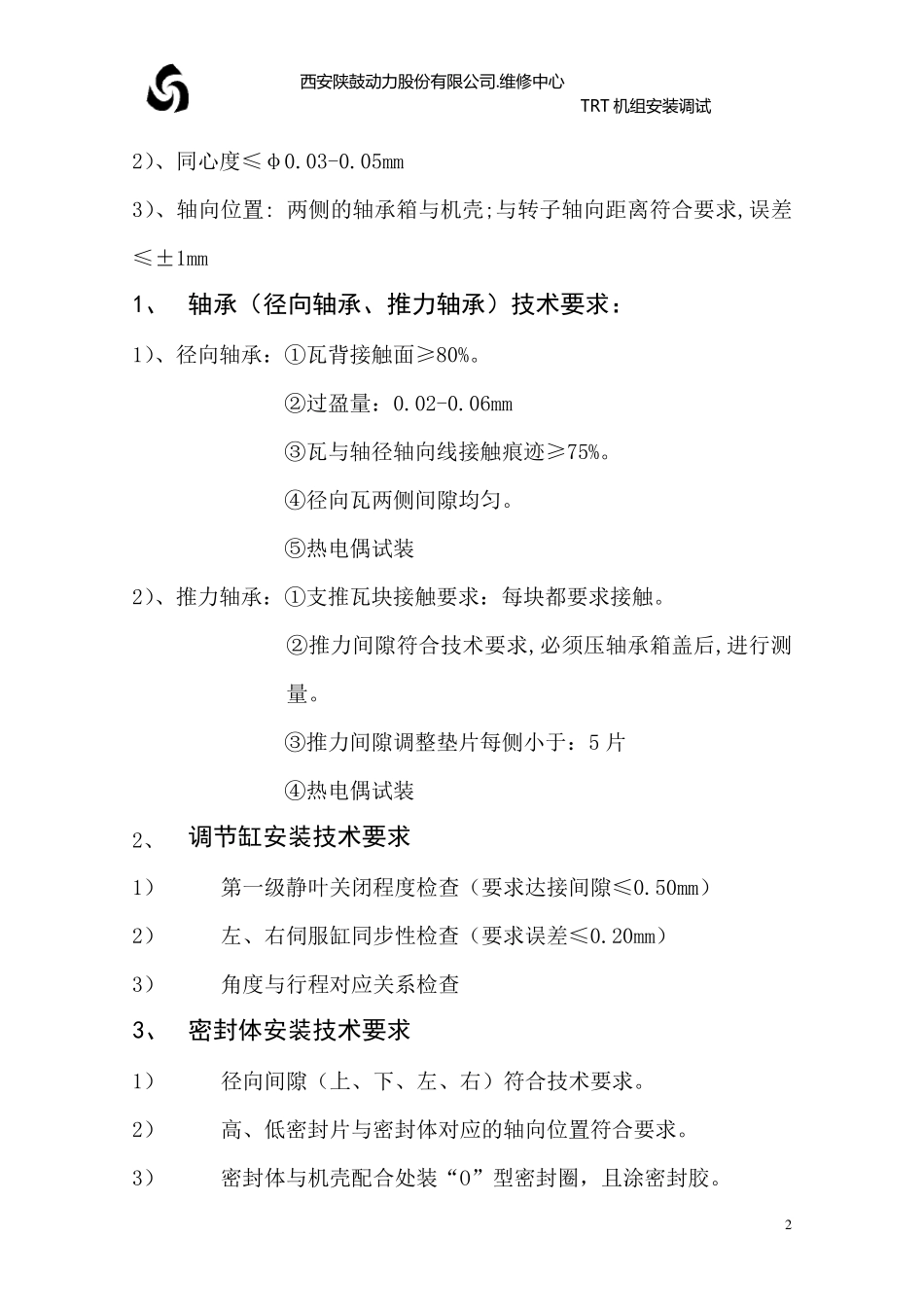

维 修 中心 TRT 机组安 装调试 2 2)、同心度≤φ0
05mm 3)、轴向位置: 两侧的轴承箱与机壳;与转子轴向距离符合要求,误差≤±1mm 1、 轴承(径向轴承、推力轴承)技术要求: 1)、径向轴承:①瓦背接触面≥80%
②过盈量:0
06mm ③瓦与轴径轴向线接触痕迹≥75%
④径向瓦两侧间隙均匀
⑤热电偶试装 2)、推力轴承:①支推瓦块接触要求:每块都要求接触
②推力间隙符合技术要求,必须压轴承箱盖后,进行测量
③推力间隙调整垫片每侧小于:5 片 ④热电偶试装 2、 调节缸安装技术要求 1) 第一级静叶关闭程度检查(要求达接间隙≤0
50mm) 2) 左、右伺服缸同步性检查(要求误差≤0
20mm) 3) 角度与行程对应关系检查 3、 密封体安装技术要求 1) 径向间隙(上、下、左、右)符合技术要求
2) 高、低密封片与密封体对应的轴向位置符合要求
3) 密封体与机壳配合处装“O”型密封圈,且涂密封胶
西 安 陕 鼓 动 力 股 份 有 限 公 司

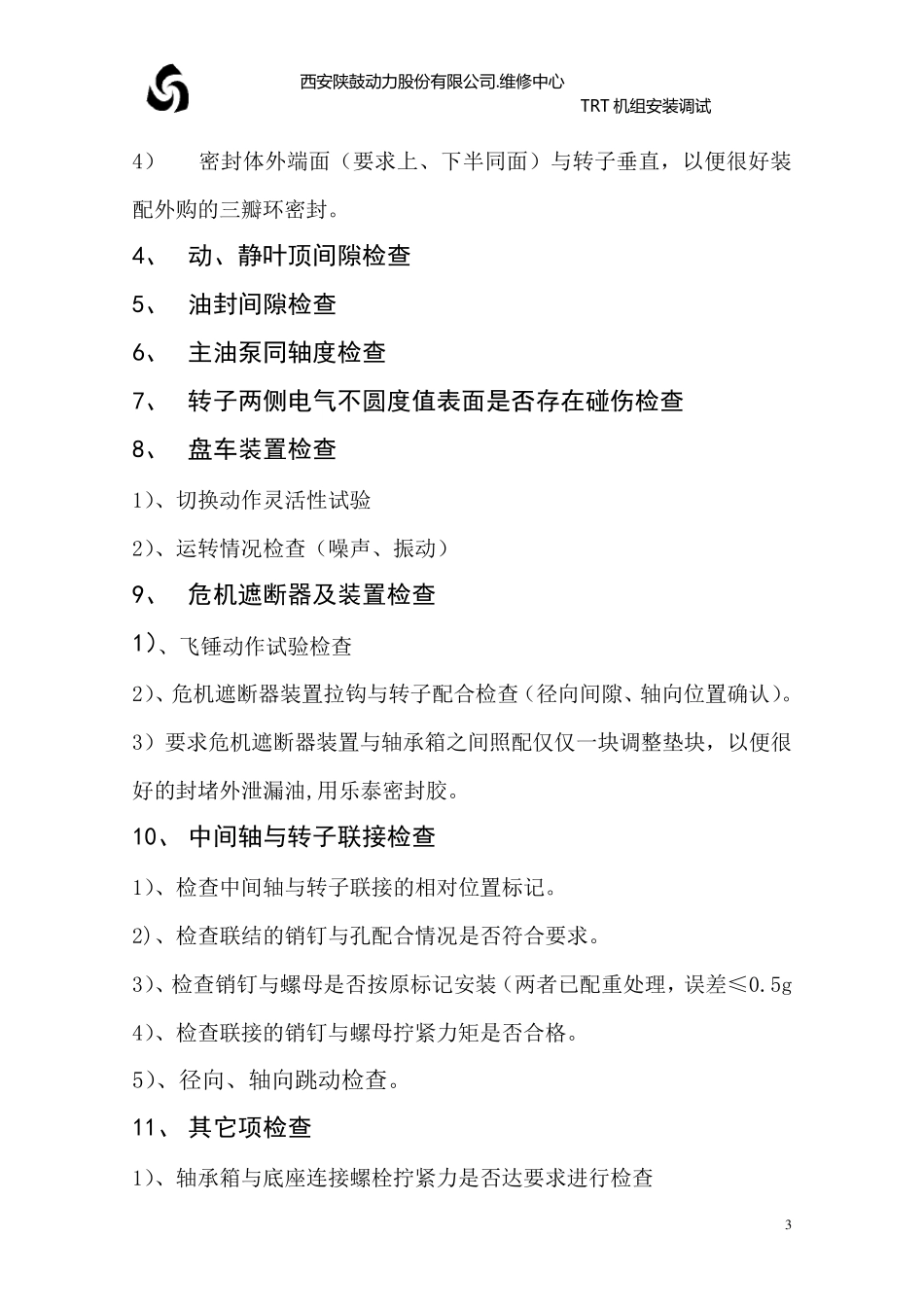

维 修 中心 TRT 机组安 装调试 3 4) 密封体外端面(要求上、下半同面)与转子垂直,以便很好装配外购的三瓣环密封
4、 动、静叶顶间隙检查 5、 油封间隙检查 6、 主油泵同轴度检查 7、 转子两侧电气不圆度值表面是否存在碰伤检查
