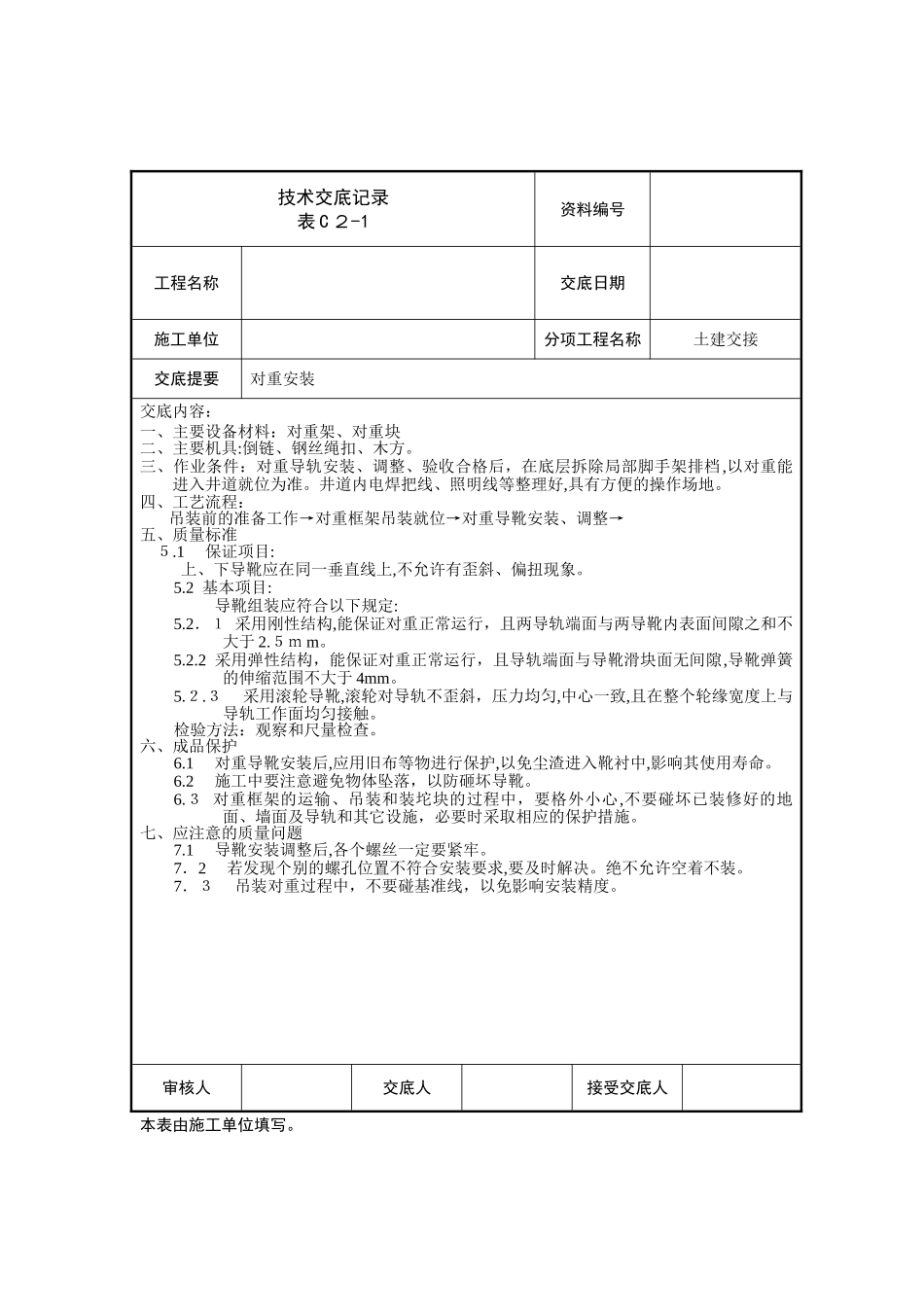

技术交底记录表C2-1资料编号工程名称交底日期施工单位分项工程名称土建交接交底提要对重安装交底内容:一、主要设备材料:对重架、对重块二、主要机具:倒链、钢丝绳扣、木方
三、作业条件:对重导轨安装、调整、验收合格后,在底层拆除局部脚手架排档,以对重能进入井道就位为准
井道内电焊把线、照明线等整理好,具有方便的操作场地
四、工艺流程:吊装前的准备工作→对重框架吊装就位→对重导靴安装、调整→五、质量标准5
1保证项目:上、下导靴应在同一垂直线上,不允许有歪斜、偏扭现象
2基本项目:导靴组装应符合以下规定:5
2.1采用刚性结构,能保证对重正常运行,且两导轨端面与两导靴内表面间隙之和不大于2
2采用弹性结构,能保证对重正常运行,且导轨端面与导靴滑块面无间隙,导靴弹簧的伸缩范围不大于4mm
3采用滚轮导靴,滚轮对导轨不歪斜,压力均匀,中心一致,且在整个轮缘宽度上与导轨工作面均匀接触
检验方法:观察和尺量检查
六、成品保护6
1对重导靴安装后,应用旧布等物进行保护,以免尘渣进入靴衬中,影响其使用寿命
2施工中要注意避免物体坠落,以防砸坏导靴
3对重框架的运输、吊装和装坨块的过程中,要格外小心,不要碰坏已装修好的地面、墙面及导轨和其它设施,必要时采取相应的保护措施
七、应注意的质量问题7
1导靴安装调整后,各个螺丝一定要紧牢
7.2若发现个别的螺孔位置不符合安装要求,要及时解决
绝不允许空着不装
7.3吊装对重过程中,不要碰基准线,以免影响安装精度
审核人交底人接受交底人本表由施工单位填写

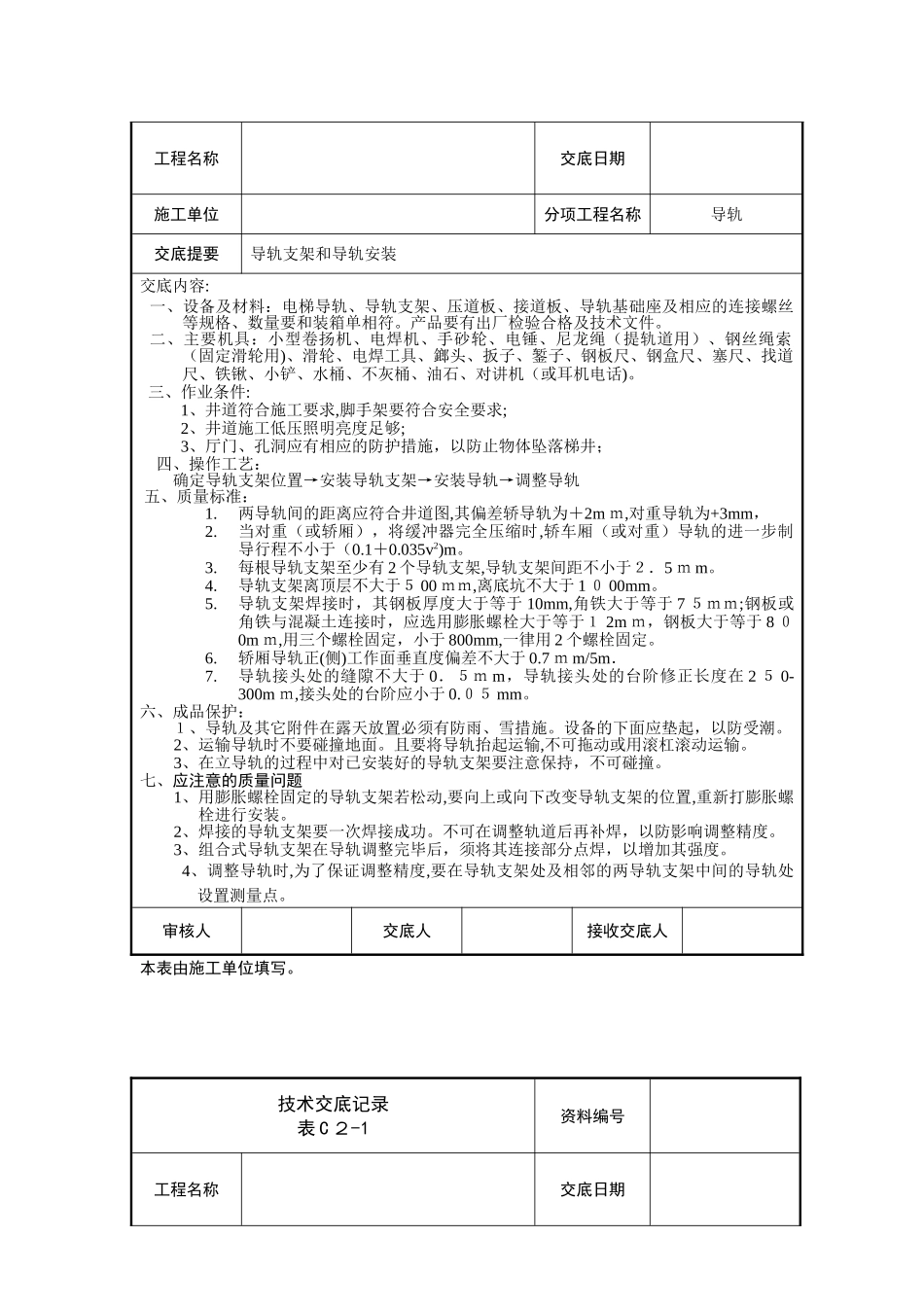

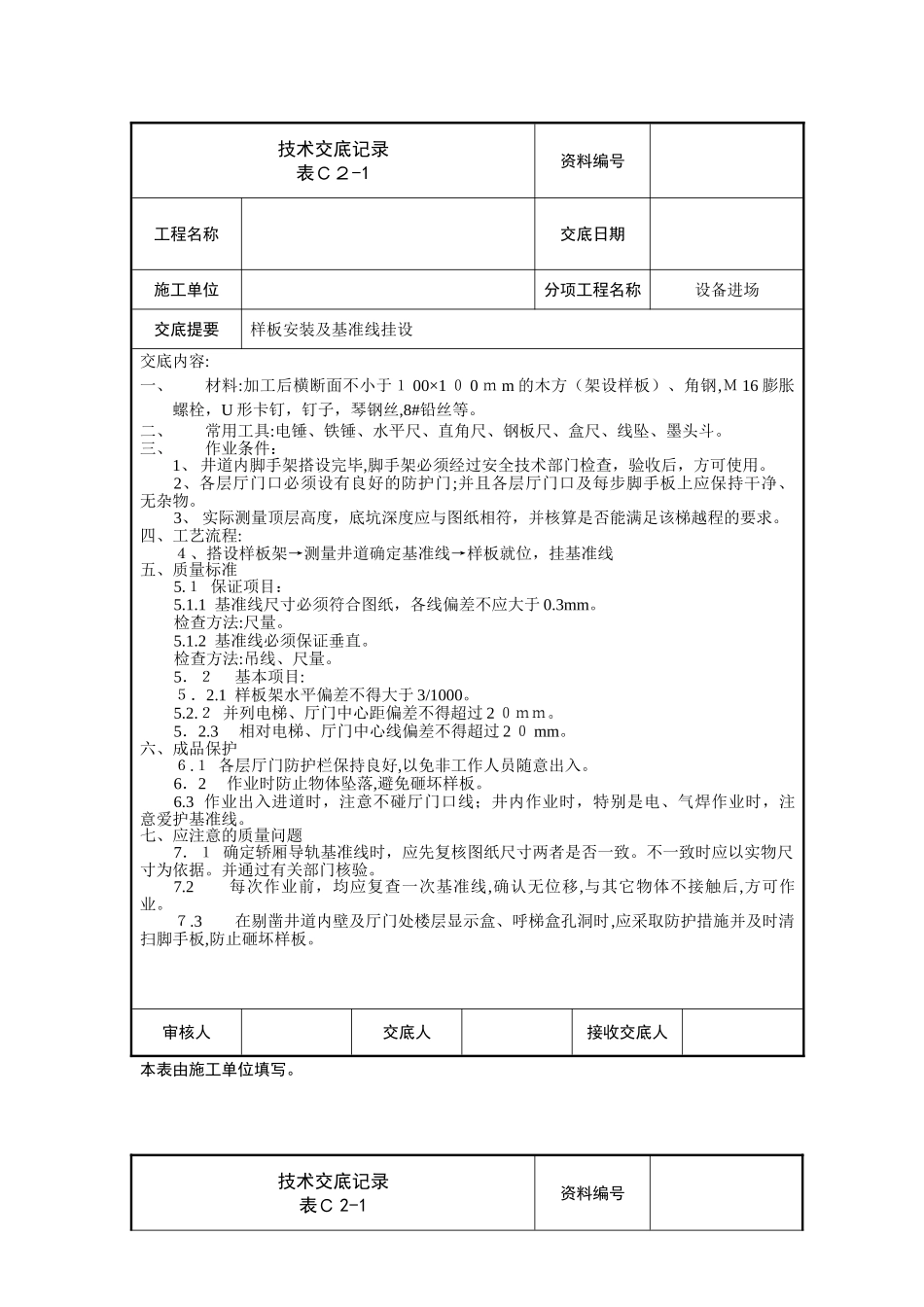

技术交底记录表C2-1资料编号工程名称交底日期施工单位分项工程名称设备进场交底提要样板安装及基准线挂设交底内容:一、材料:加工后横断面不小于100×100mm的木方(架设样板)、角钢,M16膨胀螺栓,U形卡钉,钉子,琴钢丝,8#铅丝等
二、常用工具:电锤、铁锤、水平
