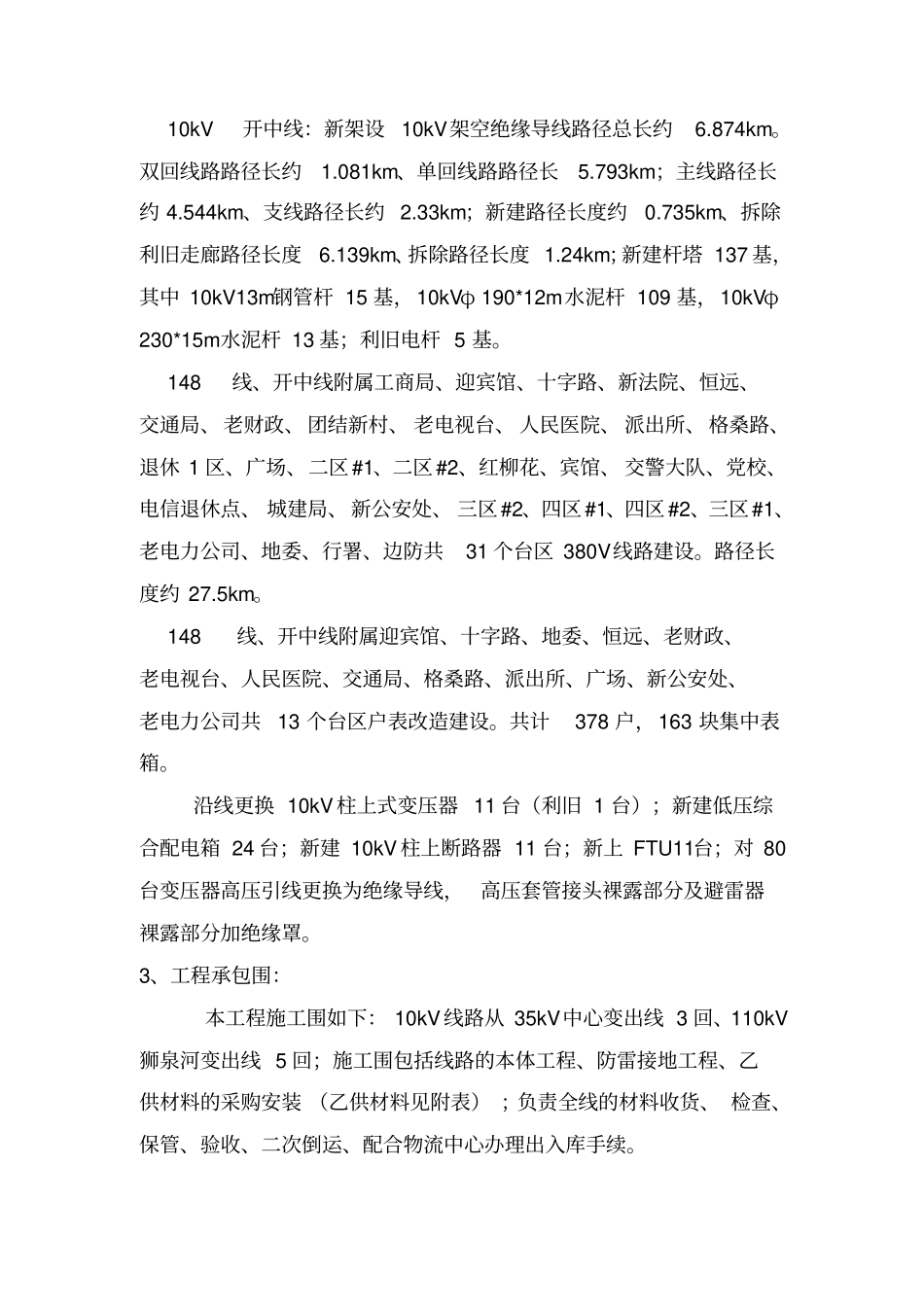

户表改造工程施工施工组织设计第一部分工程概况及特点一、工程概况1、工程简述工程名称:阿里供电公司 2014 年户表改造工程施工(一标)2、工程规模:共含 148 线、开中线 2 条 10kV 线路,路径长及使用杆塔如下: 10kV148线:新架设 10kV 架空绝缘导线路径总长约8
双回线路路径长约0
679km、单回线路
6km;主线路径长约5
665km、支线路径长约 2
614km;新建路径长度约 1
621km、拆除利旧走廊路径长度 6
658km、拆除路径长度 3
859km;新建杆塔 144 基,其中 10kV13m钢管杆 5 基,10kVφ 190*12m水泥杆 139 基;利旧电杆28 基
与开中线共杆1 基,与 147 线共杆 9 基(杆塔计入开中线、147 线)
10kV开中线:新架设10kV架空绝缘导线路径总长约6
双回线路路径长约1
081km、单回线路路径长5
793km;主线路径长约 4
544km、支线路径长约 2
33km;新建路径长度约0
735km、拆除利旧走廊路径长度6
139km、拆除路径长度 1
24km;新建杆塔 137 基,其中 10kV13m钢管杆 15 基,10kVφ 190*12m水泥杆 109 基,10kVφ230*15m水泥杆 13 基;利旧电杆 5 基
148线、开中线附属工商局、迎宾馆、十字路、新法院、恒远、交通局、老财政、团结新村、 老电视台、 人民医院、 派出所、格桑路、退休 1 区、广场、二区#1、二区#2、红柳花、宾馆、 交警大队、党校、电信退休点、 城建局、新公安处、 三区#2、四区#1、四区#2、三区#1、老电力公司、地委、行署、边防共31 个台区 380V线路建设
路径长度约 27
148线、开中线附属迎宾馆、十字路、地委、恒远、老财政、老电视台、人
