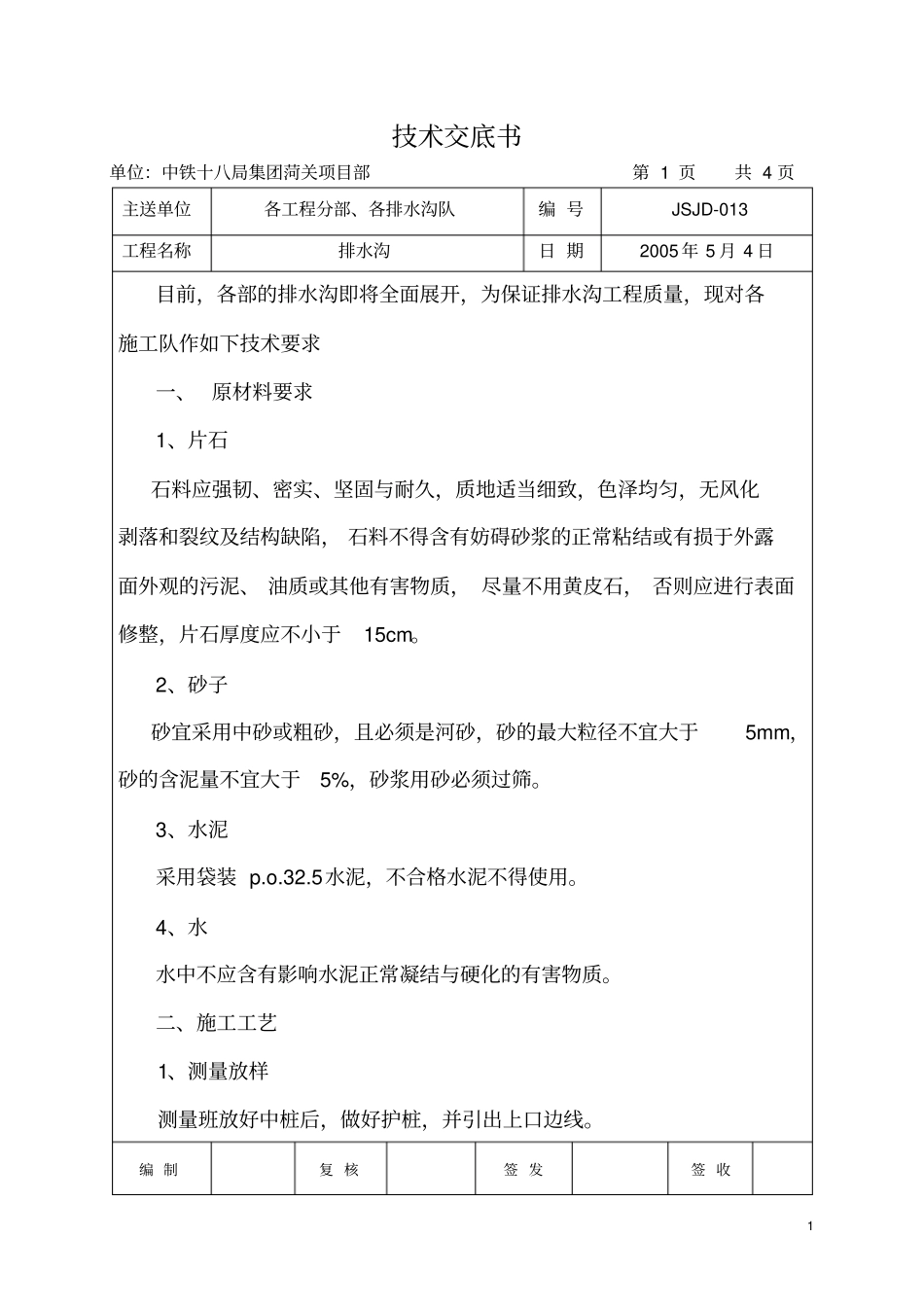

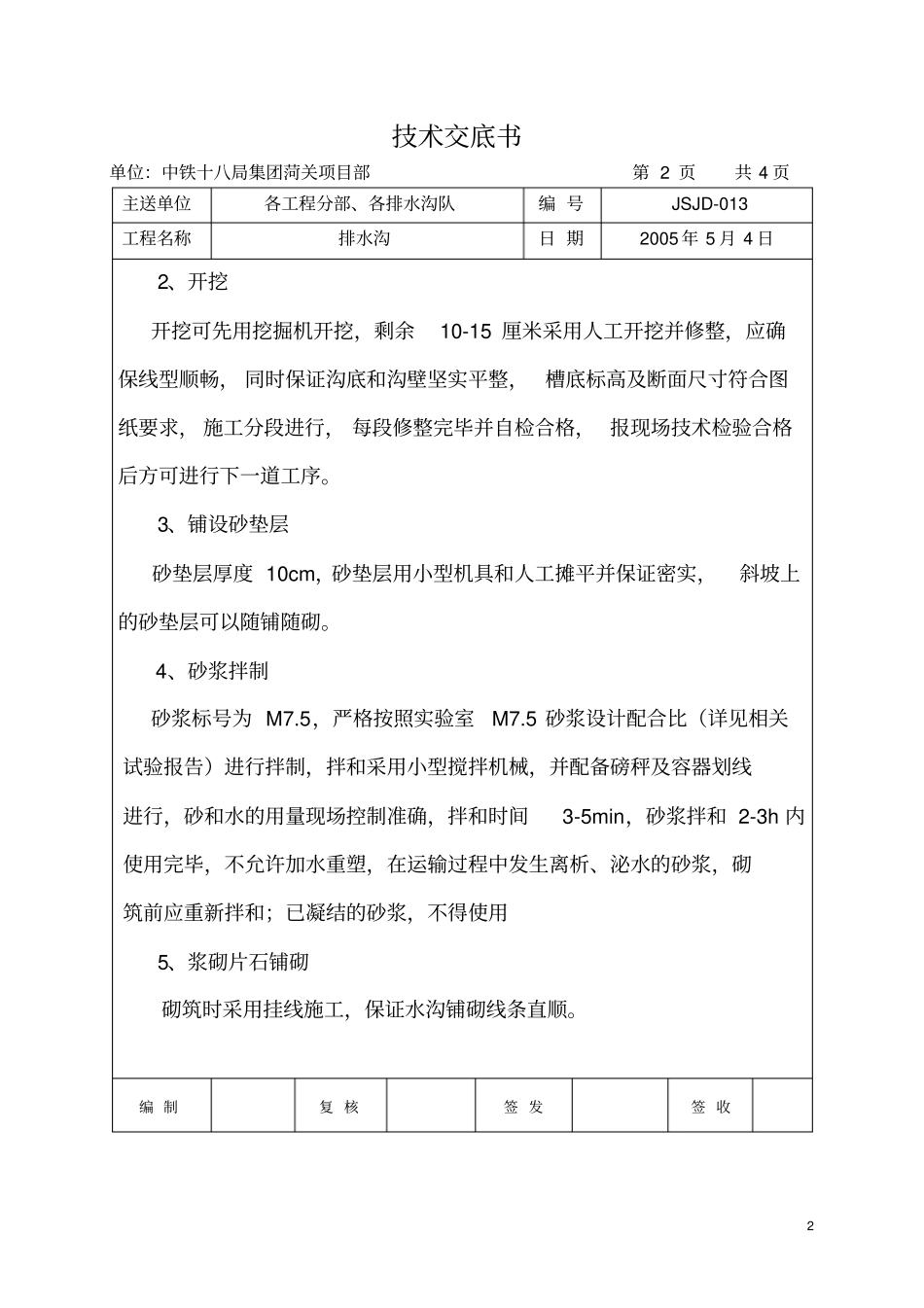

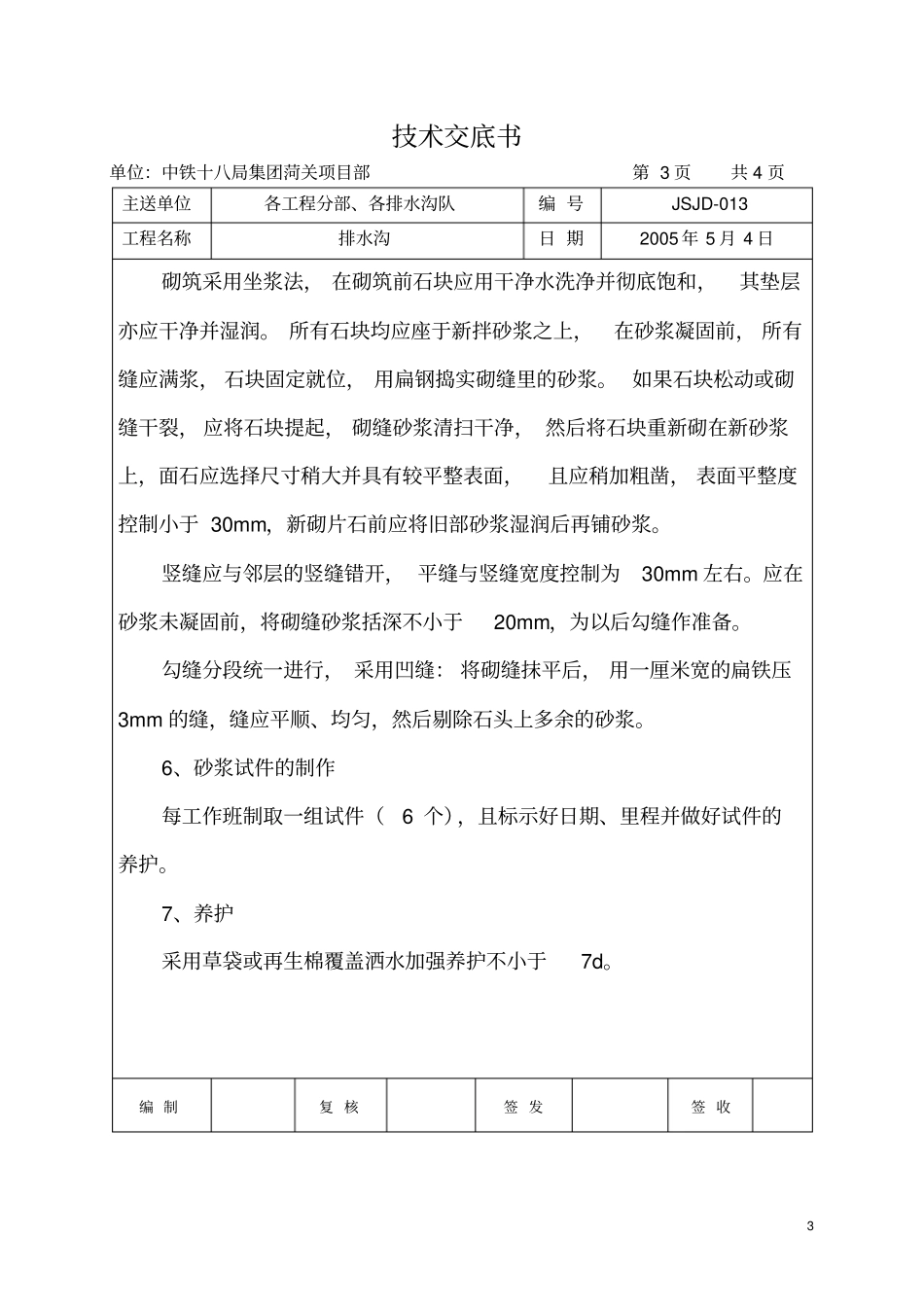

1 技术交底书单位:中铁十八局集团菏关项目部第 1 页共 4 页主送单位各工程分部、各排水沟队编 号JSJD-013 工程名称排水沟日 期2005 年 5 月 4 日目前,各部的排水沟即将全面展开,为保证排水沟工程质量,现对各施工队作如下技术要求一、 原材料要求1、片石石料应强韧、密实、坚固与耐久,质地适当细致,色泽均匀,无风化剥落和裂纹及结构缺陷, 石料不得含有妨碍砂浆的正常粘结或有损于外露面外观的污泥、 油质或其他有害物质, 尽量不用黄皮石, 否则应进行表面修整,片石厚度应不小于15cm。2、砂子砂宜采用中砂或粗砂,且必须是河砂,砂的最大粒径不宜大于5mm,砂的含泥量不宜大于5%,砂浆用砂必须过筛。3、水泥采用袋装 p.o.32.5水泥,不合格水泥不得使用。4、水水中不应含有影响水泥正常凝结与硬化的有害物质。二、施工工艺1、测量放样测量班放好中桩后,做好护桩,并引出上口边线。编 制复 核签 发签 收2 技术交底书单位:中铁十八局集团菏关项目部第 2 页共 4 页主送单位各工程分部、各排水沟队编 号JSJD-013 工程名称排水沟日 期2005 年 5 月 4 日2、开挖开挖可先用挖掘机开挖,剩余10-15 厘米采用人工开挖并修整,应确保线型顺畅, 同时保证沟底和沟壁坚实平整,槽底标高及断面尺寸符合图纸要求, 施工分段进行, 每段修整完毕并自检合格, 报现场技术检验合格后方可进行下一道工序。3、铺设砂垫层砂垫层厚度 10cm,砂垫层用小型机具和人工摊平并保证密实,斜坡上的砂垫层可以随铺随砌。4、砂浆拌制砂浆标号为 M7.5,严格按照实验室M7.5 砂浆设计配合比(详见相关试验报告)进行拌制,拌和采用小型搅拌机械,并配备磅秤及容器划线进行,砂和水的用量现场控制准确,拌和时间3-5min,砂浆拌和 2-3h 内使用完毕,不允许加水重塑,在运输过程中发生离析、泌水的砂浆,砌筑前应重新拌和;已凝结的砂浆,不得使用5、浆砌片石铺砌砌筑时采用挂线施工,保证水沟铺砌线条直顺。编 制复 核签 发签 收3 技术交底书单位:中铁十八局集团菏关项目部第 3 页共 4 页主送单位各工程分部、各排水沟队编 号JSJD-013 工程名称排水沟日 期2005 年 5 月 4 日砌筑采用坐浆法, 在砌筑前石块应用干净水洗净并彻底饱和,其垫层亦应干净并湿润。 所有石块均应座于新拌砂浆之上,在砂浆凝固前, 所有缝应满浆, 石块固定就位, 用扁钢捣实砌缝里的砂浆。 如果石块松动或砌缝干裂, 应将石块...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

技术交底书多个

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
