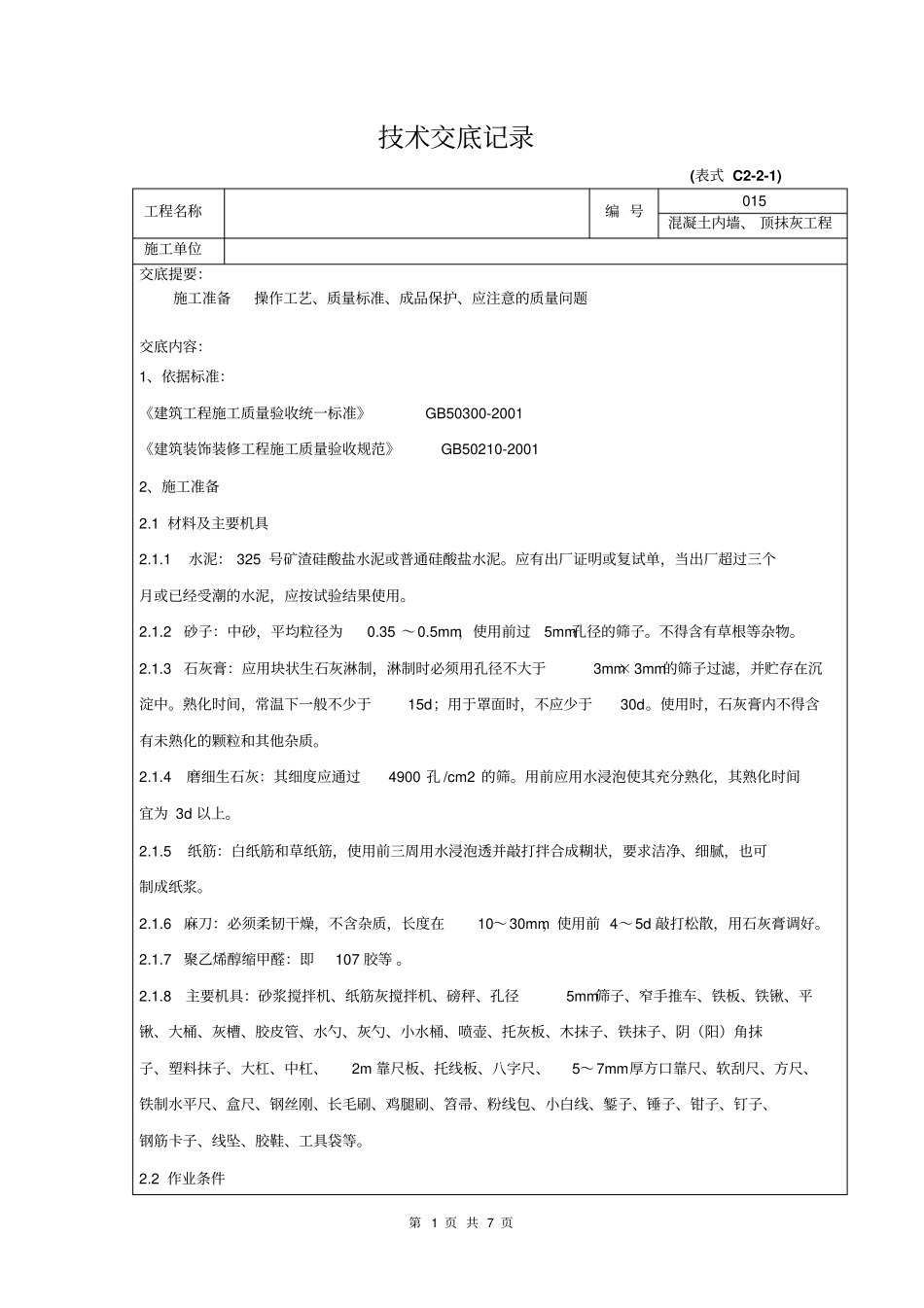

第 1 页 共 7 页技术交底记录(表式 C2-2-1) 工程名称编 号015 混凝土内墙、 顶抹灰工程施工单位交底提要:施工准备操作工艺、质量标准、成品保护、应注意的质量问题交底内容:1、依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001 《建筑装饰装修工程施工质量验收规范》 GB50210-2001 2、施工准备2
1 材料及主要机具2
1水泥: 325 号矿渣硅酸盐水泥或普通硅酸盐水泥
应有出厂证明或复试单,当出厂超过三个月或已经受潮的水泥,应按试验结果使用
2砂子:中砂,平均粒径为0
5mm,使用前过5mm孔径的筛子
不得含有草根等杂物
3石灰膏:应用块状生石灰淋制,淋制时必须用孔径不大于3mm×3mm的筛子过滤,并贮存在沉淀中
熟化时间,常温下一般不少于15d;用于罩面时,不应少于30d
使用时,石灰膏内不得含有未熟化的颗粒和其他杂质
4磨细生石灰:其细度应通过4900 孔 /cm2 的筛
用前应用水浸泡使其充分熟化,其熟化时间宜为 3d 以上
5纸筋:白纸筋和草纸筋,使用前三周用水浸泡透并敲打拌合成糊状,要求洁净、细腻,也可制成纸浆
6麻刀:必须柔韧干燥,不含杂质,长度在10~30mm,使用前 4~5d 敲打松散,用石灰膏调好
7聚乙烯醇缩甲醛:即107 胶等
8主要机具:砂浆搅拌机、纸筋灰搅拌机、磅秤、孔径5mm筛子、窄手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、大杠、中杠、2m 靠尺板、托线板、八字尺、5~7mm厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、钢丝刚、长毛刷、鸡腿刷、笤帚、粉线包、小白线、錾子、锤子、钳子、钉子、钢筋卡子、线坠、胶鞋、工具袋等

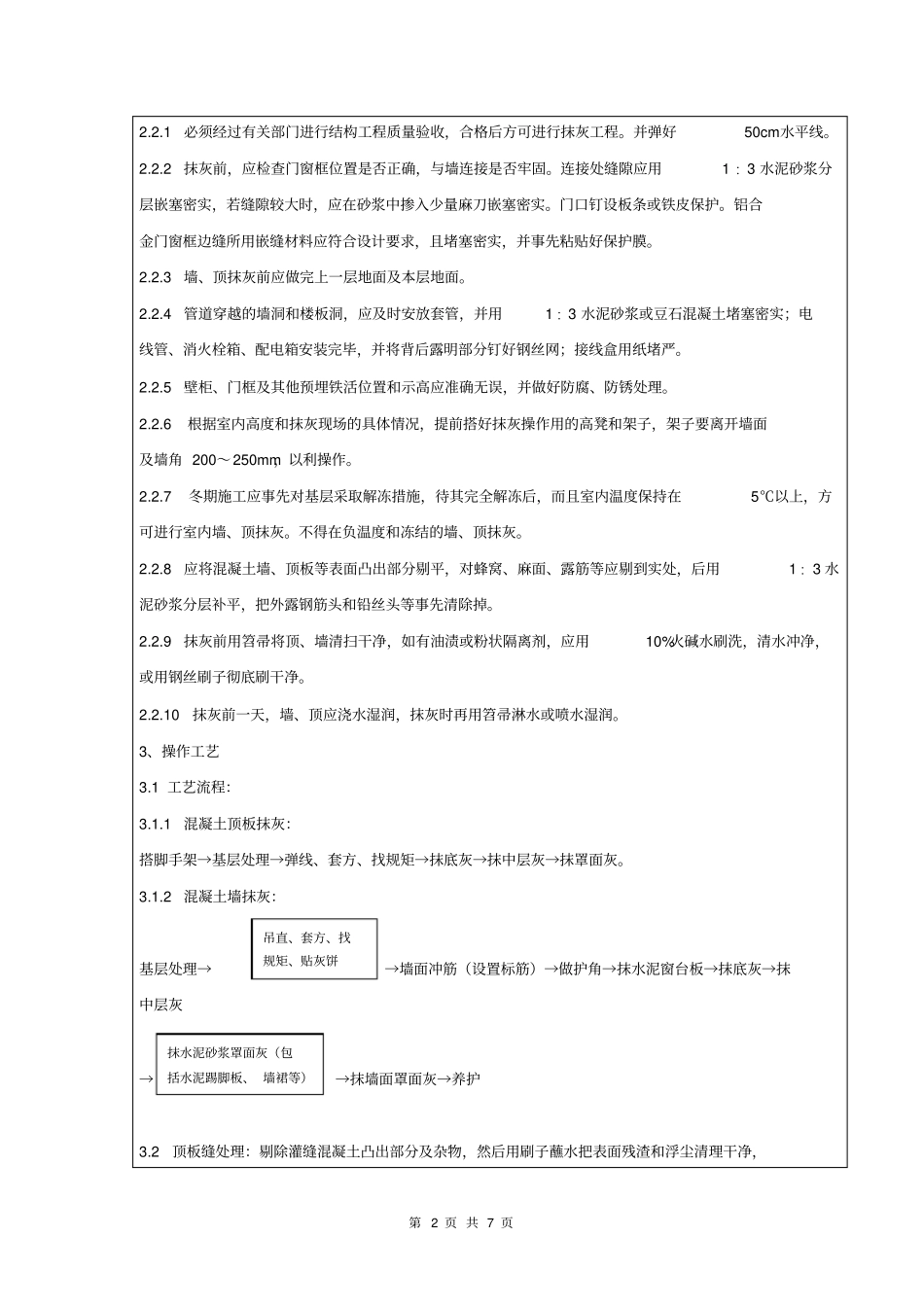

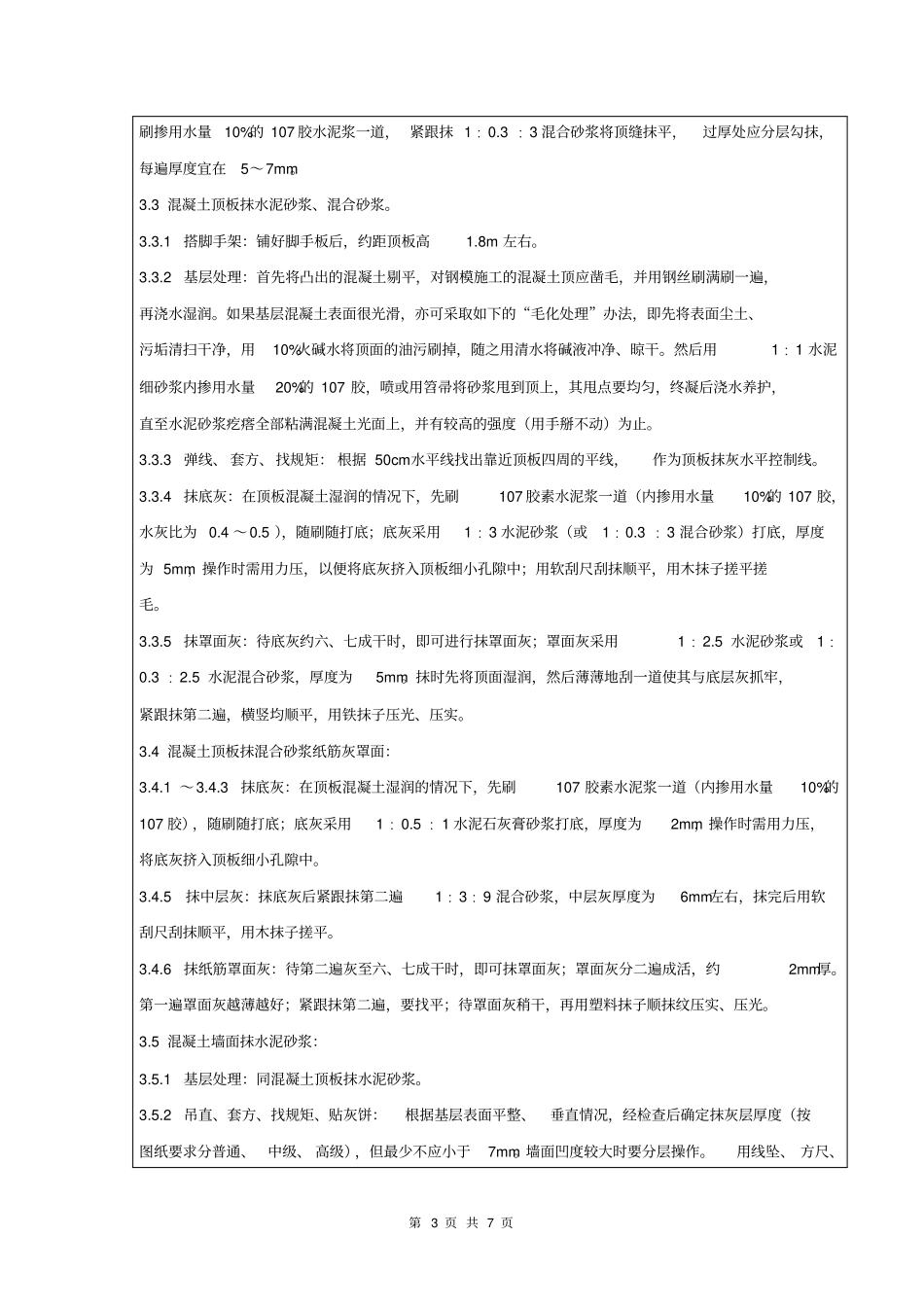

2 作业条件第 2 页 共 7
