技 术 交 底工程名称施工单位分项工程名称抗浮锚杆工程单位工程交底时间交底内容作业条件1、 土方开挖至设计标高,完成垫层混凝土的浇筑,工作面已经具备,2、 施工材料复试合格、配比计量试验报告基本齐全
施工准备Φ22 ㎜Ⅱ级螺纹钢,P42
5 普通硅酸盐水泥
M30水泥浆随拌随用
工程钻机GY-2A或 XY-1 型地质钻机 4 台、BW150型泥浆泵、注浆泵、空压机、喷射机、控制仪表等
组织钻机及配套机具进场组装,并配备泥浆罐,并完成施工机械检验工作,钢筋加工机械
施工工艺流程1
泥浆护壁成孔锚杆施工工艺图2
泥浆护壁锚杆施工方法⑴桩定位1) 根据提供的规划红线与边轴关系定出施工锚杆定位基准轴线,报送监理验收, 再根据桩位控制轴线,按设计图所示尺寸逐一放桩位,验收合格后方可施工
2) 根据水准点高程引测至施工现场内设置临时水准点,并做好固定记号⑵钻机定位施工前先用全站仪测出每个锚杆的孔位,用红铅油做好标记(该工程锚杆间距2
将钻机移到孔位处,调节钻机立轴,使之垂直对准孔位,钻机的安装必须周正、平整、稳固;⑶成孔本工程钻孔设备采用GY-2A 或 XY-1 地质钻机,成孔前先做好泥浆循环系统,采用泥浆护壁循环全面钻进工艺,土层部分用三翼合金钻头,根据现场施工情况确定,钻孔时要认真做好施工报表
该工程设计孔径为150mm 、锚杆长 6
为保证钻孔孔径,环形钻头对角线不得小于150mm ,在钻成孔过程中会有一定程度的磨损,在该工程中,磨损超过10%的钻头应及时更换
在钻 孔 前 应了解施工范围内的地层情况,以便更准确地控制钻孔进度和深度
钻孔采用湿作业施工,预先挖好排水沟、沉淀池和集水坑,随时抽出基坑内钻孔泥浆,做到场地清洁,文明施工

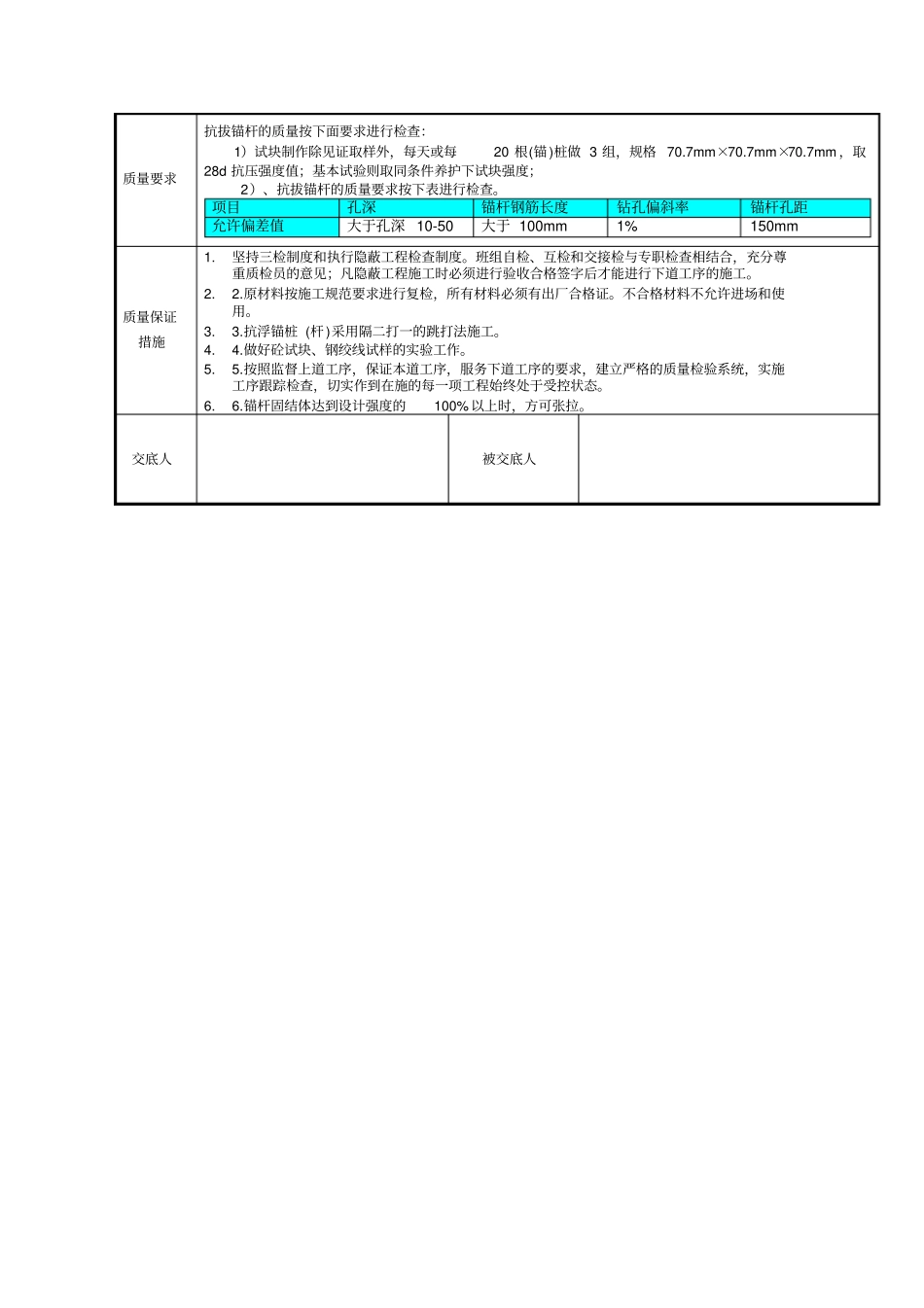

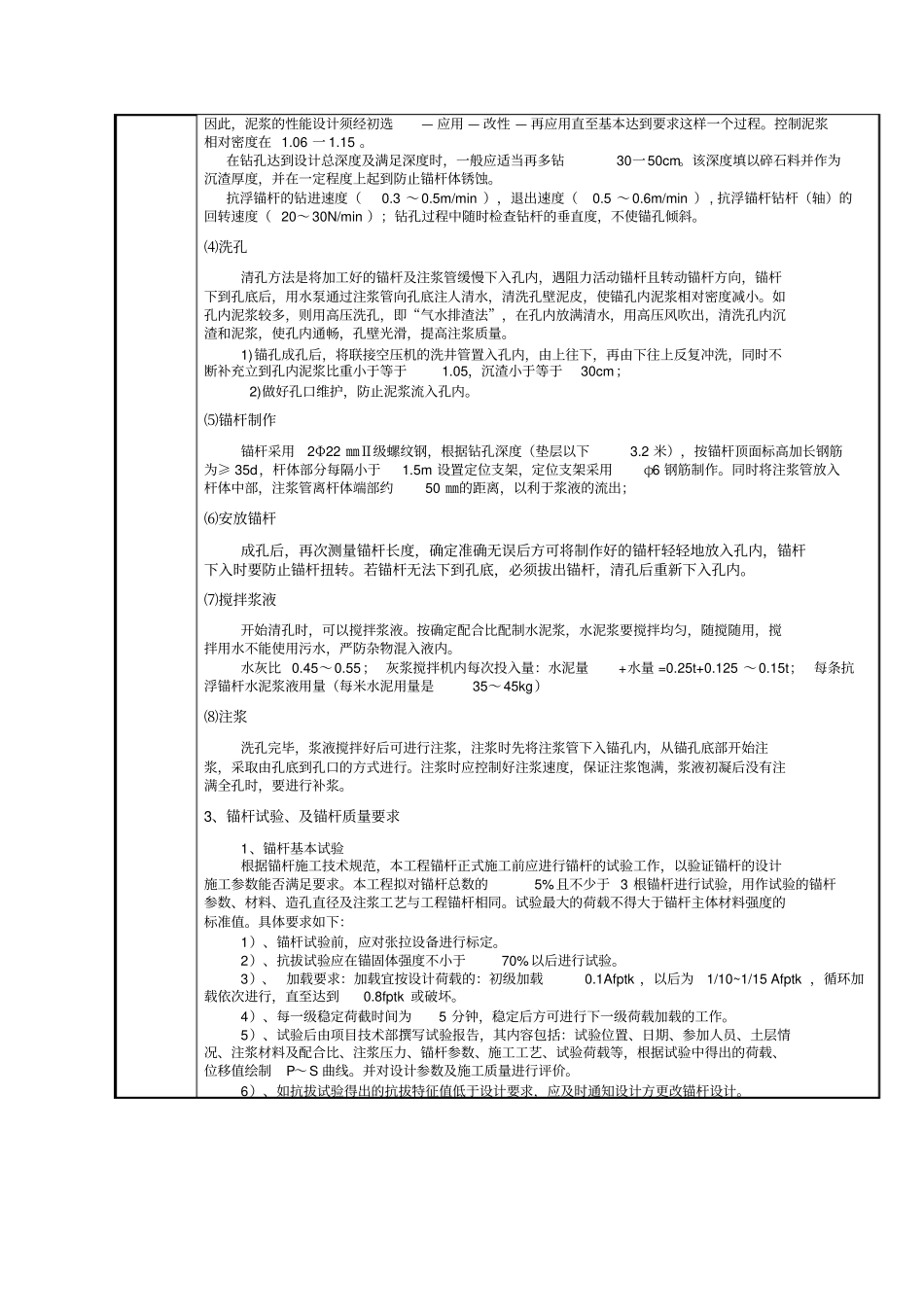

地质钻机泥浆护壁成孔施工:采用 BW150型泥浆泵循环,通过泵送人工配置的优质泥浆,利用组合的正反循环系统,将破碎的小颗粒砂卵石
