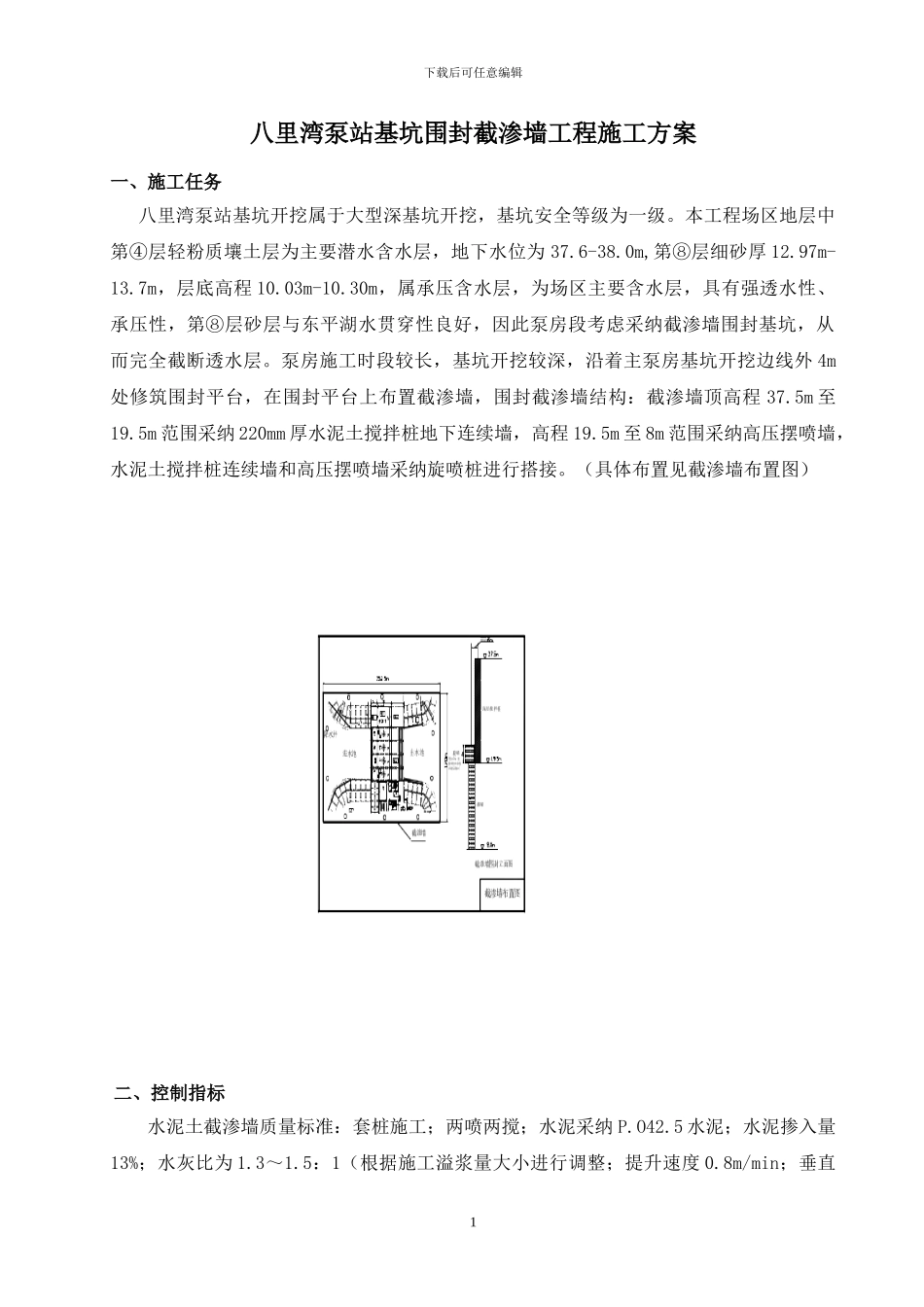

下载后可任意编辑八里湾泵站基坑围封截渗墙工程施工方案一、施工任务八里湾泵站基坑开挖属于大型深基坑开挖,基坑安全等级为一级。本工程场区地层中第④层轻粉质壤土层为主要潜水含水层,地下水位为 37.6-38.0m,第⑧层细砂厚 12.97m-13.7m,层底高程 10.03m-10.30m,属承压含水层,为场区主要含水层,具有强透水性、承压性,第⑧层砂层与东平湖水贯穿性良好,因此泵房段考虑采纳截渗墙围封基坑,从而完全截断透水层。泵房施工时段较长,基坑开挖较深,沿着主泵房基坑开挖边线外 4m处修筑围封平台,在围封平台上布置截渗墙,围封截渗墙结构:截渗墙顶高程 37.5m 至19.5m 范围采纳 220mm 厚水泥土搅拌桩地下连续墙,高程 19.5m 至 8m 范围采纳高压摆喷墙,水泥土搅拌桩连续墙和高压摆喷墙采纳旋喷桩进行搭接。(具体布置见截渗墙布置图)二、控制指标水泥土截渗墙质量标准:套桩施工;两喷两搅;水泥采纳 P.O42.5 水泥;水泥掺入量13%;水灰比为 1.3~1.5:1(根据施工溢浆量大小进行调整;提升速度 0.8m/min;垂直1下载后可任意编辑度小于 3‰;无侧限抗压强度大于 0.5Mpa;渗透系数 k<1×10-6cm/s;渗透破坏比降大于100。高压摆喷截渗墙质量标准:水泥采纳 P.O42.5 水泥;水灰比为 1.0:1;高喷孔距1.0m;喷浆浆压 32~35Mpa;流量 70~80L/Min;气压 0.7Mpa;摆角 300;提升速度0.15m/min;无侧限抗压强度大于 0.5Mpa;渗透系数 k<1×10-6cm/s;渗透破坏比降大于100。水泥土截渗墙与高压摆喷墙轴线距离 0.45m,接头处采纳两米高的旋喷桩进行搭接处理,旋喷的提升速度为 0.08~0.10m/min。三、进度计划截渗墙工程于 2024 年 8 月 25 日开工,2024 年 9 月 25 日完工。四、成墙原理高压摆喷墙借助于高压射流束的冲击作用,在切削破坏地层的同时灌注水泥浆液,并使浆液在喷射范围内扩散、填充和置换,与地层土石颗粒掺混搅合后形成密实的水泥凝聚体防渗墙,达到防渗目的。本次防渗墙施工,采纳水泥土搅拌桩与高压摆喷相结合的方法,中间连接段采纳旋喷进行搭接,即:水泥土搅拌桩防渗墙墙底面以下为高压摆喷墙,上部与水泥土防渗墙搭结部位为旋喷,以保证结合部位的紧密性与连续性。五、施工方法和技术措施(一)导向槽开挖及回填主要工作内容包括导向槽开挖、壤土回填等作业。导向槽开挖:采纳挖掘机配合人工开挖,开挖的土料运平铺在平台顶部。壤土回填:适用于截渗墙顶端裹护部分的壤土回填。挖掘机挖...
