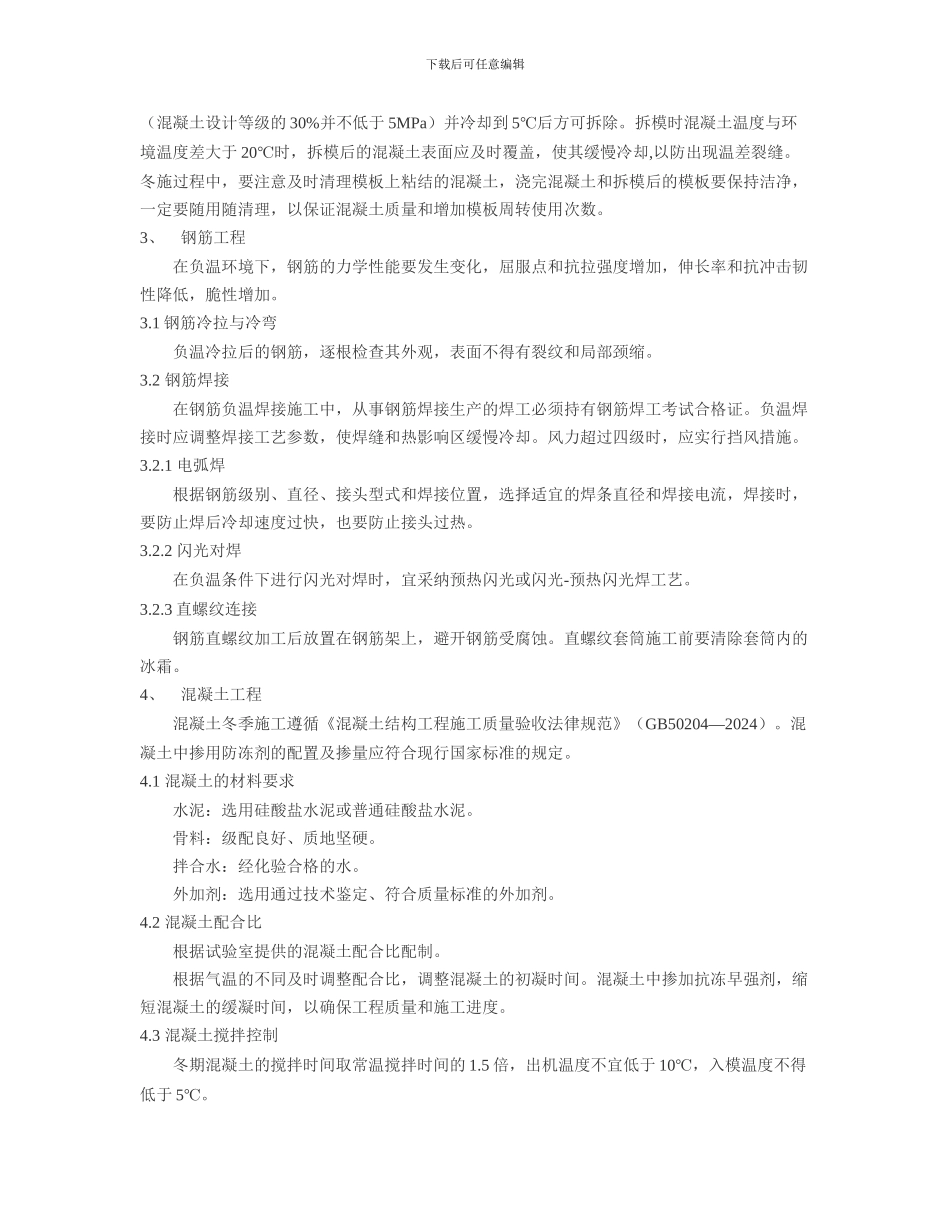

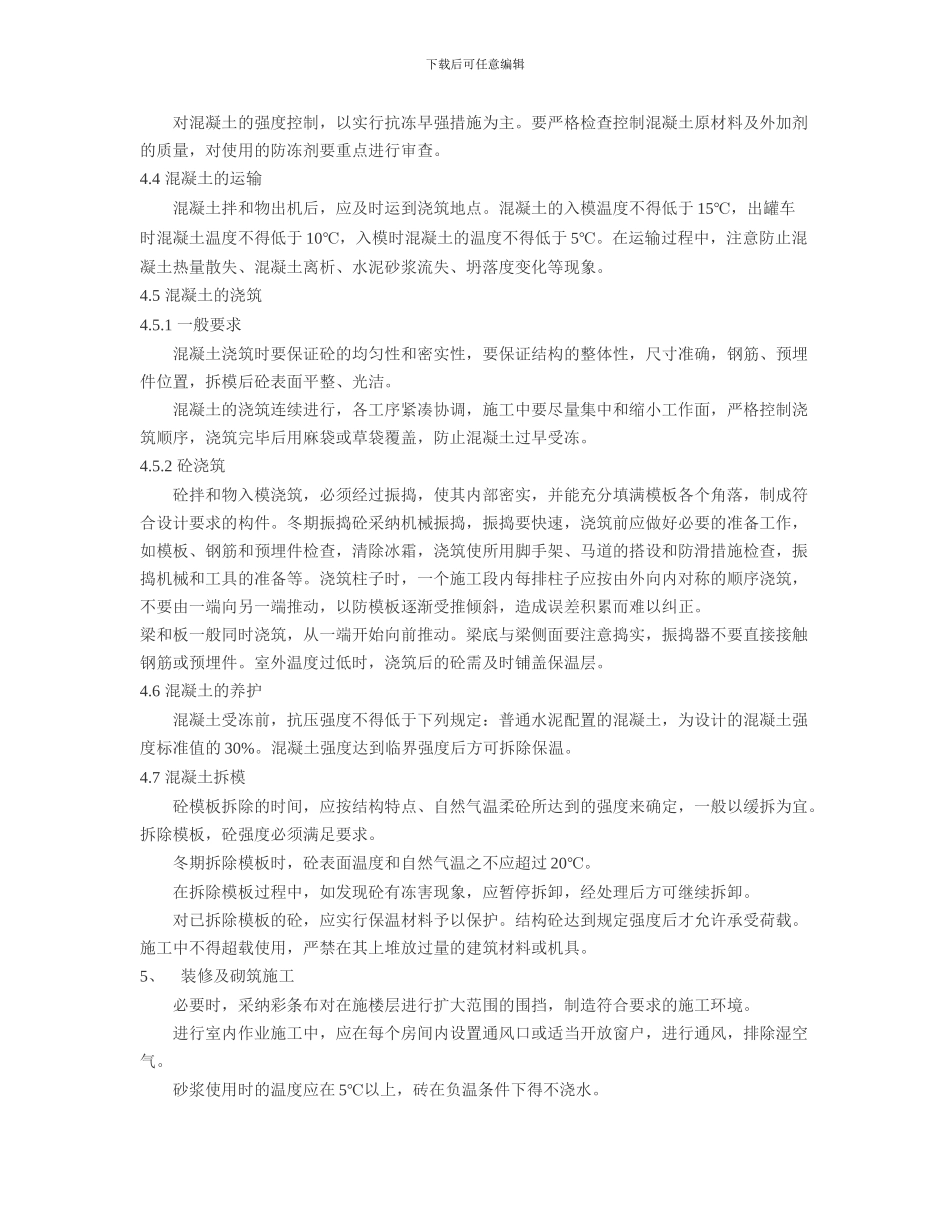

下载后可任意编辑舟山市临城医院住院楼工程冬季施工措施方案 一、概况 舟山市临城新区综合性医院住院楼工程为舟山市重点建设工程,由于本工程工期较长,需经历冬季施工;根据国家有关规定,室外日平均气温连续 5 天稳定低于 5℃即进入冬期施工;冬季施工时环境的特点是:气温较低,北风较大,雨雪较多。针对冬季施工特点,防止施工质量和施工安全事故的发生,依据建筑工程冬季施工规程及舟山市本地气候特点,本着安全第一,确保工程质量,经济合理的原则,编制冬季施工专项措施方案作为本工程施工组织设计的补充。二、冬季施工准备1、组织措施 进入冬期施工的分部分项工程在入冬前编制冬期施工方案,方案确定后,组织项目技术管理人员学习有关冬期施工的理论、法律规范、规定和施工技术,并向操作工人现场交底。进入冬施前,对现场操作工人组织业务培训,学习本工作范围内的有关工作知识。2、 现场准备 施工场地的临时用水管线、做好保温防冻工作。各处施工通道上无积水、积雪、结冰层,无建材或建筑垃圾以确保通道的畅通,特别是保证消防道路的畅通。现场需准备好防冻材料。3、 安全与防火 冰霜天气出现后,要常常检查脚手架,如有松动现象,务必及时处理。施工使用电气焊作业,应严格遵守消防规定。电源开关、控制箱等要加锁,并由电工专门管理,防止漏电触电。易燃性材料及辅助材料库和现场严禁烟火并配备足够的灭火器。4、 资源准备4.1 保温材料的准备混凝土表面覆盖保温材料选用隔气性能好的塑料薄膜、麻袋等。4.2 冬季施工仪器仪表准备 大气温度测试:最高最低温度计。 室内测温:干湿温度计。4.3 外加剂的准备混凝土抗冻早强剂、砂浆抗冻剂等三、分项工程施工措施1、 防水工程 防水卷材、防水涂料等应尽量避开在气温低于 0℃下施工,如必须在负温下施工,应实行相应措施(如分段分层划分流水段施工,以及进行覆盖等),保证施工质量。2、模板工程 冬期浇筑混凝土前,仔细检查模板,清理模板内的冰霜。模板在混凝土达到抗冻临界强度下载后可任意编辑(混凝土设计等级的 30%并不低于 5MPa)并冷却到 5℃后方可拆除。拆模时混凝土温度与环境温度差大于 20℃时,拆模后的混凝土表面应及时覆盖,使其缓慢冷却,以防出现温差裂缝。冬施过程中,要注意及时清理模板上粘结的混凝土,浇完混凝土和拆模后的模板要保持洁净,一定要随用随清理,以保证混凝土质量和增加模板周转使用次数。3、 钢筋工程 在负温环境下,钢筋的力...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

冬季施工措施方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
