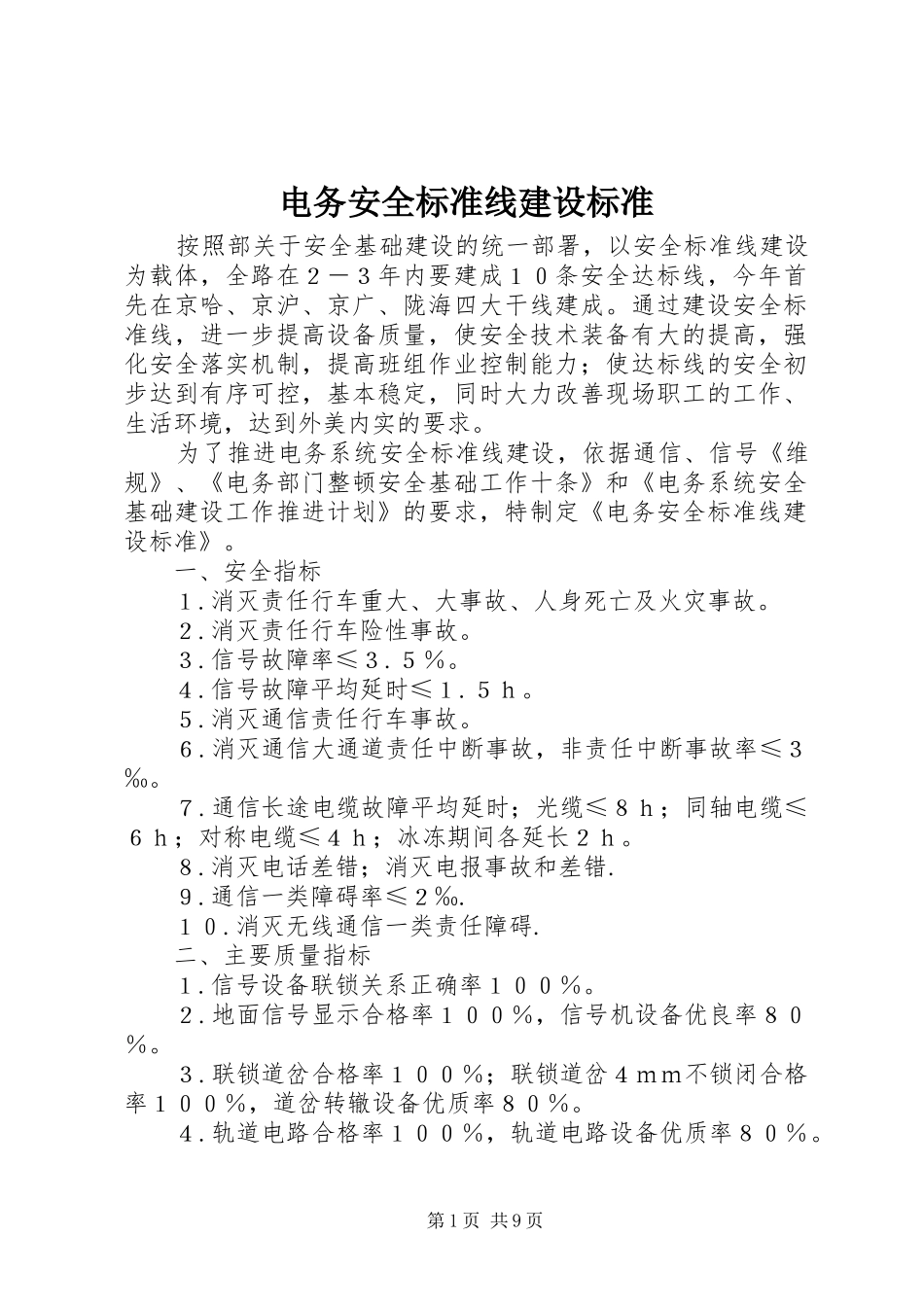

电务安全标准线建设标准按照部关于安全基础建设的统一部署,以安全标准线建设为载体,全路在2-3年内要建成10条安全达标线,今年首先在京哈、京沪、京广、陇海四大干线建成
通过建设安全标准线,进一步提高设备质量,使安全技术装备有大的提高,强化安全落实机制,提高班组作业控制能力;使达标线的安全初步达到有序可控,基本稳定,同时大力改善现场职工的工作、生活环境,达到外美内实的要求
为了推进电务系统安全标准线建设,依据通信、信号《维规》、《电务部门整顿安全基础工作十条》和《电务系统安全基础建设工作推进计划》的要求,特制定《电务安全标准线建设标准》
一、安全指标1
消灭责任行车重大、大事故、人身死亡及火灾事故
消灭责任行车险性事故
信号故障率≤3
信号故障平均延时≤1
消灭通信责任行车事故
消灭通信大通道责任中断事故,非责任中断事故率≤3‰
通信长途电缆故障平均延时;光缆≤8h;同轴电缆≤6h;对称电缆≤4h;冰冻期间各延长2h
消灭电话差错;消灭电报事故和差错
通信一类障碍率≤2‰
消灭无线通信一类责任障碍
二、主要质量指标1
信号设备联锁关系正确率100%
地面信号显示合格率100%,信号机设备优良率80%
联锁道岔合格率100%;联锁道岔4mm不锁闭合格率100%,道岔转辙设备优质率80%
轨道电路合格率100%,轨道电路设备优质率80%
第1页共9页5

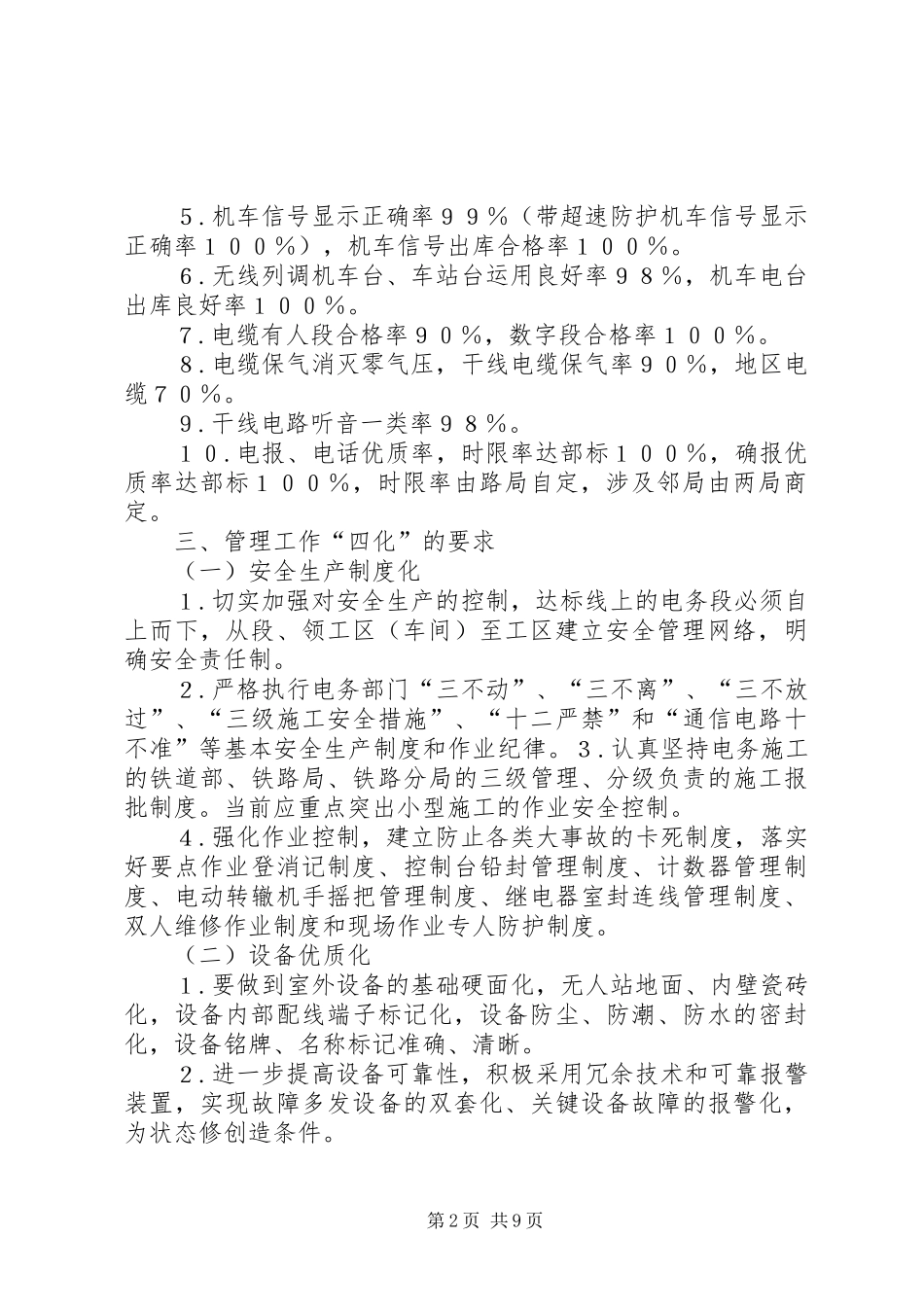

机车信号显示正确率99%(带超速防护机车信号显示正确率100%),机车信号出库合格率100%
无线列调机车台、车站台运用良好率98%,机车电台出库良好率100%
电缆有人段合格率90%,数字段合格率100%
电缆保气消灭零气压,干线电缆保气率90%,地区电缆70%
干线电路听音一类率98%
电报、电话优质率,时限率达部标100%,确报优质率达部标10
