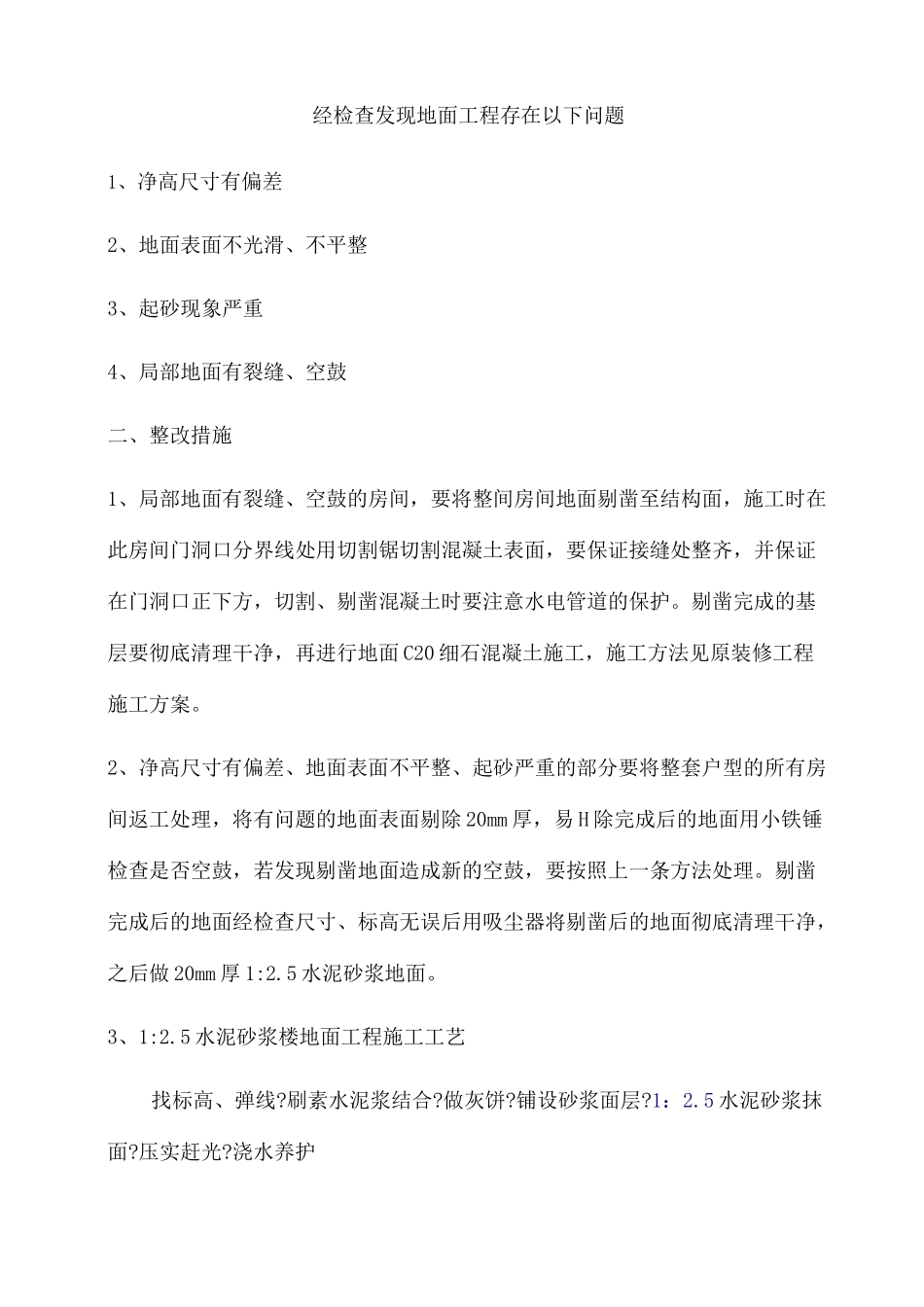

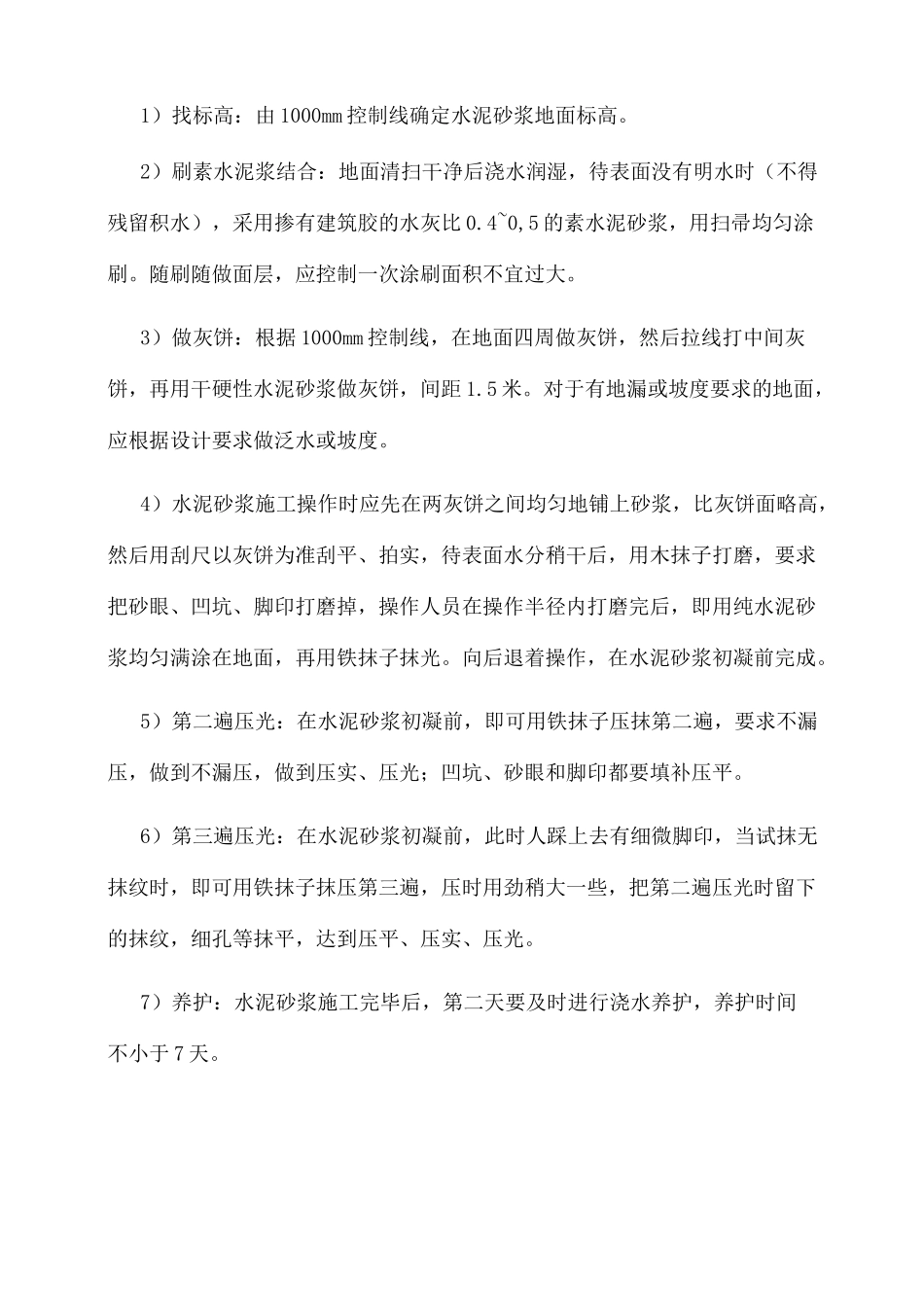

集团企业公司编码:地面修补方案(LL3698-KKI1269-TM2483-LUI12689-ITT289-经检查发现地面工程存在以下问题1、净高尺寸有偏差2、地面表面不光滑、不平整3、起砂现象严重4、局部地面有裂缝、空鼓二、整改措施1、局部地面有裂缝、空鼓的房间,要将整间房间地面剔凿至结构面,施工时在此房间门洞口分界线处用切割锯切割混凝土表面,要保证接缝处整齐,并保证在门洞口正下方,切割、剔凿混凝土时要注意水电管道的保护。剔凿完成的基层要彻底清理干净,再进行地面 C20 细石混凝土施工,施工方法见原装修工程施工方案。2、净高尺寸有偏差、地面表面不平整、起砂严重的部分要将整套户型的所有房间返工处理,将有问题的地面表面剔除 20mm 厚,易 H 除完成后的地面用小铁锤检查是否空鼓,若发现剔凿地面造成新的空鼓,要按照上一条方法处理。剔凿完成后的地面经检查尺寸、标高无误后用吸尘器将剔凿后的地面彻底清理干净,之后做 20mm 厚 1:2.5 水泥砂浆地面。3、1:2.5 水泥砂浆楼地面工程施工工艺找标高、弹线?刷素水泥浆结合?做灰饼?铺设砂浆面层?1:2.5 水泥砂浆抹面?压实赶光?浇水养护1)找标高:由 1000mm 控制线确定水泥砂浆地面标高。2)刷素水泥浆结合:地面清扫干净后浇水润湿,待表面没有明水时(不得残留积水),采用掺有建筑胶的水灰比 0.4~0,5 的素水泥砂浆,用扫帚均匀涂刷。随刷随做面层,应控制一次涂刷面积不宜过大。3)做灰饼:根据 1000mm 控制线,在地面四周做灰饼,然后拉线打中间灰饼,再用干硬性水泥砂浆做灰饼,间距 1.5 米。对于有地漏或坡度要求的地面,应根据设计要求做泛水或坡度。4)水泥砂浆施工操作时应先在两灰饼之间均匀地铺上砂浆,比灰饼面略高,然后用刮尺以灰饼为准刮平、拍实,待表面水分稍干后,用木抹子打磨,要求把砂眼、凹坑、脚印打磨掉,操作人员在操作半径内打磨完后,即用纯水泥砂浆均匀满涂在地面,再用铁抹子抹光。向后退着操作,在水泥砂浆初凝前完成。5)第二遍压光:在水泥砂浆初凝前,即可用铁抹子压抹第二遍,要求不漏压,做到不漏压,做到压实、压光;凹坑、砂眼和脚印都要填补压平。6)第三遍压光:在水泥砂浆初凝前,此时人踩上去有细微脚印,当试抹无抹纹时,即可用铁抹子抹压第三遍,压时用劲稍大一些,把第二遍压光时留下的抹纹,细孔等抹平,达到压平、压实、压光。7)养护:水泥砂浆施工完毕后,第二天要及时进行浇水养护,养护时间不小于 7 天。8)成品保护:地面未达到...
