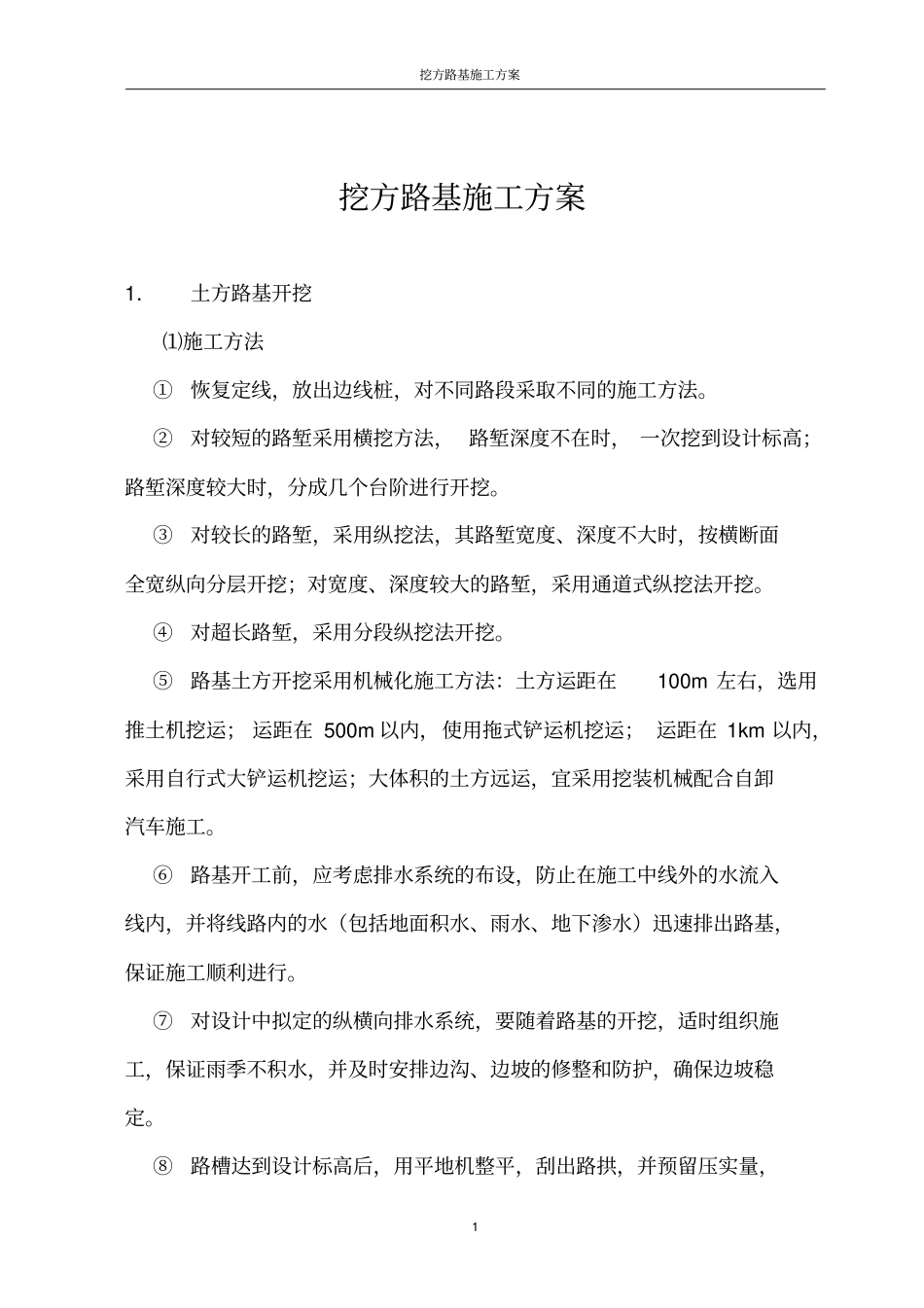

挖方路基施工方案1 挖方路基施工方案1.土方路基开挖⑴施工方法①恢复定线,放出边线桩,对不同路段采取不同的施工方法
②对较短的路堑采用横挖方法, 路堑深度不在时, 一次挖到设计标高;路堑深度较大时,分成几个台阶进行开挖
③对较长的路堑,采用纵挖法,其路堑宽度、深度不大时,按横断面全宽纵向分层开挖;对宽度、深度较大的路堑,采用通道式纵挖法开挖
④对超长路堑,采用分段纵挖法开挖
⑤路基土方开挖采用机械化施工方法:土方运距在100m 左右,选用推土机挖运; 运距在 500m 以内,使用拖式铲运机挖运; 运距在 1km 以内,采用自行式大铲运机挖运;大体积的土方远运,宜采用挖装机械配合自卸汽车施工
⑥路基开工前,应考虑排水系统的布设,防止在施工中线外的水流入线内,并将线路内的水(包括地面积水、雨水、地下渗水)迅速排出路基,保证施工顺利进行
⑦对设计中拟定的纵横向排水系统,要随着路基的开挖,适时组织施工,保证雨季不积水,并及时安排边沟、边坡的修整和防护,确保边坡稳定
⑧路槽达到设计标高后,用平地机整平,刮出路拱,并预留压实量,挖方路基施工方案2 最后压路机压实,检查压实度
⑵主要机械设备推土机、铲运机、挖土机、装载机、平地机、压路机、自卸汽车
⑶工艺流程框图2.石方路基爆破开挖⑴施工方法a) 恢复路基中线,放出边线,钉牢边桩
b) 根据地形、地质及挖深选择适宜的开挖爆破方法,制定爆破方案,作出爆破施工组织设计,报有关部门审批
c) 用推土机整修施工便道,清理表层覆盖土及危石
d) 在地面上准确放出炮眼(井)位置,竖立标牌,标明孔号、深度、装药量
土方挖运地表清理排水排水系统施工路基放样复测压实度检查击实标准试验路槽平整压实边坡修理挖方路基施工方案3 e) 用推土机配合爆破, 创造临空面, 使最小抵抗线方向面向回填方向
f) 炮眼按其不同深度,采用手风钻或潜孔钻孔
炮眼布置,在整体爆破
