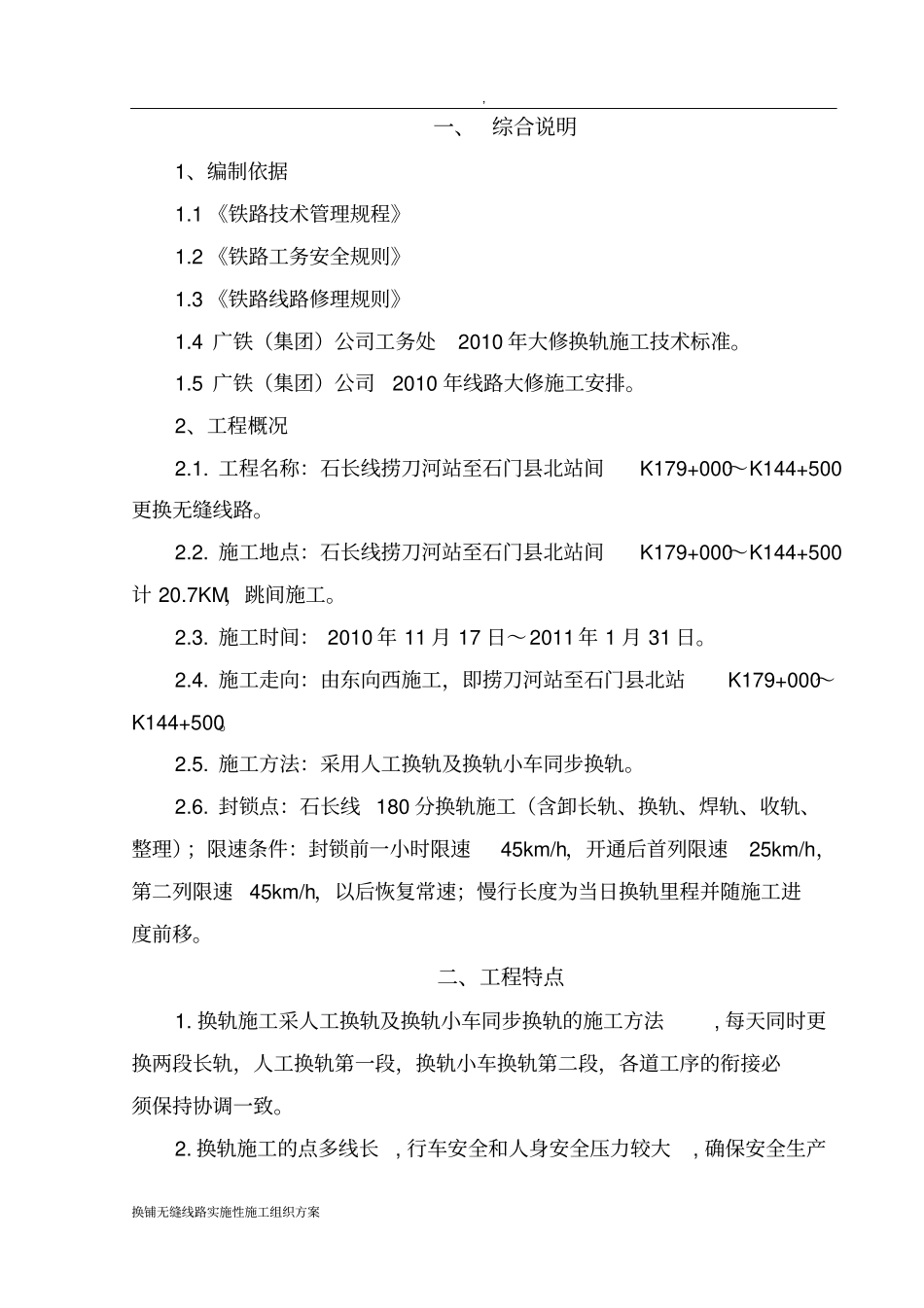

, 换铺无缝线路实施性施工组织方案换铺无缝线路 实施性施工组织方案, 换铺无缝线路实施性施工组织方案一、 综合说明1、编制依据1
1 《铁路技术管理规程》1
2 《铁路工务安全规则》1
3 《铁路线路修理规则》1
4 广铁(集团)公司工务处2010 年大修换轨施工技术标准
5 广铁(集团)公司2010 年线路大修施工安排
2、工程概况2
工程名称:石长线捞刀河站至石门县北站间K179+000~K144+500更换无缝线路
施工地点:石长线捞刀河站至石门县北站间K179+000~K144+500计 20
7KM,跳间施工
施工时间: 2010 年 11 月 17 日~2011 年 1 月 31 日
施工走向:由东向西施工,即捞刀河站至石门县北站K179+000~K144+500
施工方法:采用人工换轨及换轨小车同步换轨
封锁点:石长线 180 分换轨施工(含卸长轨、换轨、焊轨、收轨、整理);限速条件:封锁前一小时限速45km/h,开通后首列限速25km/h,第二列限速45km/h,以后恢复常速;慢行长度为当日换轨里程并随施工进度前移

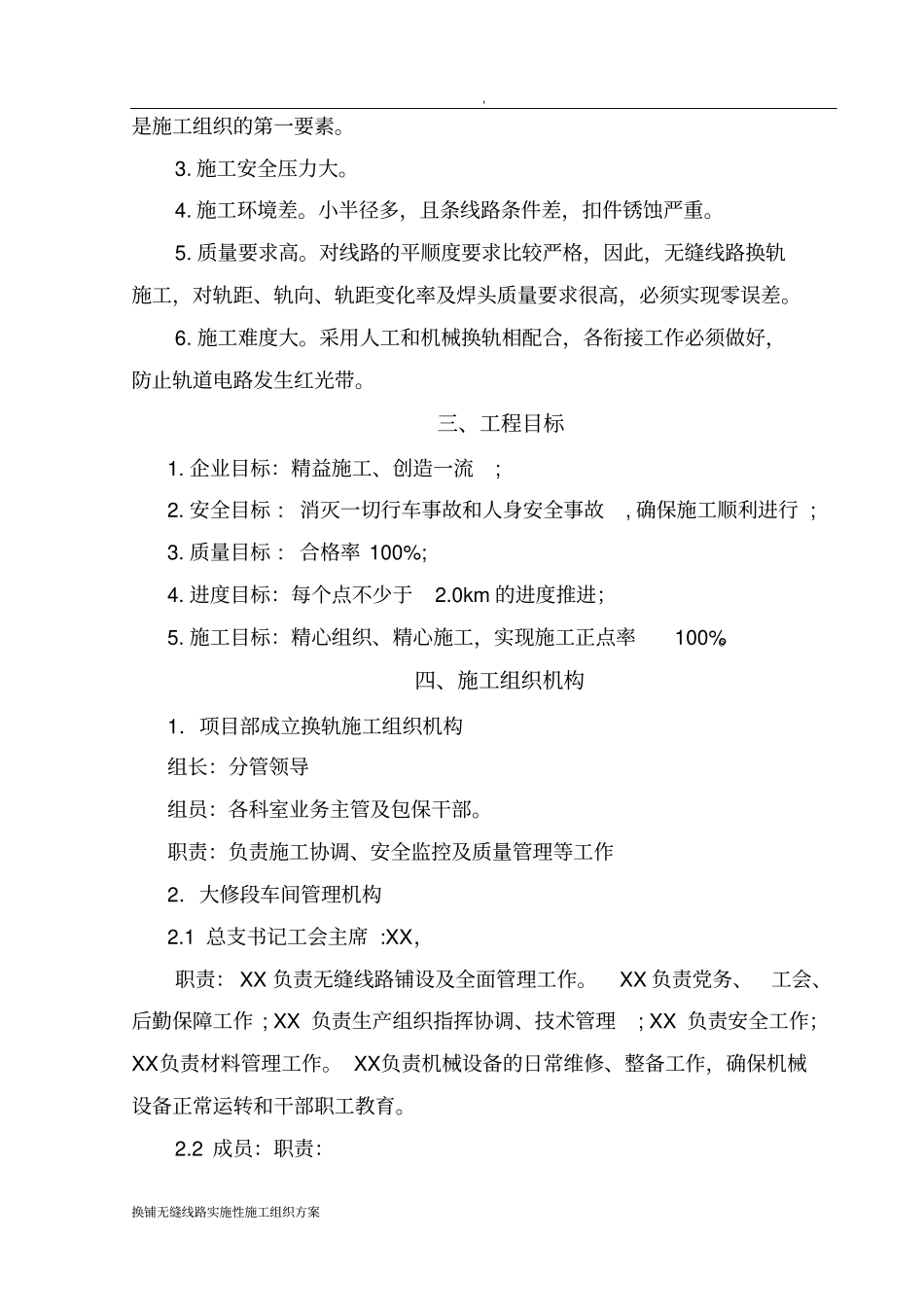

二、工程特点1
换轨施工采人工换轨及换轨小车同步换轨的施工方法, 每天同时更换两段长轨,人工换轨第一段,换轨小车换轨第二段,各道工序的衔接必须保持协调一致
换轨施工的点多线长, 行车安全和人身安全压力较大, 确保安全生产, 换铺无缝线路实施性施工组织方案是施工组织的第一要素
施工安全压力大
小半径多,且条线路条件差,扣件锈蚀严重
对线路的平顺度要求比较严格,因此,无缝线路换轨施工,对轨距、轨向、轨距变化率及焊头质量要求很高,必须实现零误差
采用人工和机械换轨相配合,各衔接工作必须做好,防止轨道电路发生红光带
三、工程目标
