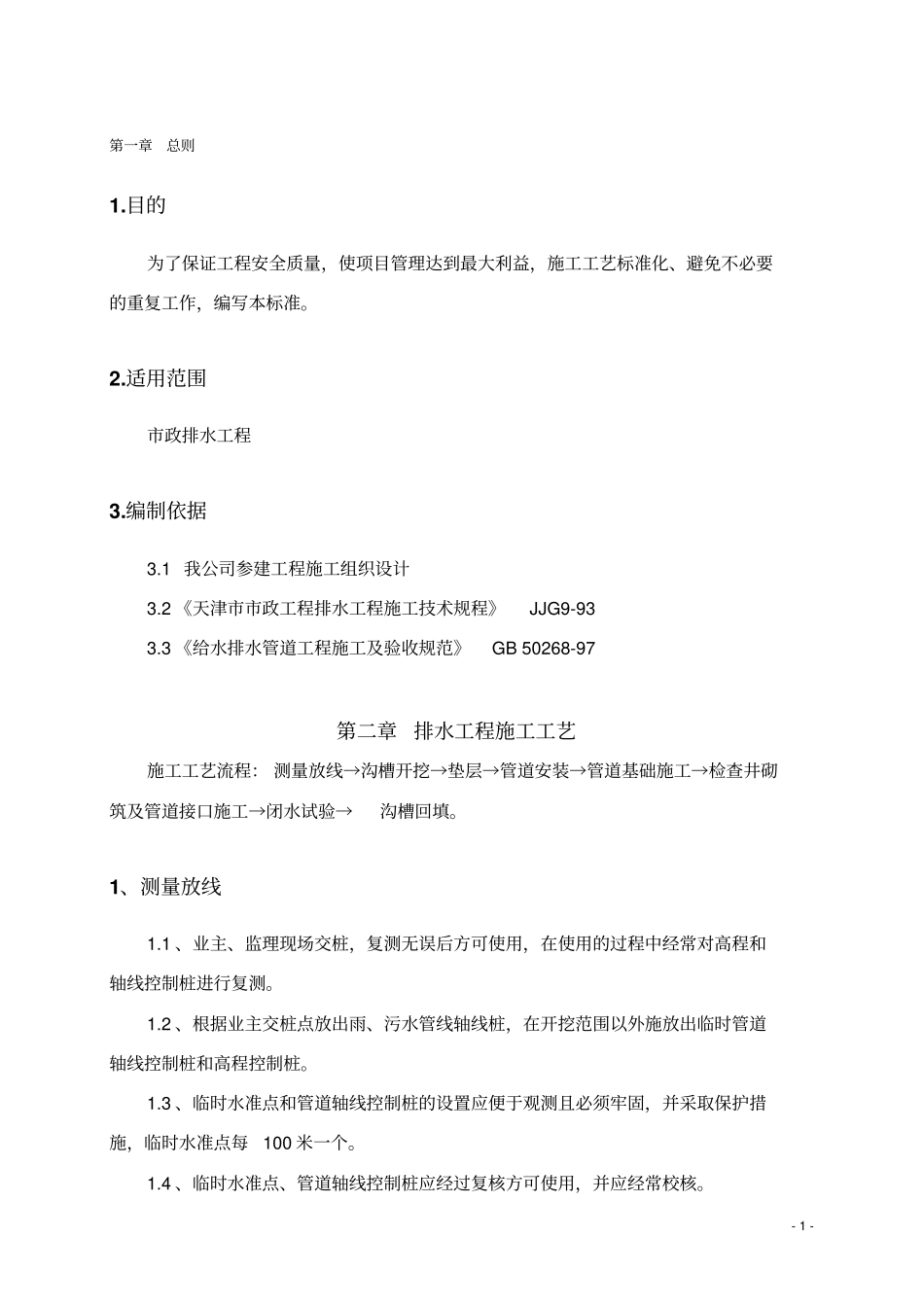

- 1 - 第一章总则1
目的为了保证工程安全质量,使项目管理达到最大利益,施工工艺标准化、避免不必要的重复工作,编写本标准
适用范围市政排水工程3
1 我公司参建工程施工组织设计3
2 《天津市市政工程排水工程施工技术规程》JJG9-93 3
3 《给水排水管道工程施工及验收规范》GB 50268-97 第二章排水工程施工工艺施工工艺流程: 测量放线→沟槽开挖→垫层→管道安装→管道基础施工→检查井砌筑及管道接口施工→闭水试验→沟槽回填
1、测量放线1
1 、业主、监理现场交桩,复测无误后方可使用,在使用的过程中经常对高程和轴线控制桩进行复测
2 、根据业主交桩点放出雨、污水管线轴线桩,在开挖范围以外施放出临时管道轴线控制桩和高程控制桩
3 、临时水准点和管道轴线控制桩的设置应便于观测且必须牢固,并采取保护措施,临时水准点每100 米一个
4 、临时水准点、管道轴线控制桩应经过复核方可使用,并应经常校核

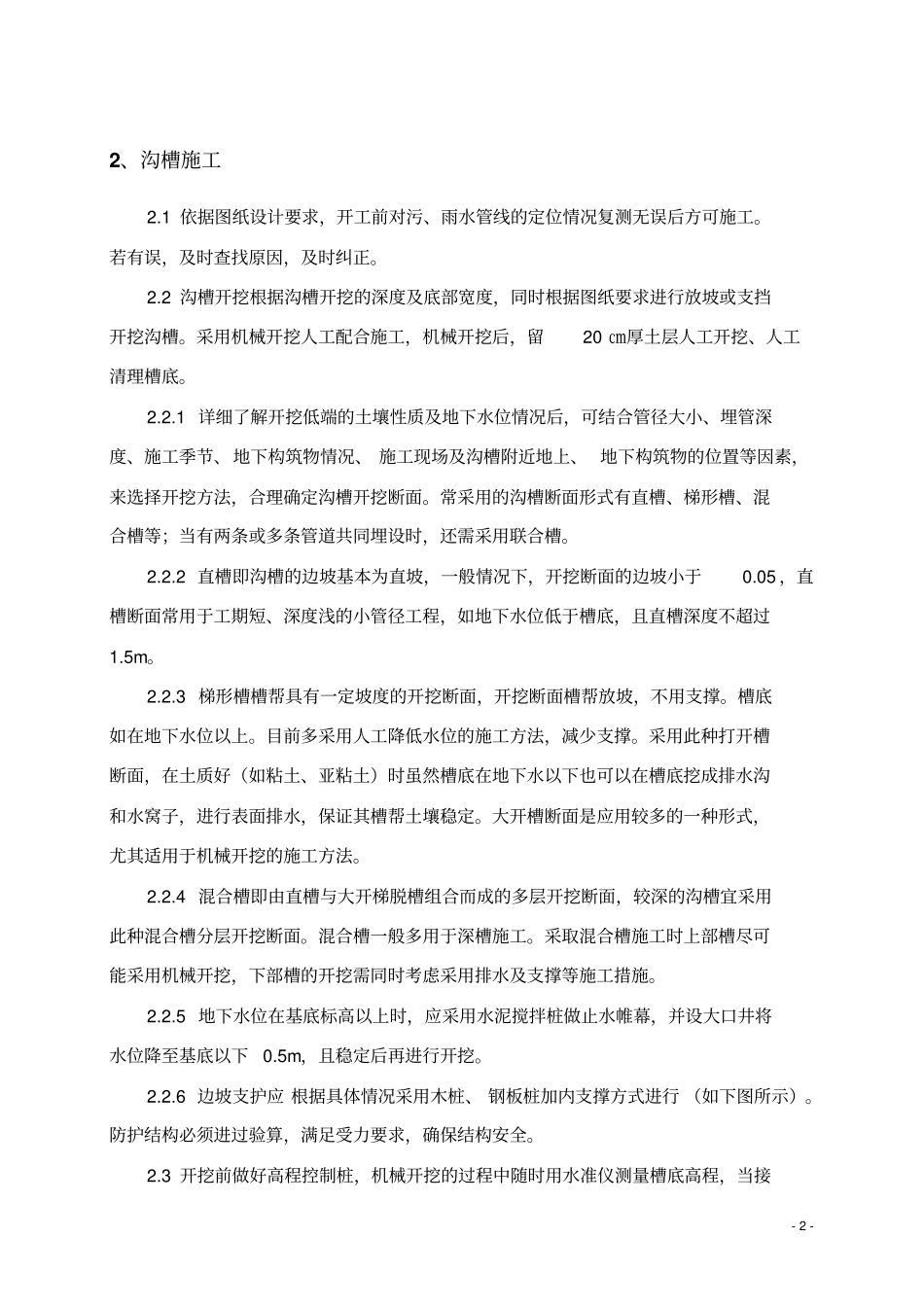

- 2 - 2、沟槽施工2
1 依据图纸设计要求,开工前对污、雨水管线的定位情况复测无误后方可施工
若有误,及时查找原因,及时纠正
2 沟槽开挖根据沟槽开挖的深度及底部宽度,同时根据图纸要求进行放坡或支挡开挖沟槽
采用机械开挖人工配合施工,机械开挖后,留20 ㎝厚土层人工开挖、人工清理槽底
1 详细了解开挖低端的土壤性质及地下水位情况后,可结合管径大小、埋管深度、施工季节、地下构筑物情况、 施工现场及沟槽附近地上、 地下构筑物的位置等因素,来选择开挖方法,合理确定沟槽开挖断面
常采用的沟槽断面形式有直槽、梯形槽、混合槽等;当有两条或多条管道共同埋设时,还需采用联合槽
2 直槽即沟槽的边坡基本为直坡,一般情况下,开挖断面的边坡小于0
05 ,直槽断面常用于工期短、深度浅的小管径工程,如地下水位低于槽底,且直槽深度不超过1
