电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

排水渠道施工组织方案全VIP免费

排水渠道施工组织方案全_第1页
1/50
排水渠道施工组织方案全_第2页
2/50
排水渠道施工组织方案全_第3页
3/50

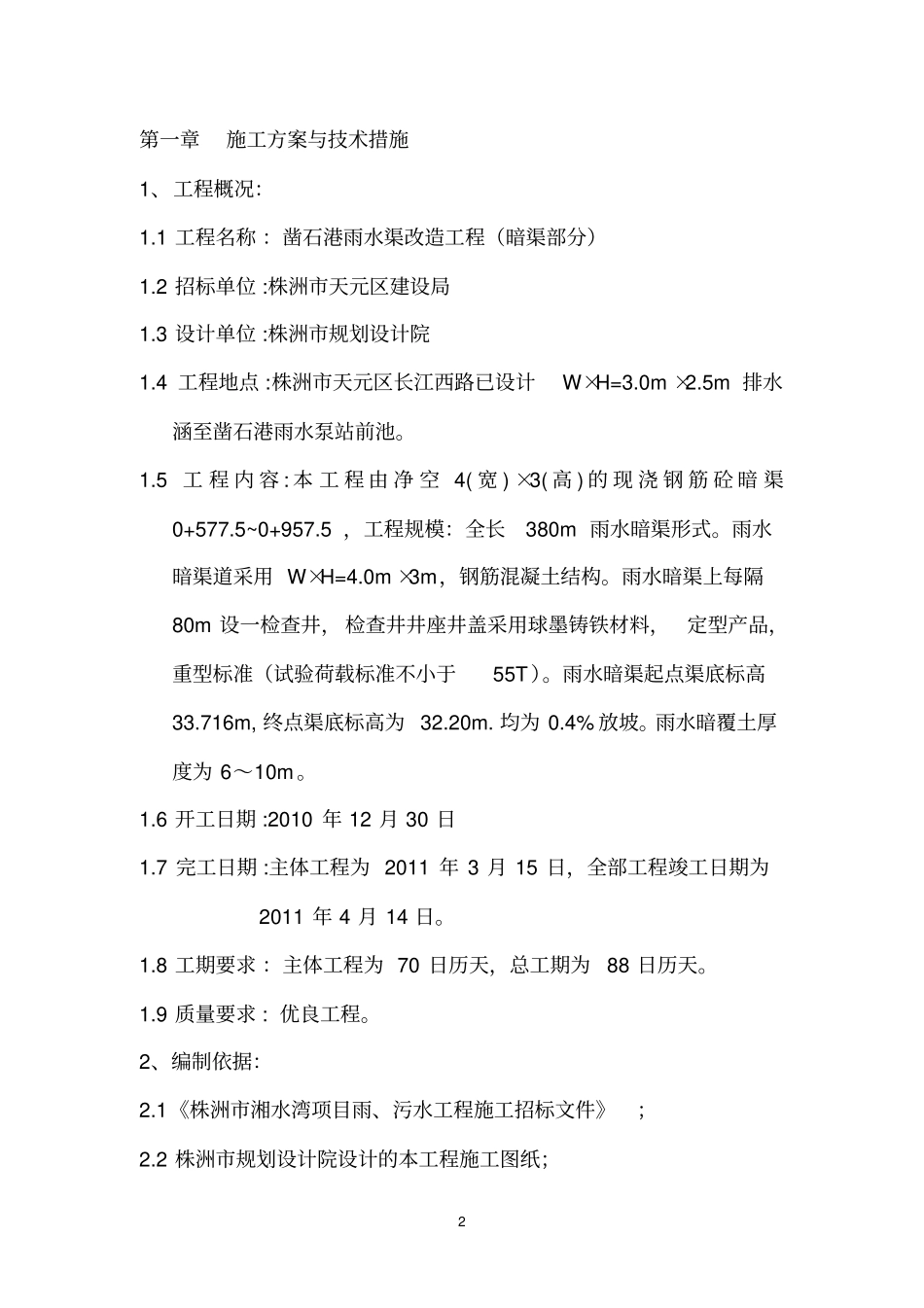

1 凿石港水系新建工程( 暗 渠 部 分 )施工组织设计编 制 日 期:二 0 一一年一月施 工 组 织 设 计2 第一章施工方案与技术措施1、工程概况:1.1 工程名称 :凿石港雨水渠改造工程(暗渠部分)1.2 招标单位 :株洲市天元区建设局1.3 设计单位 :株洲市规划设计院1.4 工程地点 :株洲市天元区长江西路已设计W×H=3.0m ×2.5m 排水涵至凿石港雨水泵站前池。1.5 工 程 内 容 : 本 工 程 由 净 空 4( 宽 ) ×3( 高 ) 的 现 浇 钢 筋 砼 暗 渠0+577.5~0+957.5 ,工程规模:全长380m 雨水暗渠形式。雨水暗渠道采用 W×H=4.0m ×3m,钢筋混凝土结构。雨水暗渠上每隔80m 设一检查井, 检查井井座井盖采用球墨铸铁材料,定型产品,重型标准(试验荷载标准不小于55T)。雨水暗渠起点渠底标高33.716m, 终点渠底标高为 32.20m. 均为 0.4% 放坡。雨水暗覆土厚度为 6~10m 。1.6 开工日期 :2010 年 12 月 30 日1.7 完工日期 :主体工程为 2011 年 3 月 15 日,全部工程竣工日期为2011 年 4 月 14 日。1.8 工期要求 :主体工程为 70 日历天,总工期为88 日历天。1.9 质量要求 : 优良工程。2、编制依据:2.1《株洲市湘水湾项目雨、污水工程施工招标文件》;2.2 株洲市规划设计院设计的本工程施工图纸;3 2.3 国家、省、市有关设计规定;2.4 我公司机械、人员、技术的情况和资源的调配能力;2.5 我公司对施工各工种工序有关规定及操作标准、质量控制手册;2.6 建设单位提供的其他工程有关资料;2.7 现场实地踏勘了解的情况;2.8 有关国家现行的规程规范和技术标准,如:《地基与基础工程施工及验收规范》GBJ202-83 ;《混凝土结构工程施工及验收规程》GB50204-92 ;《混凝土质量控制标准》GB50164-90 ;《硅酸盐水泥、普通硅酸盐水泥》GBJ175-92 ;《混凝土强度检验评定标准》GBJ107-87 ;《混凝土拌和用水》 JGJ63-89 ;3、工程特点:3.1 施工导流方面 : 本工程座落在原有排水渠位置,沿程有多处污水排入原渠 ,这些水流的导流是本工程的一项重点工作。3.2 工期方面:本工程工期短,战线长。因此,如何加强管理,提高工作效率,合理安排调配人员、机械、材料和工序,是本工程的一个重要目标。为了按期完工,本工程施工期间应及时掌握和运用雨情变化规律;掌握好当地的短、中期天气预报。尤其是要根据工程实际情况,及时调整施工进度计划,以达到施工...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

排水渠道施工组织方案全

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
