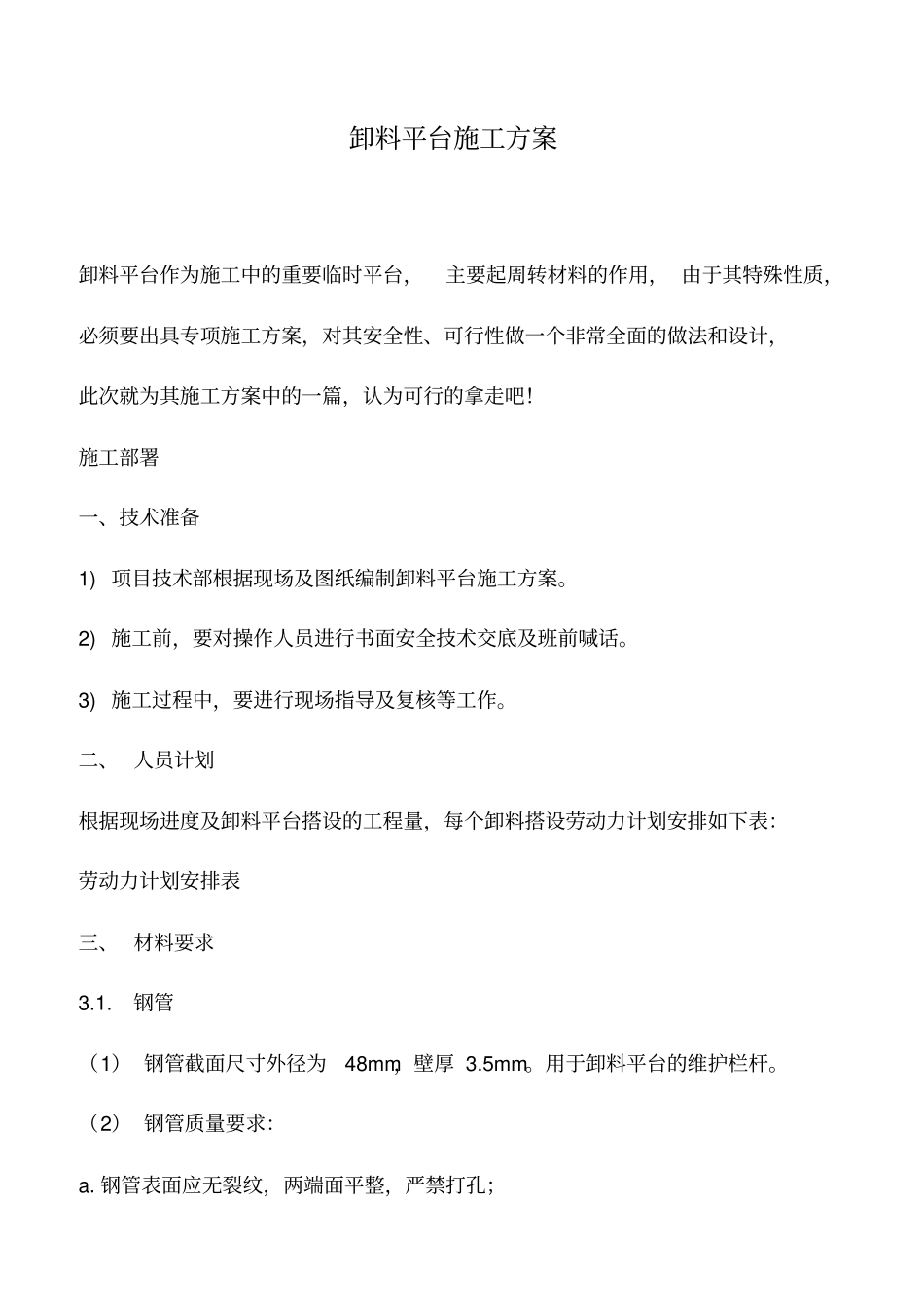

卸料平台施工方案卸料平台作为施工中的重要临时平台,主要起周转材料的作用, 由于其特殊性质,必须要出具专项施工方案,对其安全性、可行性做一个非常全面的做法和设计,此次就为其施工方案中的一篇,认为可行的拿走吧
施工部署一、技术准备1) 项目技术部根据现场及图纸编制卸料平台施工方案
2) 施工前,要对操作人员进行书面安全技术交底及班前喊话
3) 施工过程中,要进行现场指导及复核等工作
二、 人员计划根据现场进度及卸料平台搭设的工程量,每个卸料搭设劳动力计划安排如下表:劳动力计划安排表三、 材料要求3
钢管(1) 钢管截面尺寸外径为 48mm,壁厚 3
用于卸料平台的维护栏杆
(2) 钢管质量要求:a
钢管表面应无裂纹,两端面平整,严禁打孔;b
钢管外观质量按下表进行:3
2 扣件(1) 应使用与钢管管径相配合的可锻铸铁制作的扣件,其材质应符合国家现行标准《钢管脚手架扣件》 (GB15831)的规定;(2) 扣件与钢管的贴合面应严密整合,应保证与钢管扣紧时接触良好;(3) 扣件活动部位应能灵活转动,开口处的最小距离应小于 5mm;(4) 在螺栓拧紧力矩达到 65Nm 时,扣件不得发生破坏
工字钢悬挑式卸料平台中的钢梁均采用 16# 工字钢,其质量应符合《碳素结构钢》(GB/T700)中 Q235-A 级钢的规定,并有产品出厂合格证
钢丝绳钢丝绳选用 6x19 ,钢芯 18
5mm,钢丝绳抗拉强度 2000N/mm2
四、 卸料平台搭设工艺4
悬挑式卸料平台的构造为解决楼层周转架料及其它物料的垂直运输问题,在每栋高分别设置 4 个悬挑卸料平台,低层建筑只需设置落地式卸料平台
卸料平台宽度为 2
20m,悬挑工字钢均为 6m 长 16# 工字钢,悬挑端布置两道直径为 18
5mm 的 6x19 钢丝绳卸荷
外侧钢丝绳距离主梁外侧端部200mm
