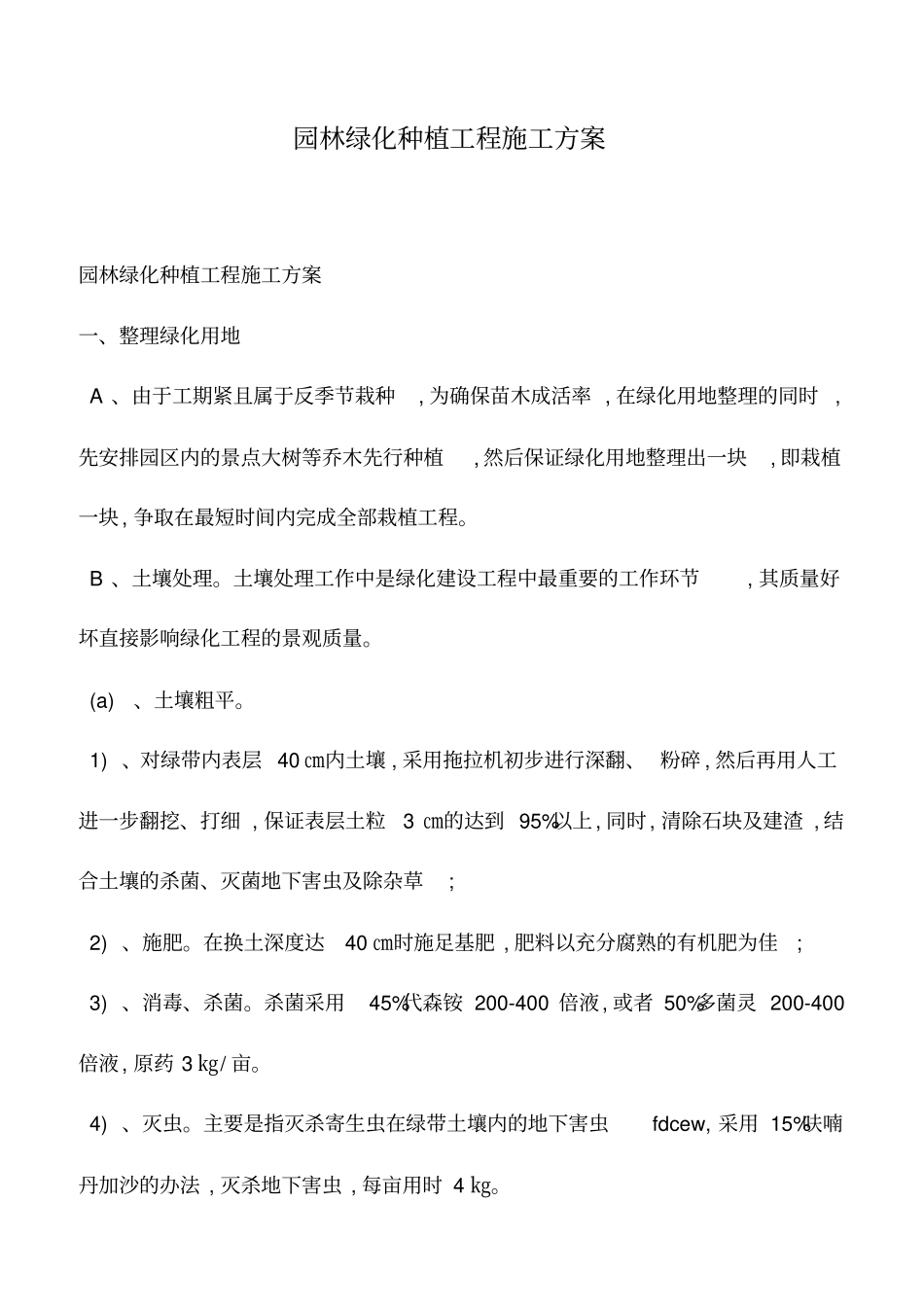

园林绿化种植工程施工方案园林绿化种植工程施工方案一、整理绿化用地 A 、由于工期紧且属于反季节栽种, 为确保苗木成活率 , 在绿化用地整理的同时,先安排园区内的景点大树等乔木先行种植, 然后保证绿化用地整理出一块, 即栽植一块, 争取在最短时间内完成全部栽植工程
B 、土壤处理
土壤处理工作中是绿化建设工程中最重要的工作环节, 其质量好坏直接影响绿化工程的景观质量
(a)、土壤粗平

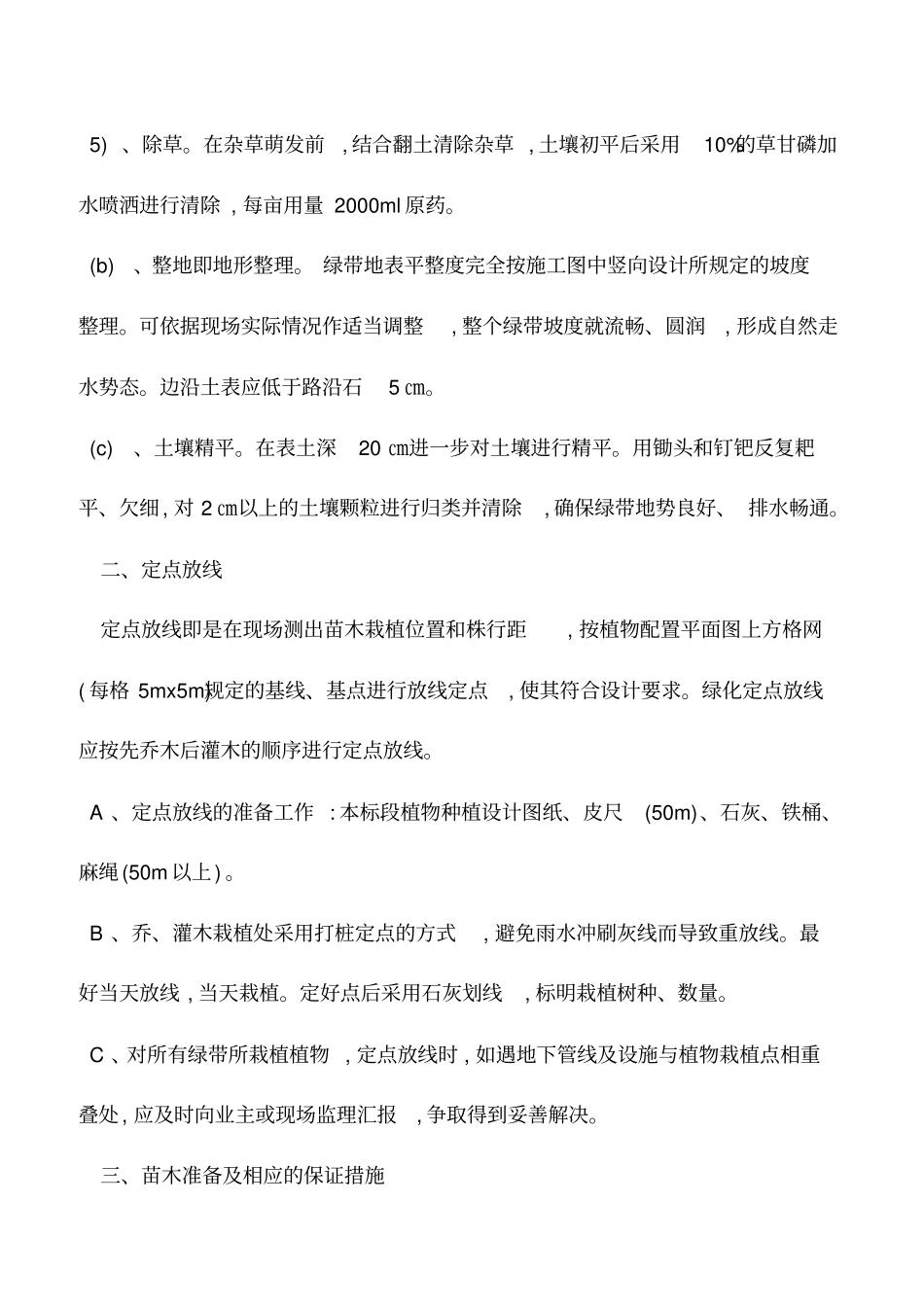

1) 、对绿带内表层 40 ㎝内土壤 , 采用拖拉机初步进行深翻、 粉碎 , 然后再用人工进一步翻挖、打细 , 保证表层土粒3 ㎝的达到 95%以上, 同时, 清除石块及建渣 , 结合土壤的杀菌、灭菌地下害虫及除杂草; 2) 、施肥
在换土深度达40 ㎝时施足基肥 , 肥料以充分腐熟的有机肥为佳; 3) 、消毒、杀菌
杀菌采用45%代森铵 200-400 倍液, 或者 50%多菌灵 200-400倍液, 原药 3 ㎏/ 亩
4) 、灭虫
主要是指灭杀寄生虫在绿带土壤内的地下害虫fdcew, 采用 15%呋喃丹加沙的办法 , 灭杀地下害虫 , 每亩用时 4 ㎏
5) 、除草
在杂草萌发前, 结合翻土清除杂草 , 土壤初平后采用10%的草甘磷加水喷洒进行清除 , 每亩用量 2000ml 原药
(b)、整地即地形整理
绿带地表平整度完全按施工图中竖向设计所规定的坡度整理
可依据现场实际情况作适当调整, 整个绿带坡度就流畅、圆润, 形成自然走水势态
边沿土表应低于路沿石5 ㎝
(c)、土壤精平
在表土深20 ㎝进一步对土壤进行精平
用锄头和钉钯反复耙平、欠细, 对 2 ㎝以上的土壤颗粒进行归类并清除, 确保绿带地势良好、 排水畅通

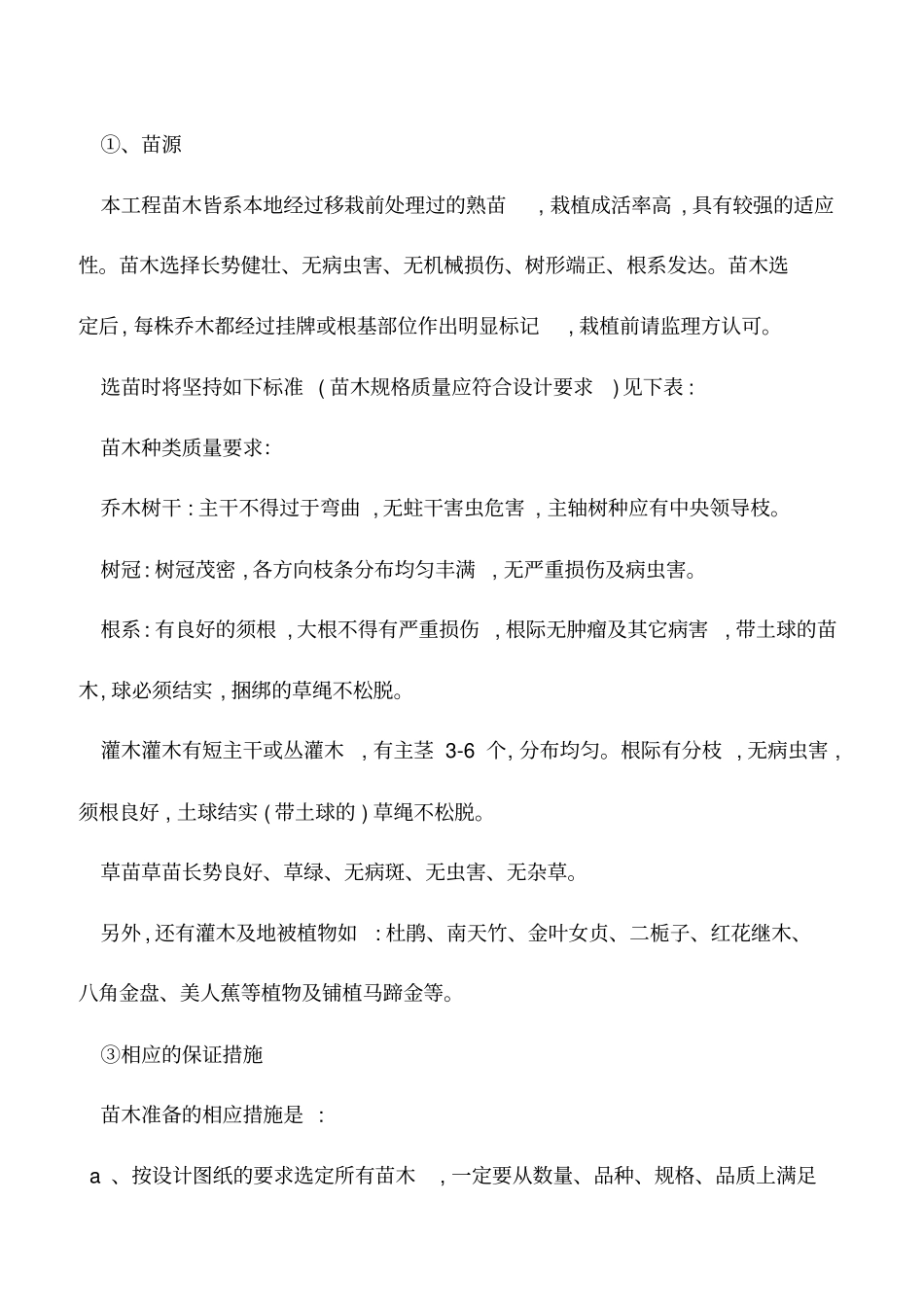

二、定点放线定点放线即是在现场测出苗木栽植位置和株行距, 按植物配置平面图上方格网( 每格 5mx5m)规定的基线、基点进行放线定点, 使其符合设计要求
