东八路南延明海闸至广北总场段工程路面工程第一合同段封层施工方案*****东八路南延明海闸至广北总场段工程路面工程第一合同项目经理部二〇一四年五月十日封层施工方案一、工程概况:本合同段路面工程起止桩号为K0+000-K9+120,设计基层上喷洒乳化沥青做透层,在透层顶设置同步碎石封层,石料级配范围为5~10mm,石料的洒铺量为7~9m3/1000m2,沥青采用A级70号热沥青,沥青用量为1
2kg/m2,施工时采用同步碎石封层机,总计263540
㎡二、进度计划:开工日期:2014年5月20日,竣工日期:2014年7月10日
三、施工准备:1、技术准备:备齐施工图纸、招标文件及施工技术规范标准,并组织施工,技术及质检人员认真学习,深切理会图纸设计意图,熟悉标准、规范要求,以便指导施工并控制好施工质量
2、人员:现场负责人张天禄,负责整个施工过程的技术工作
准备劳务人员20人
3、机械:同步碎石封层车1台,胶轮压路机1台
4、场区建设及材料准备:对新进沥青进行了检测,结果满足设计和规范要求
四、施工程序1、沥青使用同步碎石封层技术,原则上对沥青的选择和使用无特殊要求
在保证沥青合适的洒布温度、洒布量的前提下,使用普通沥青、重交沥青、乳化沥青、改性沥青都可以获得很好的效果
应注意的是施工中沥青用量是决定封层质量好坏的一个十分重要的因素
沥青过少时所封层的路面有可能出现严重的碎石脱粒;若过多时,则会出现泛油现象
因此沥青用量要根据交通量、路面状况施工季节等进行调整,如大交通量的道路用量宜减少5%~10%,秋季施工用量比夏季应增加5%左右
2、石料石料是同步碎石封层的重要组成部分之一,它主要承受车辆的荷载作用,并为行车提供抗滑作用,因而应选用材质优良的石料

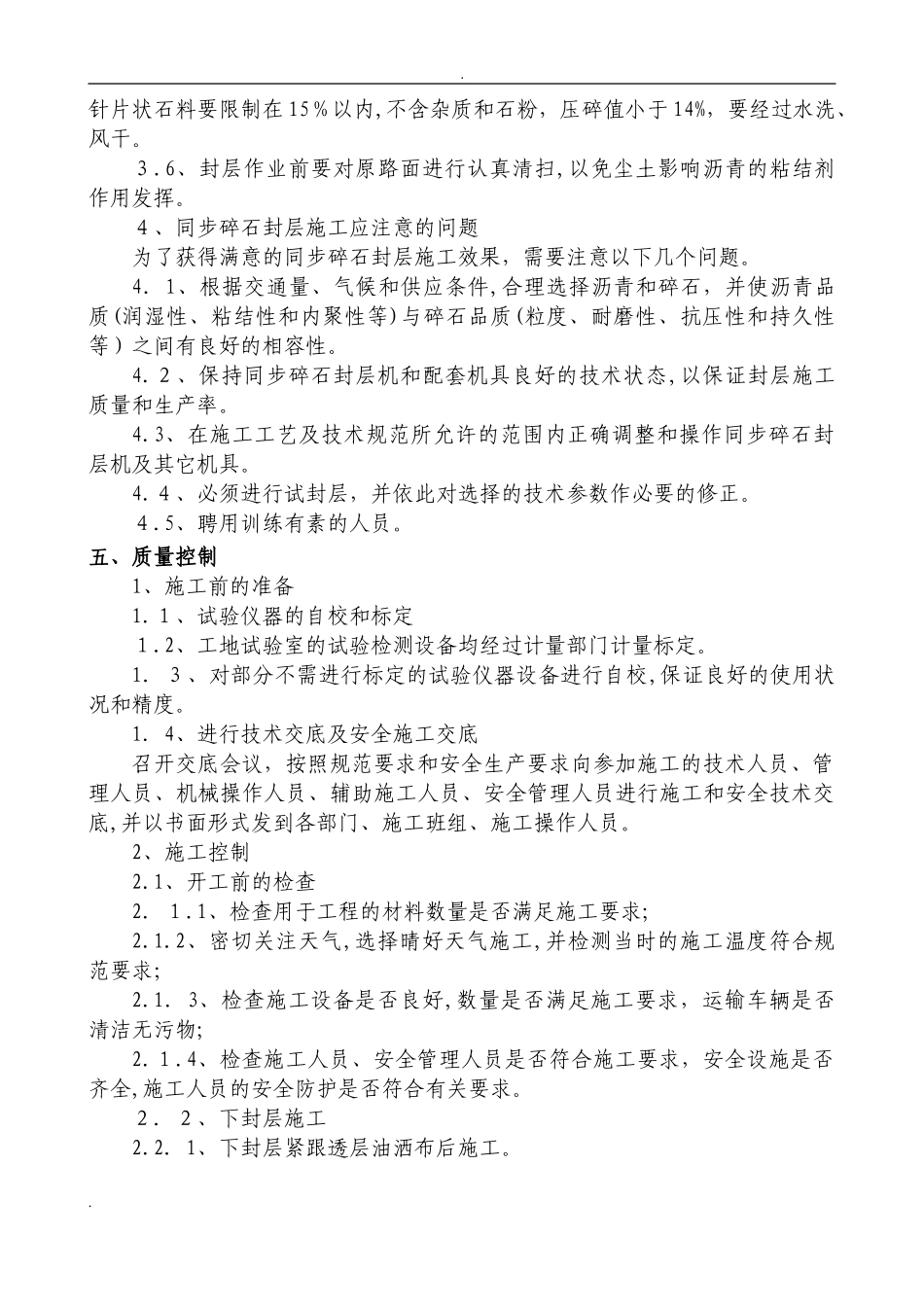

同步碎石封层一般要求使用经过反击破碎(或锤击破碎)所得到的碎石,针片状含量应严格限制在15%以下,而且几何尺寸要好
