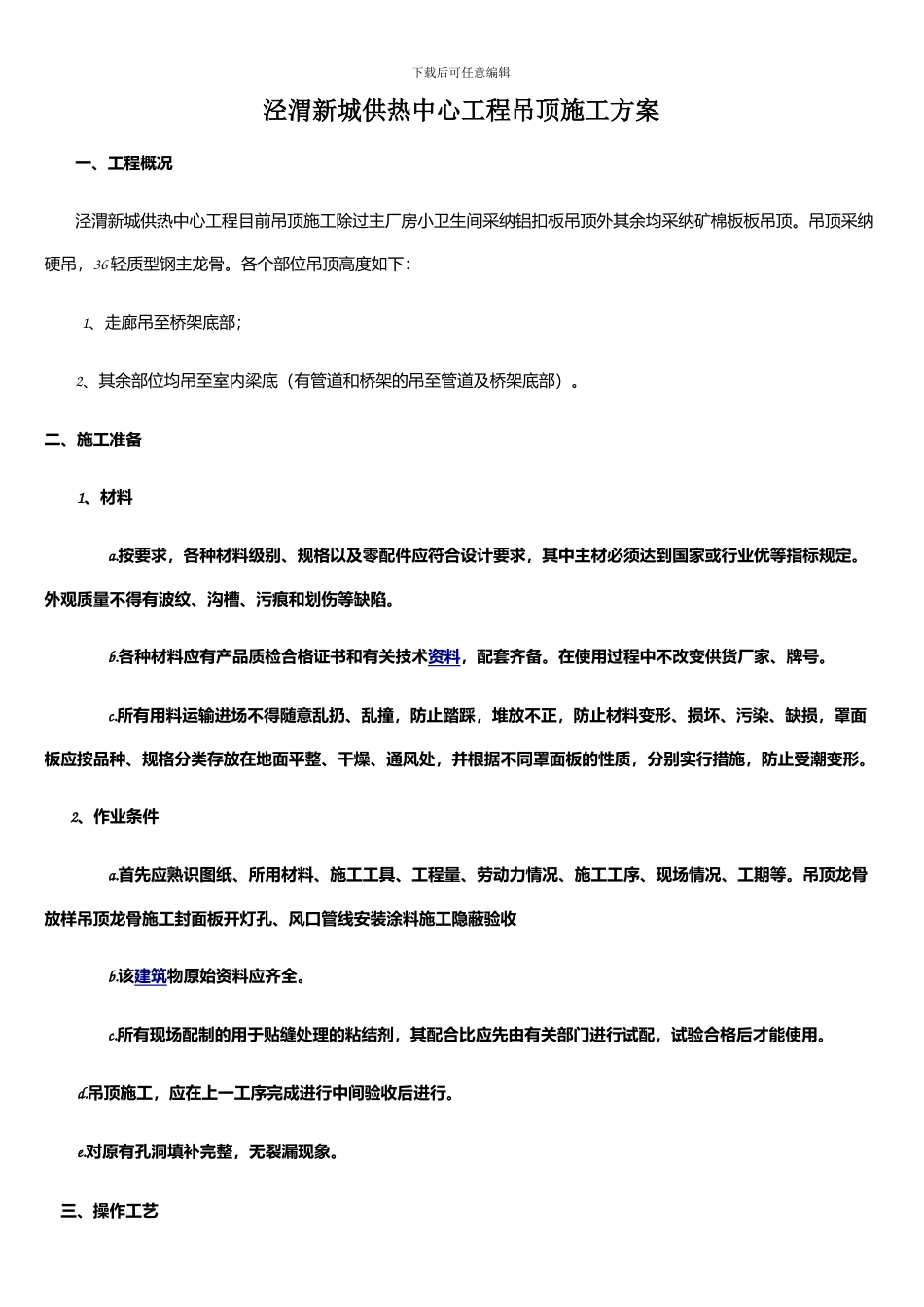

下载后可任意编辑泾渭新城供热中心工程吊顶施工方案一、工程概况泾渭新城供热中心工程目前吊顶施工除过主厂房小卫生间采纳铝扣板吊顶外其余均采纳矿棉板板吊顶
吊顶采纳硬吊,36 轻质型钢主龙骨
各个部位吊顶高度如下:1、走廊吊至桥架底部;2、其余部位均吊至室内梁底(有管道和桥架的吊至管道及桥架底部)
二、施工准备 1、材料 a
按要求,各种材料级别、规格以及零配件应符合设计要求,其中主材必须达到国家或行业优等指标规定
外观质量不得有波纹、沟槽、污痕和划伤等缺陷
各种材料应有产品质检合格证书和有关技术资料,配套齐备
在使用过程中不改变供货厂家、牌号
所有用料运输进场不得随意乱扔、乱撞,防止踏踩,堆放不正,防止材料变形、损坏、污染、缺损,罩面板应按品种、规格分类存放在地面平整、干燥、通风处,并根据不同罩面板的性质,分别实行措施,防止受潮变形
2、作业条件 a
首先应熟识图纸、所用材料、施工工具、工程量、劳动力情况、施工工序、现场情况、工期等
吊顶龙骨放样吊顶龙骨施工封面板开灯孔、风口管线安装涂料施工隐蔽验收 b
该建筑物原始资料应齐全
所有现场配制的用于贴缝处理的粘结剂,其配合比应先由有关部门进行试配,试验合格后才能使用
吊顶施工,应在上一工序完成进行中间验收后进行
对原有孔洞填补完整,无裂漏现象

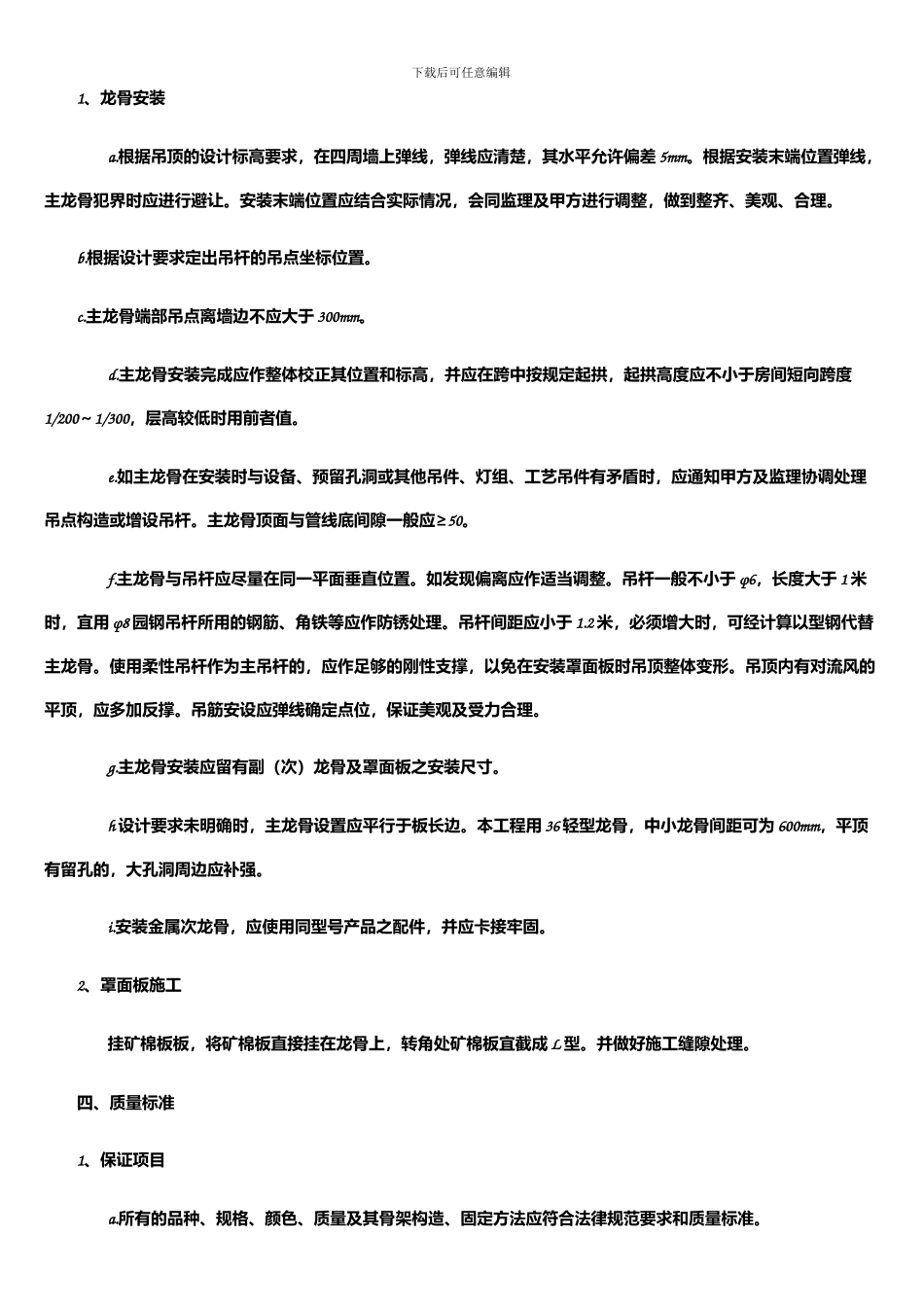

三、操作工艺下载后可任意编辑 1、龙骨安装 a
根据吊顶的设计标高要求,在四周墙上弹线,弹线应清楚,其水平允许偏差 5mm
根据安装末端位置弹线,主龙骨犯界时应进行避让
安装末端位置应结合实际情况,会同监理及甲方进行调整,做到整齐、美观、合理
根据设计要求定出吊杆的吊点坐标位置
主龙骨端部吊点离墙边不应大于 300mm
主龙骨安装完成应作整体校正其位置和标高,并应在跨中按规定起拱,起拱高度应不小于房间短向跨度1/200~1/300,层高较低
