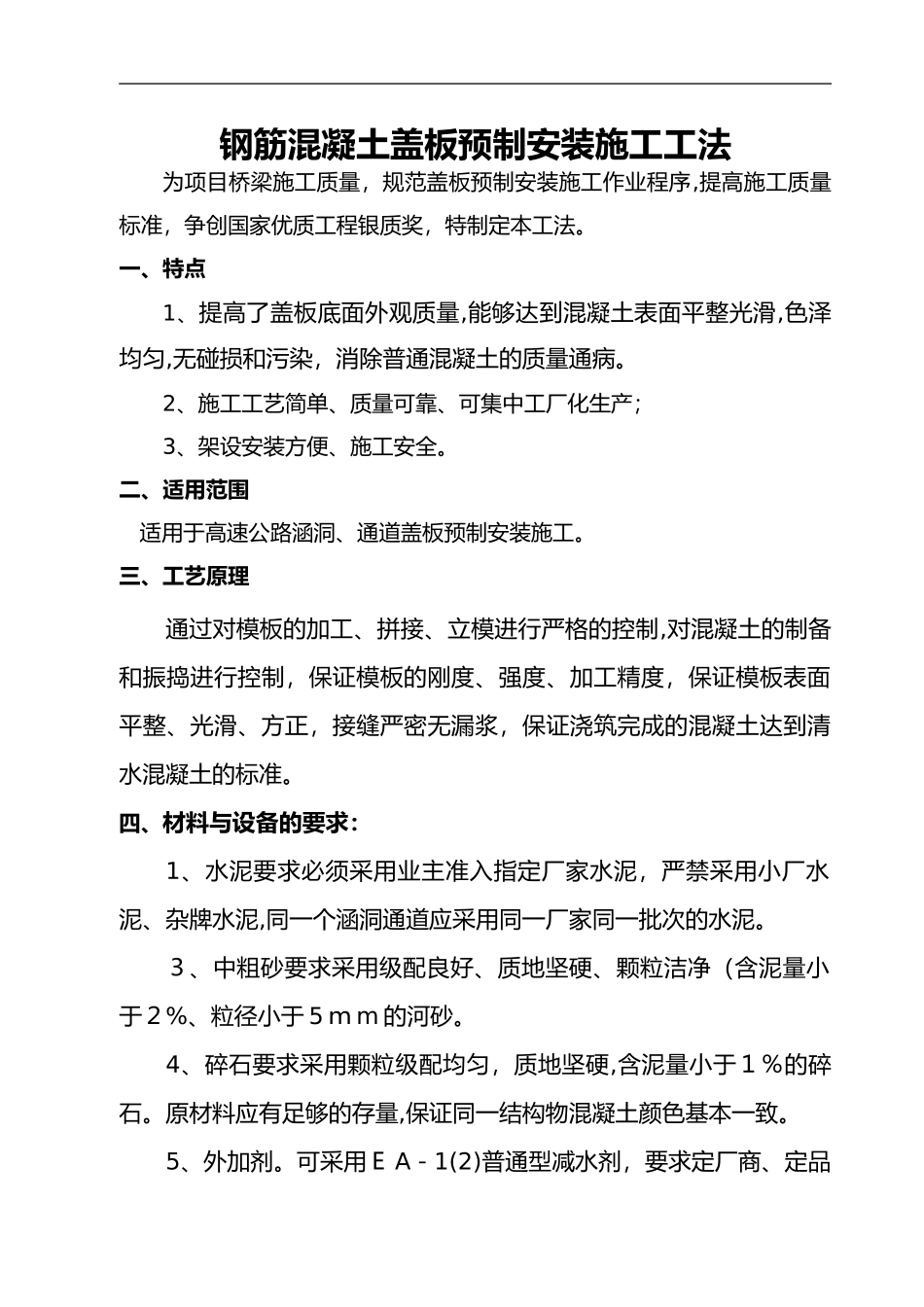

钢筋混凝土盖板预制安装施工工法为项目桥梁施工质量,规范盖板预制安装施工作业程序,提高施工质量标准,争创国家优质工程银质奖,特制定本工法
一、特点1、提高了盖板底面外观质量,能够达到混凝土表面平整光滑,色泽均匀,无碰损和污染,消除普通混凝土的质量通病
2、施工工艺简单、质量可靠、可集中工厂化生产;3、架设安装方便、施工安全
二、适用范围适用于高速公路涵洞、通道盖板预制安装施工
三、工艺原理通过对模板的加工、拼接、立模进行严格的控制,对混凝土的制备和振捣进行控制,保证模板的刚度、强度、加工精度,保证模板表面平整、光滑、方正,接缝严密无漏浆,保证浇筑完成的混凝土达到清水混凝土的标准
四、材料与设备的要求:1、水泥要求必须采用业主准入指定厂家水泥,严禁采用小厂水泥、杂牌水泥,同一个涵洞通道应采用同一厂家同一批次的水泥
3、中粗砂要求采用级配良好、质地坚硬、颗粒洁净(含泥量小于2%、粒径小于5mm的河砂
4、碎石要求采用颗粒级配均匀,质地坚硬,含泥量小于1%的碎石
原材料应有足够的存量,保证同一结构物混凝土颜色基本一致
可采用EA-1(2)普通型减水剂,要求定厂商、定品拆模、养生报请监理工程师检查、批准报请监理工程师检查、批准试件制作牌、定掺量
对首批进场的原材料经监理取样复试合格后,应立即进行"封样",以后进场的每批来料均与"封样"进行对比,发现有明显色差的不得使用
清水混凝土生产过程中,一定要严格按试验确定的配合比投料,不得带任何随意性,并严格控制水灰比和搅拌时间,随气候变化随时抽验砂子、碎百的含水率,及时调整用水量
6、盖板预制要求配备模板工10人,混凝土工15人,电焊工3人,钢筋工10人,技术人员2人
要求每一施工作业队配备混凝土运输车1台,电动振捣器4台,电焊机2台,16吨吊车1台,发电机2台;整体新钢模板200平方米以上
五、施工工艺流程预制底座、模板制备制作
