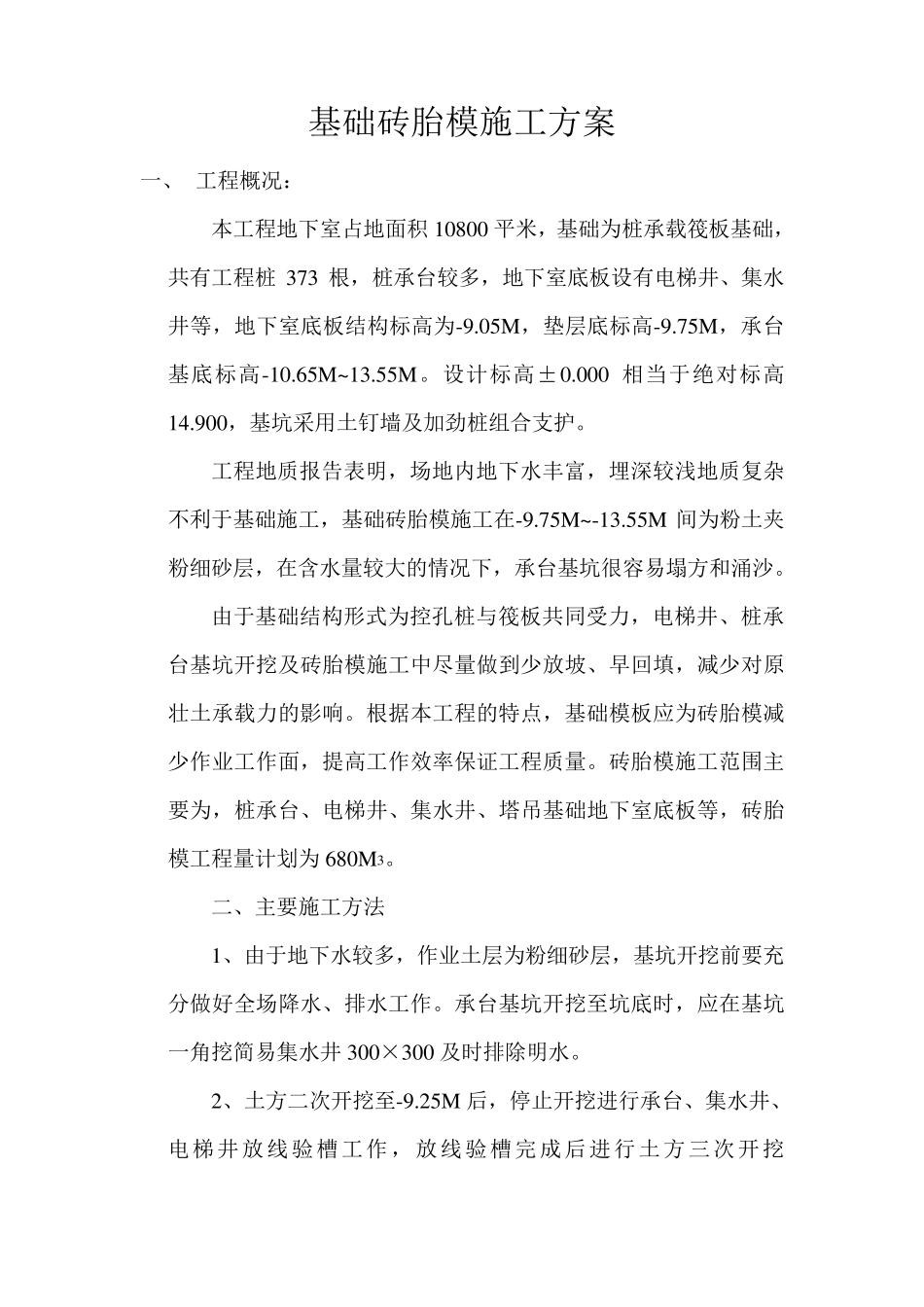

基础砖胎模施工方案 一、 工程概况: 本工程地下室占地面积10800 平米,基础为桩承载筏板基础,共有工程桩373 根,桩承台较多,地下室底板设有电梯井、集水井等,地下室底板结构标高为-9
05M,垫层底标高-9
75M,承台基底标高-10
65M~13
设计标高±0
000 相当于绝对标高14
900,基坑采用土钉墙及加劲桩组合支护
工程地质报告表明,场地内地下水丰富,埋深较浅地质复杂不利于基础施工,基础砖胎模施工在-9
75M~-13
55M 间为粉土夹粉细砂层,在含水量较大的情况下,承台基坑很容易塌方和涌沙
由于基础结构形式为控孔桩与筏板共同受力,电梯井、桩承台基坑开挖及砖胎模施工中尽量做到少放坡、早回填,减少对原壮土承载力的影响
根据本工程的特点,基础模板应为砖胎模减少作业工作面,提高工作效率保证工程质量
砖胎模施工范围主要为,桩承台、电梯井、集水井、塔吊基础地下室底板等,砖胎模工程量计划为680M3

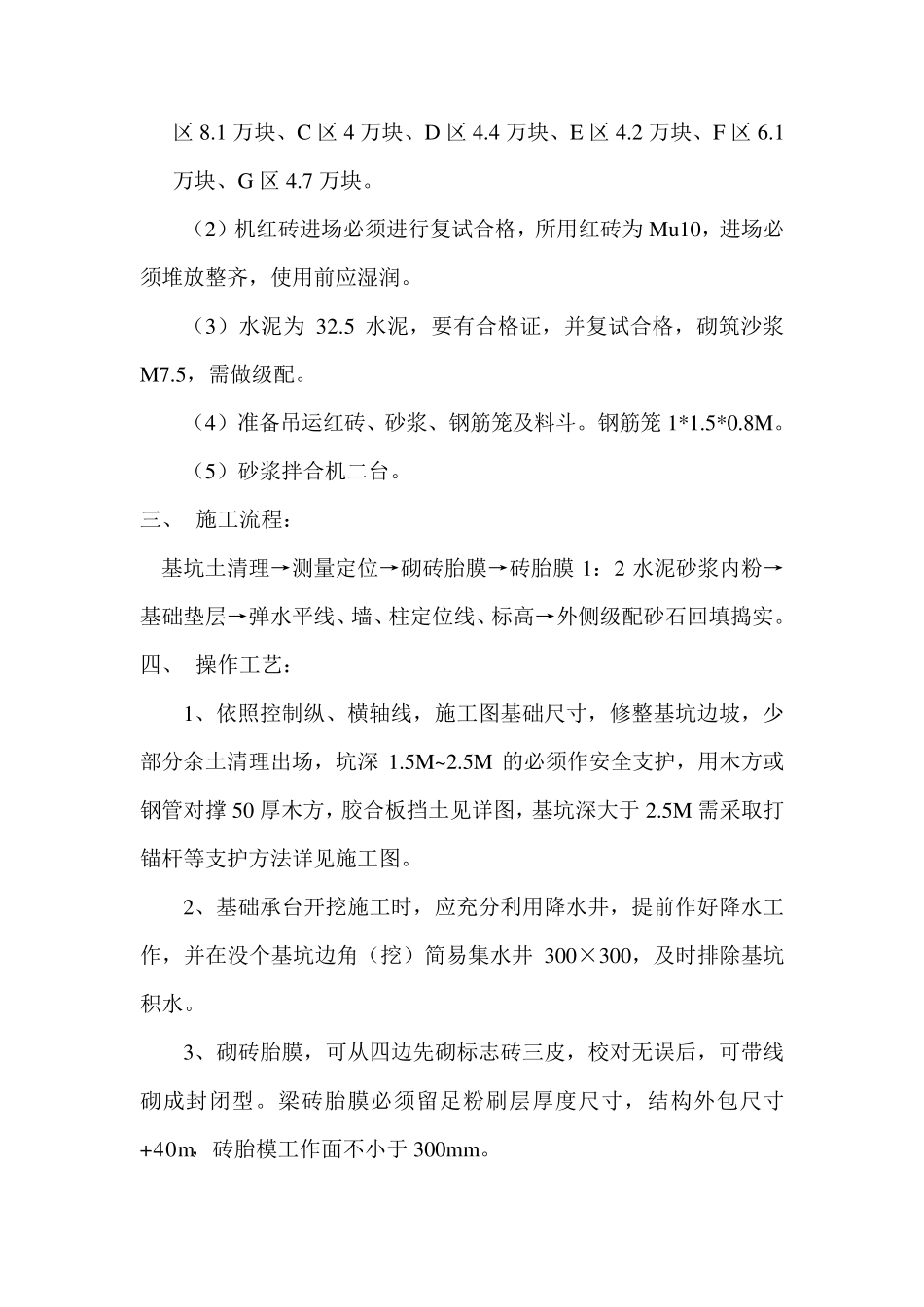

二、主要施工方法 1、由于地下水较多,作业土层为粉细砂层,基坑开挖前要充分做好全场降水、排水工作
承台基坑开挖至坑底时 ,应在基坑一角 挖简 易集水井300× 300 及时 排除 明水
2、土方二次 开挖至-9
25M 后 ,停 止 开挖进 行 承台、集水井、电梯井放线 验 槽 工作,放线 验 槽 完 成 后 进 行 土方三 次 开挖-9
25~-13
55M,再进行砖胎模施工
3、基础砖胎模采用1∶2 水泥沙浆砌砖,砖胎模高小于 400为 120 厚,400~1200 高,为 240 厚,1200~3900 高,为 370 厚
水平距离大于 3000 需加砌砖柱
4、由于本工程施工土层较差砖胎模施工安全及减少基土扰动0 是砖胎模施工的重点、难点,因此承台基坑开挖中,坑深小于1M 自然放坡,坑深 1~1
5M 宜采用1∶0
5 放坡,坑深 1
