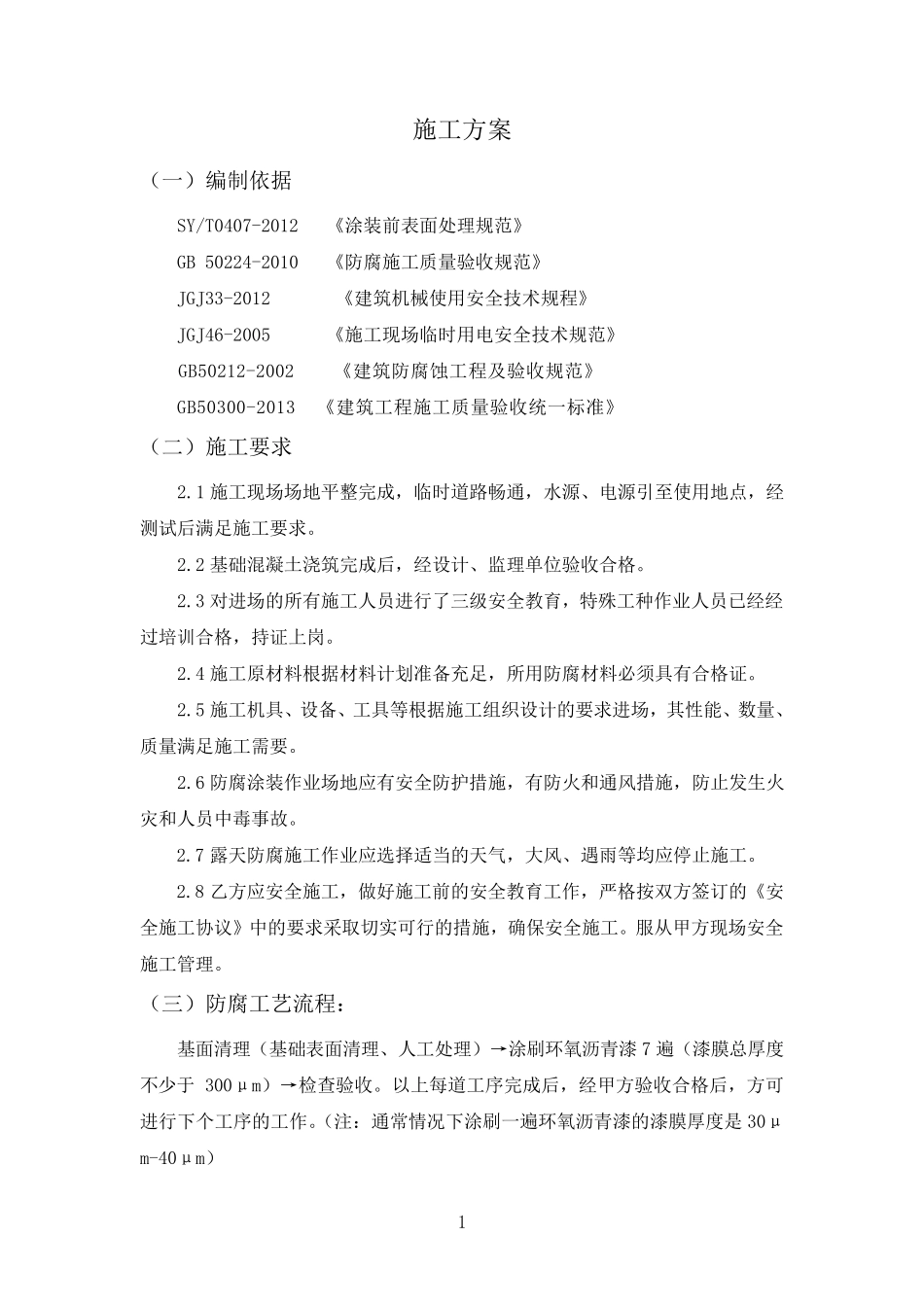

中安联合煤化有限责任公司煤制170 万吨/年甲醇及转化烯烃项目动力中心 基 础 防 腐 施 工 方 案 施工单位:江苏省江建集团有限公司 1 施 工 方 案 ( 一 ) 编 制 依 据 SY/T0407-2012 《 涂 装 前 表 面 处 理 规 范 》 GB 50224-2010 《 防 腐 施 工 质 量 验 收 规 范 》 JGJ33-2012 《 建 筑 机 械 使 用 安 全 技 术 规 程 》 JGJ46-2005 《 施 工 现 场 临 时 用 电 安 全 技 术 规 范 》 GB50212-2002 《 建 筑 防 腐 蚀 工 程 及 验 收 规 范 》 GB50300-2013 《 建 筑 工 程 施 工 质 量 验 收 统 一 标 准 》 ( 二 ) 施 工 要 求 2
1 施 工 现 场 场 地 平 整 完 成 , 临 时 道 路 畅 通 , 水 源 、 电 源 引 至 使 用 地 点 , 经测 试 后 满 足 施 工 要 求
2 基 础 混 凝 土 浇 筑 完 成 后 , 经 设 计 、 监 理 单 位 验 收 合 格
3 对 进 场 的 所 有 施 工 人 员 进 行 了 三 级 安 全 教 育 , 特 殊 工 种 作 业 人 员 已 经 经过 培 训 合 格 , 持 证 上 岗
4 施 工 原 材 料 根 据 材 料 计 划 准 备 充 足 , 所 用 防 腐 材 料 必 须 具 有 合 格 证
5 施 工 机 具 、 设 备 、 工 具 等 根 据 施 工 组 织 设 计 的 要 求 进 场 , 其 性能、 数量 、质 量 满 足 施 工 需要
6 防 腐 涂 装 作 业 场 地 应有 安 全 防 护措施 , 有 防 火和通 风措施 , 防 止发生火灾和人 员 中毒事故
7 露天防 腐 施 工 作
