二、基础降水方案 1.降水方案 根据本工程地质勘察报告及基坑土方开挖方案,本工程主楼部分采用大口井降水(采用无砂水泥管,直径为 500mm,共设 18口,井深10m(布臵详见附图),基坑开挖前在降水管井中用潜水泵进行降水,降水后地下水位位于基底以下 0
5m为宜,并对降水井井内水位进行观测
裙楼部分独立承台基底降水设排水沟、集水井,采用有组织排水
为解决地下渗水,主楼基坑开挖完毕后在基坑周边及伸缩缝下设一道盲沟
盲沟断面尺寸为 600*600,内回填 20-50mm碎石,通过盲沟将地下水引入集水井,再排出坑外
2、降水井的构造设计 2
1井口:井口应高于地面以上 0
50m,以防止地表污水渗入井内,井口井管外围采用优质的粘性土或水泥浆封闭,其深度不小于4
00m; 2
2井壁管:采用无砂水泥管,管子的直径(内径)为φ400mm; 2
3过滤器(滤水管):采用缝隙 1~2mm的桥式过滤器,外包两层 30~40目的尼龙网,过滤器的直径与井壁管的直径相同; 2
4沉淀管:沉淀管主要起到过滤器不致因井内沉砂堵塞而影响进水的作用,沉淀管接至滤水管的底端,直径与滤水管相同,长度为1
00m,底部要封死不进砂不漏水; 2
5填料:在滤水管的部位采用级配较好的绿豆砂围填,围填范围从井底向上至滤水管顶端以上 1

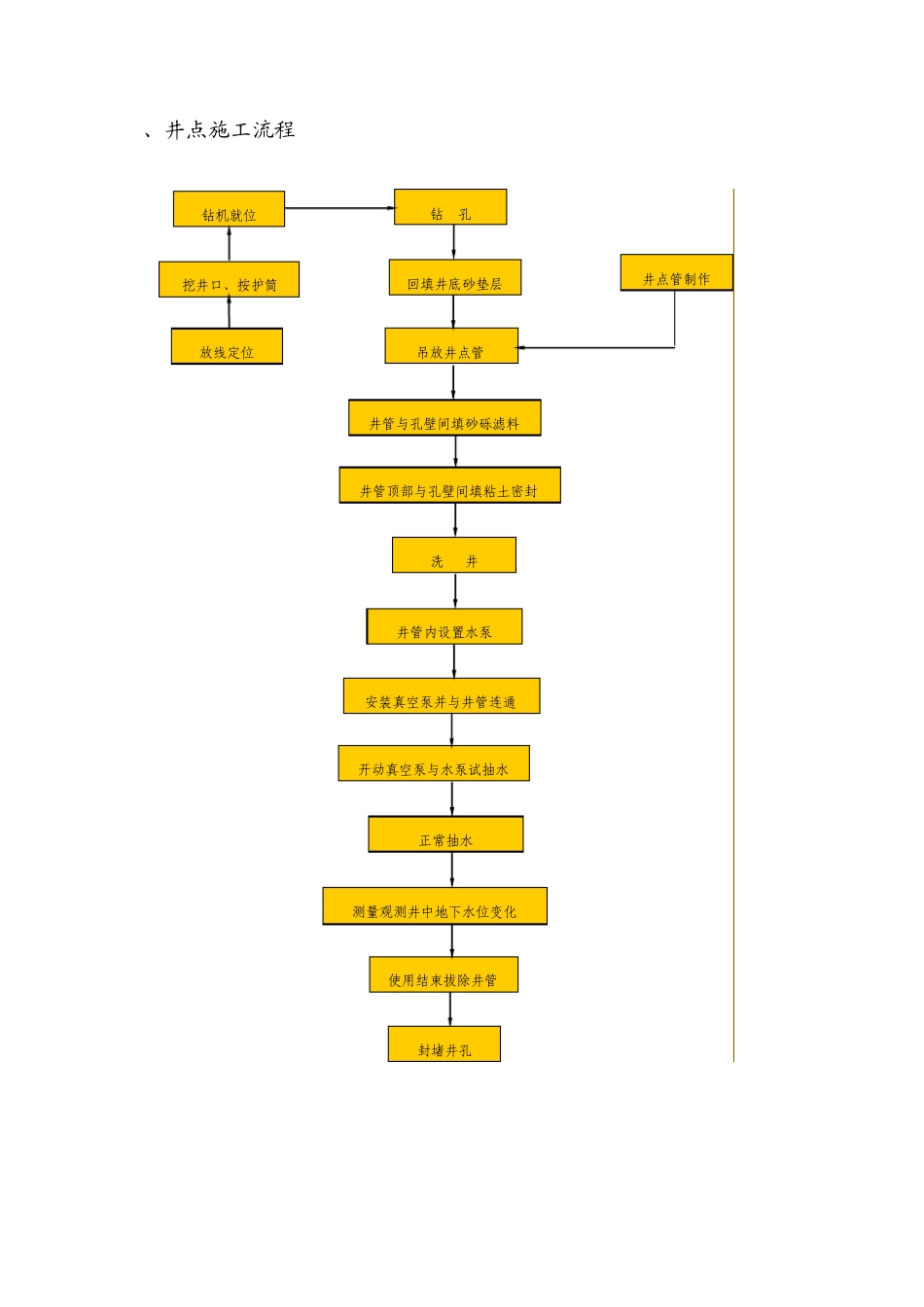

3、井点施工流程 钻机就位 钻 孔 吊放井点管 井管与孔壁间填砂砾滤料 井管顶部与孔壁间填粘土密封 井管内设置水泵 安装真空泵并与井管连通 开动真空泵与水泵试抽水 测量观测井中地下水位变化 井点管制作 使用结束拔除井管 挖井口、按护筒 放线定位 回填井底砂垫层 洗 井 正常抽水 封堵井孔 3
1深井井管沉放前应清孔,本工程采用压缩空气(压力为0
8Mpa,排气量为 12m3/min)与潜水泵联合洗井
2井管下设时,将预先制作好的井管用吊车分段下设,分段联接紧密,直
