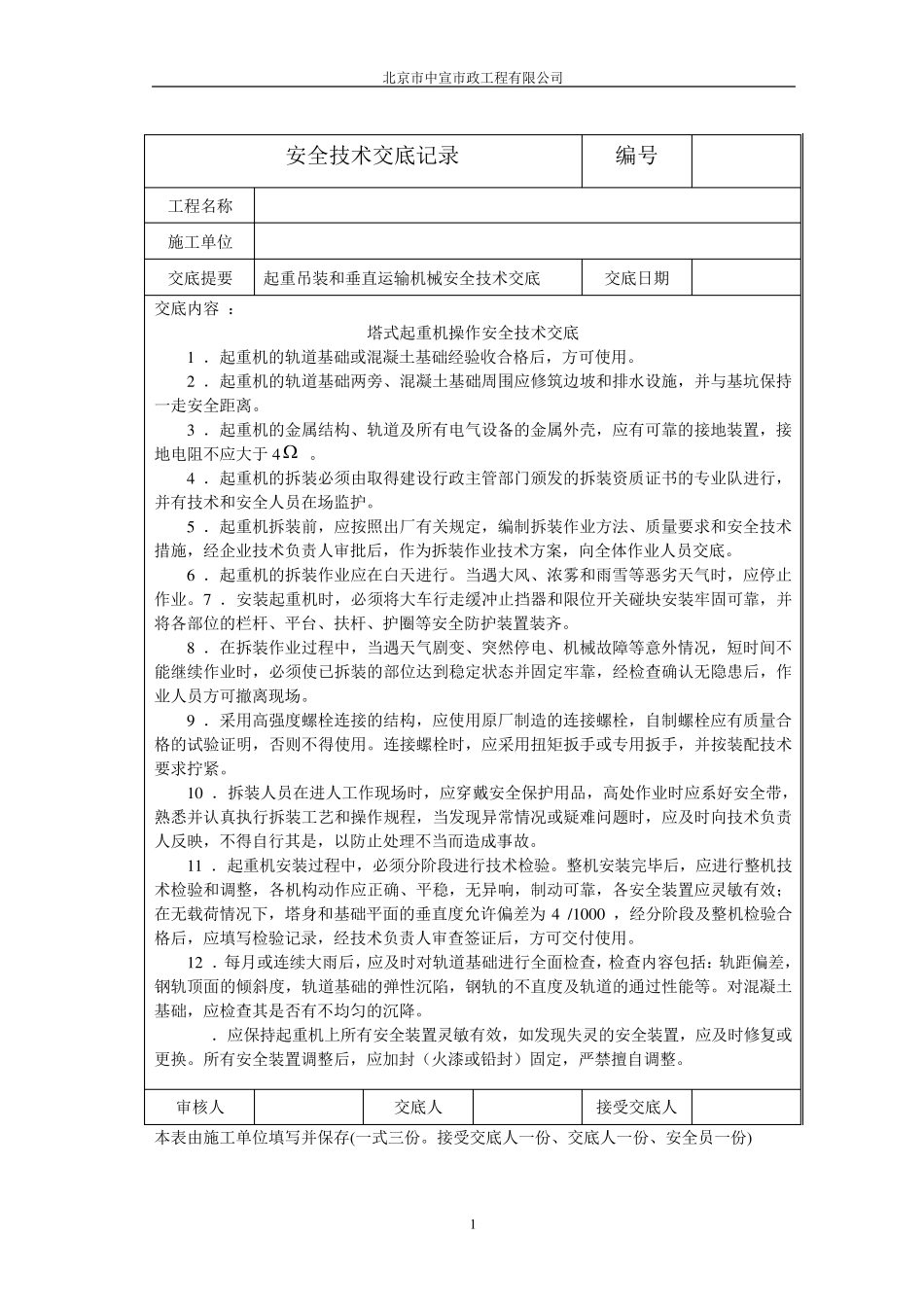

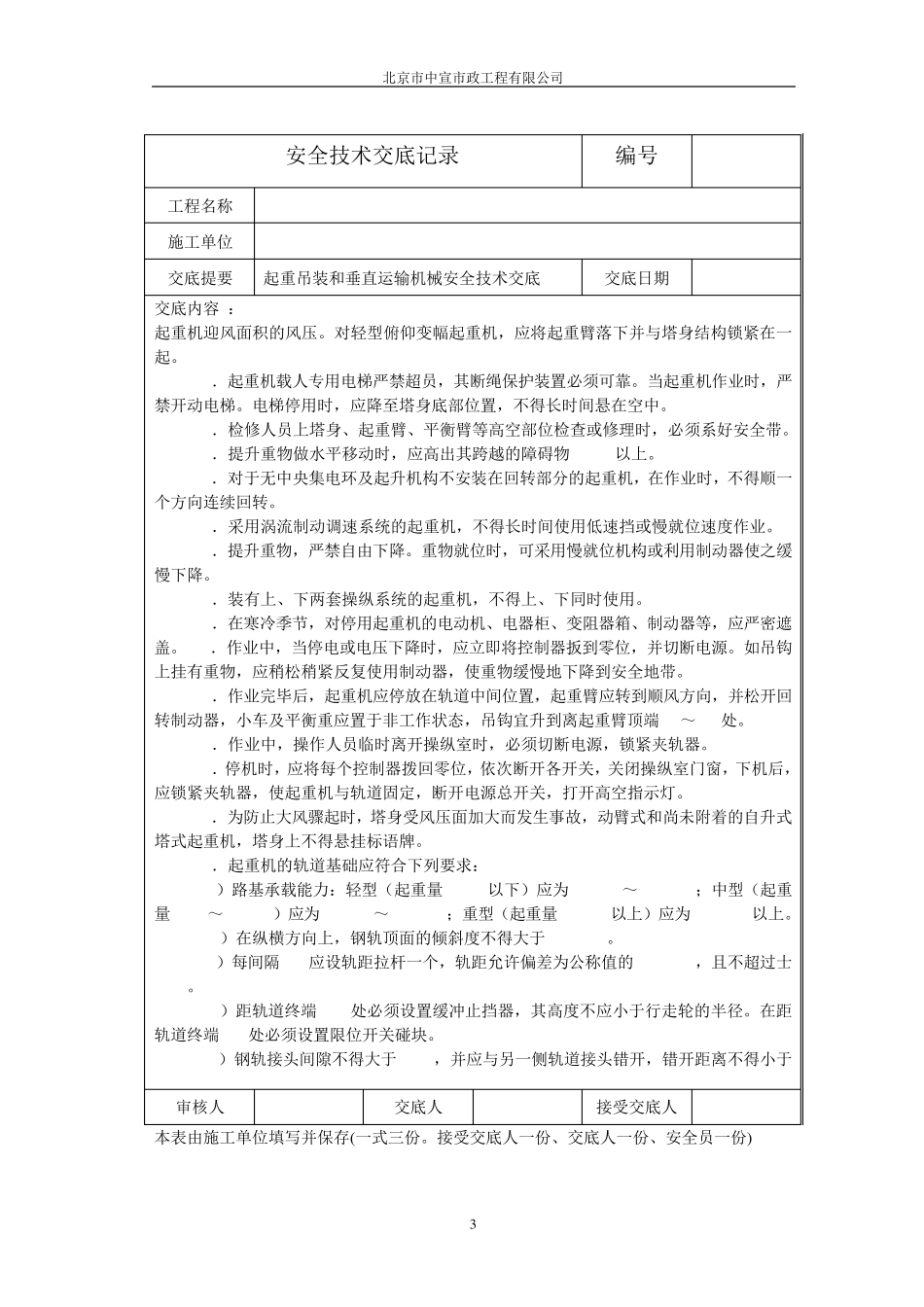

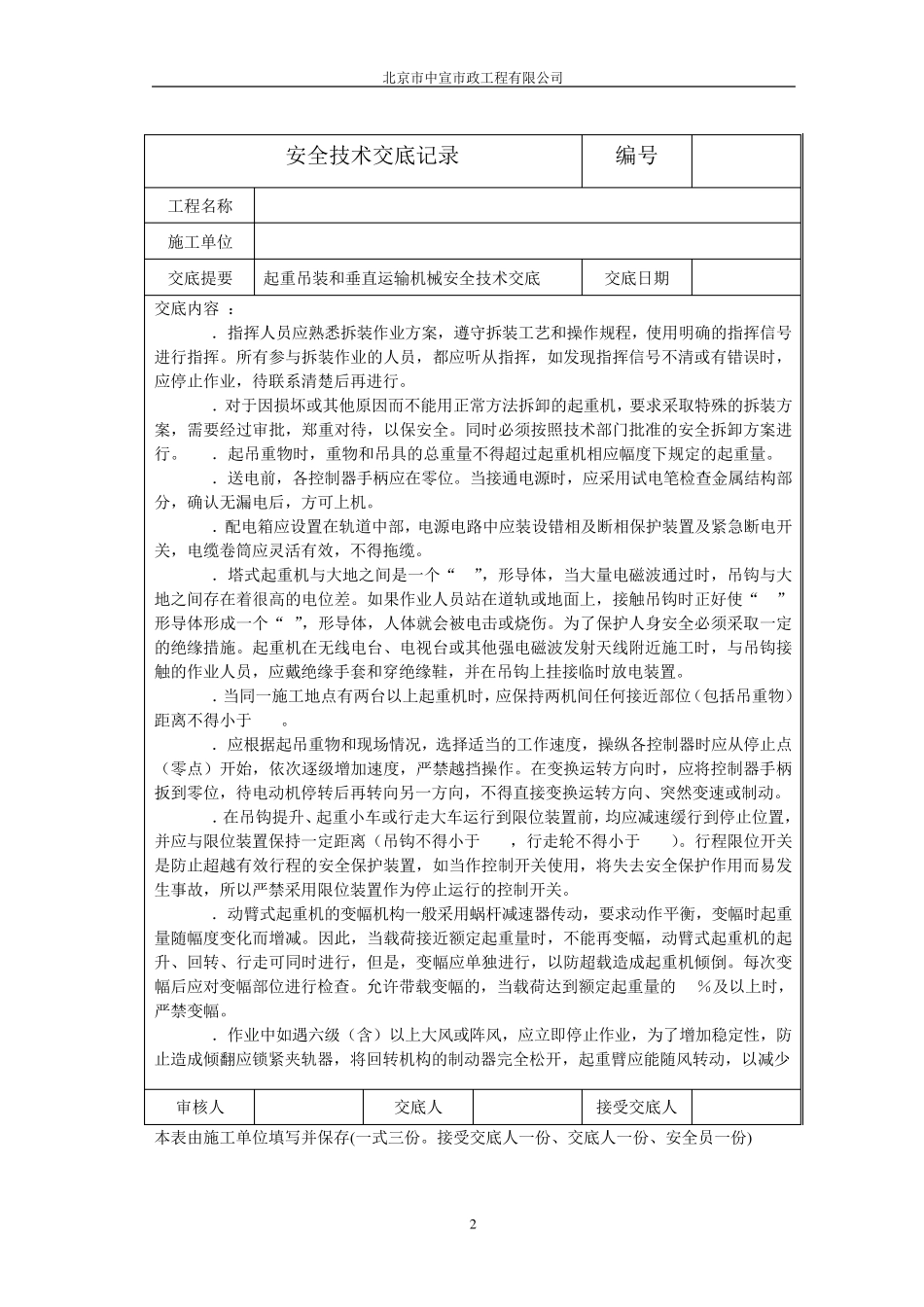

北京市中宣市政工程有限公司 1 安全技术交底记录 编号 工程名称 施工单位 交底提要 起重吊装和垂直运输机械安全技术交底 交底日期 交底内容 : 塔式起重机操作安全技术交底 1 .起重机的轨道基础或混凝土基础经验收合格后,方可使用
2 .起重机的轨道基础两旁、混凝土基础周围应修筑边坡和排水设施,并与基坑保持一走安全距离
3 .起重机的金属结构、轨道及所有电气设备的金属外壳,应有可靠的接地装置,接地电阻不应大于 4
4 .起重机的拆装必须由取得建设行政主管部门颁发的拆装资质证书的专业队进行,并有技术和安全人员在场监护
5 .起重机拆装前,应按照出厂有关规定,编制拆装作业方法、质量要求和安全技术措施,经企业技术负责人审批后,作为拆装作业技术方案,向全体作业人员交底
6 .起重机的拆装作业应在白天进行
当遇大风、浓雾和雨雪等恶劣天气时,应停止作业
7 .安装起重机时,必须将大车行走缓冲止挡器和限位开关碰块安装牢固可靠,并将各部位的栏杆、平台、扶杆、护圈等安全防护装置装齐
8 .在拆装作业过程中,当遇天气剧变、突然停电、机械故障等意外情况,短时间不能继续作业时,必须使已拆装的部位达到稳定状态并固定牢靠,经检查确认无隐患后,作业人员方可撤离现场
9 .采用高强度螺栓连接的结构,应使用原厂制造的连接螺栓,自制螺栓应有质量合格的试验证明,否则不得使用
连接螺栓时,应采用扭矩扳手或专用扳手,并按装配技术要求拧紧
1 0 .拆装人员在进人工作现场时,应穿戴安全保护用品,高处作业时应系好安全带,熟悉并认真执行拆装工艺和操作规程,当发现异常情况或疑难问题时,应及时向技术负责人反映,不得自行其是,以防止处理不当而造成事故
1 1 .起重机安装过程中,必须分阶段进行技术检验
整机安装完毕后,应进行整机技术检验和调整,各机构动作应正确、平稳,无异响,制动可靠,各安全装置应灵敏有
