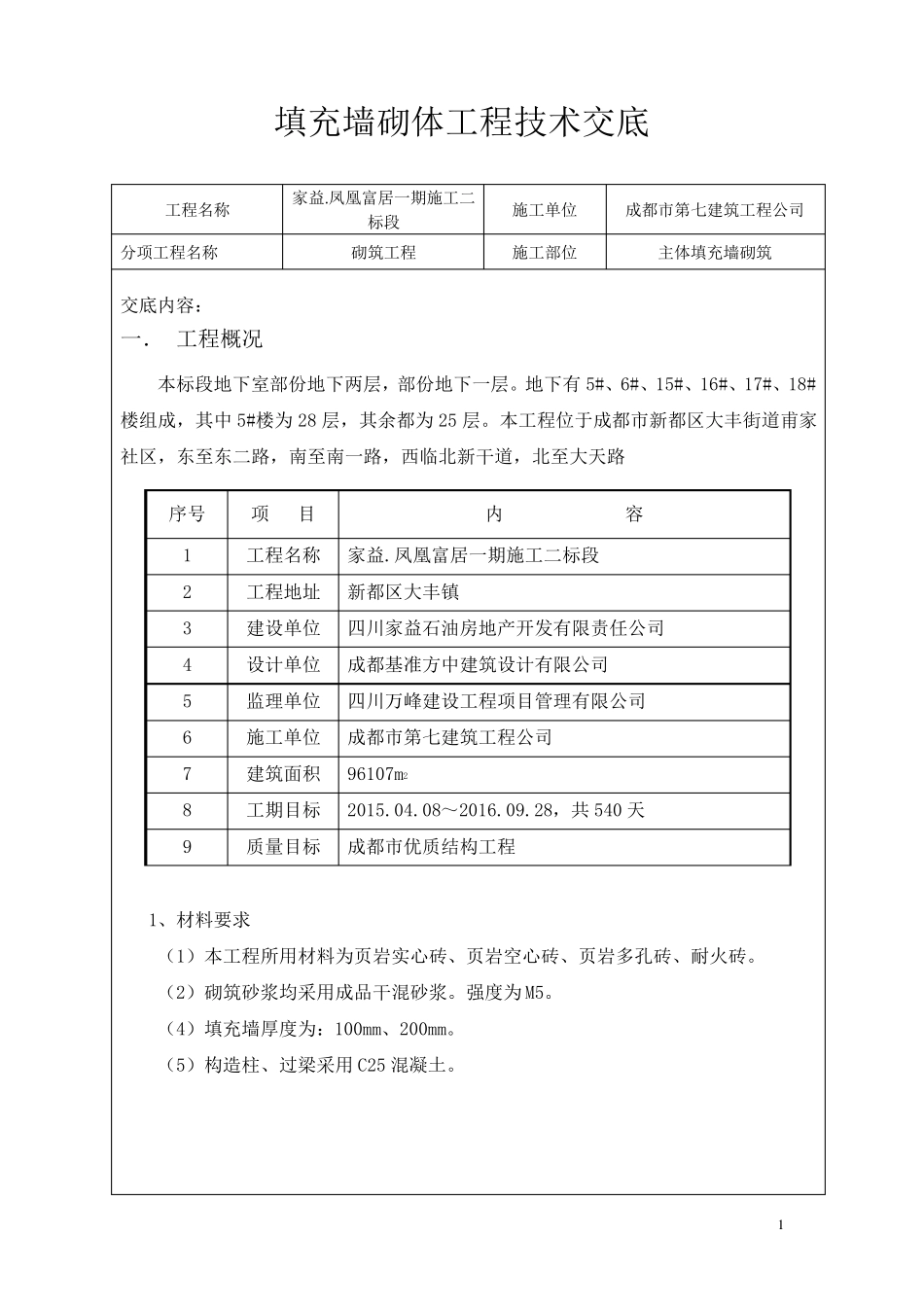

1 填充墙砌体工程技术交底 工程名称 家益

凤凰富居一期施工二标段 施工单位 成都市第七建筑工程公司 分项工程名称 砌筑工程 施工部位 主体填充墙砌筑 交底内容: 一. 工程概况 本标段地下室部份地下两层,部份地下一层
地下有5#、6#、15#、16#、17#、18#楼组成,其中 5#楼为 28 层,其余都为 25 层
本工程位于成都市新都区大丰街道甫家社区,东至东二路,南至南一路,西临北新干道,北至大天路 1、材料要求 (1)本工程所用材料为页岩实心砖、页岩空心砖、页岩多孔砖、耐火砖
(2)砌筑砂浆均采用成品干混砂浆
强度为 M5

(4)填充墙厚度为:100mm、200mm
(5)构造柱、过梁采用 C25 混凝土
序号 项 目 内 容 1 工程名称 家益
凤凰富居一期施工二标段 2 工程地址 新都区大丰镇 3 建设单位 四川家益石油房地产开发有限责任公司 4 设计单位 成都基准方中建筑设计有限公司 5 监理单位 四川万峰建设工程项目管理有限公司 6 施工单位 成都市第七建筑工程公司 7 建筑面积 96107m2 8 工期目标 2015
08~2016
28,共 540 天 9 质量目标 成都市优质结构工程 2 2、地下室部份 3、地上部份 3 二.施工准备 1 技术准备 (1 )填充砌体施工前,应认真熟悉图纸,复核门窗洞口位置尺寸,明确预埋、预留位置,算出窗台及过梁顶部标高,熟悉相关构造及材料要求
(2 )根据设计图纸及规范要求,确定填充墙体构造柱及圈梁、过梁标高尺寸
(3 )使用经过校验合格的检测工具
4 2 材料要求 (1)填充墙采用页岩实心砖、页岩空心砖、页岩多孔砖、耐火砖质量等级应符合标准要求
页岩标砖砖、页岩空心砖、页岩多孔砖、耐火砖、成品干混砂浆进场时,应有出厂合格证,并复检
(2)墙体拉结筋、预埋于构造柱内的拉结钢筋要事先下料,放
