填方路基施工方案 一、工程概况 本段路基以填方及挖方形式通过,线路中心最大填高 6
87m ,最大挖深 5
最大边坡高度为 7
二、施工前的准备工作 2
1 核对填料类别、分布,进行填料复查和试验,不符合设计要求的填料严禁用于填筑
2 将填筑范围内的树木砍伐并将挖除树根、草根或移植至业主方指定地点废弃;将地面结构物于以拆除
将填筑范围内的所有植被、垃圾、杂物和原地面顶部 20CM 草皮和表土进行砍伐和清除运走,符合图纸及监理工程师的要求
所有清出的杂物均堆放在路基范围以外不妨碍施工的设计指定位置备用或废弃
一堆放稳定,不干扰交通和污染环境、整齐美观为原则
3 调查填筑范围内鱼塘、泉眼、水井、水渠、管路、文物、道路、地下水位、原地面软弱状况等情况,当与设计不符且遇不利回填情况须特殊处理时,并及时向业主、设计单位、监理工程师报告,以及时指定处理方案
三、施工方案 路基填筑包括:基床表层、基床底层及基床以下路堤填筑,其中含过渡段填筑
基床表层厚度为 40cm ,采用级配碎石填筑;基床底层采用 A、B 组填料或改良土填筑;基床以下路堤为 A、B 组填料或改良土填筑

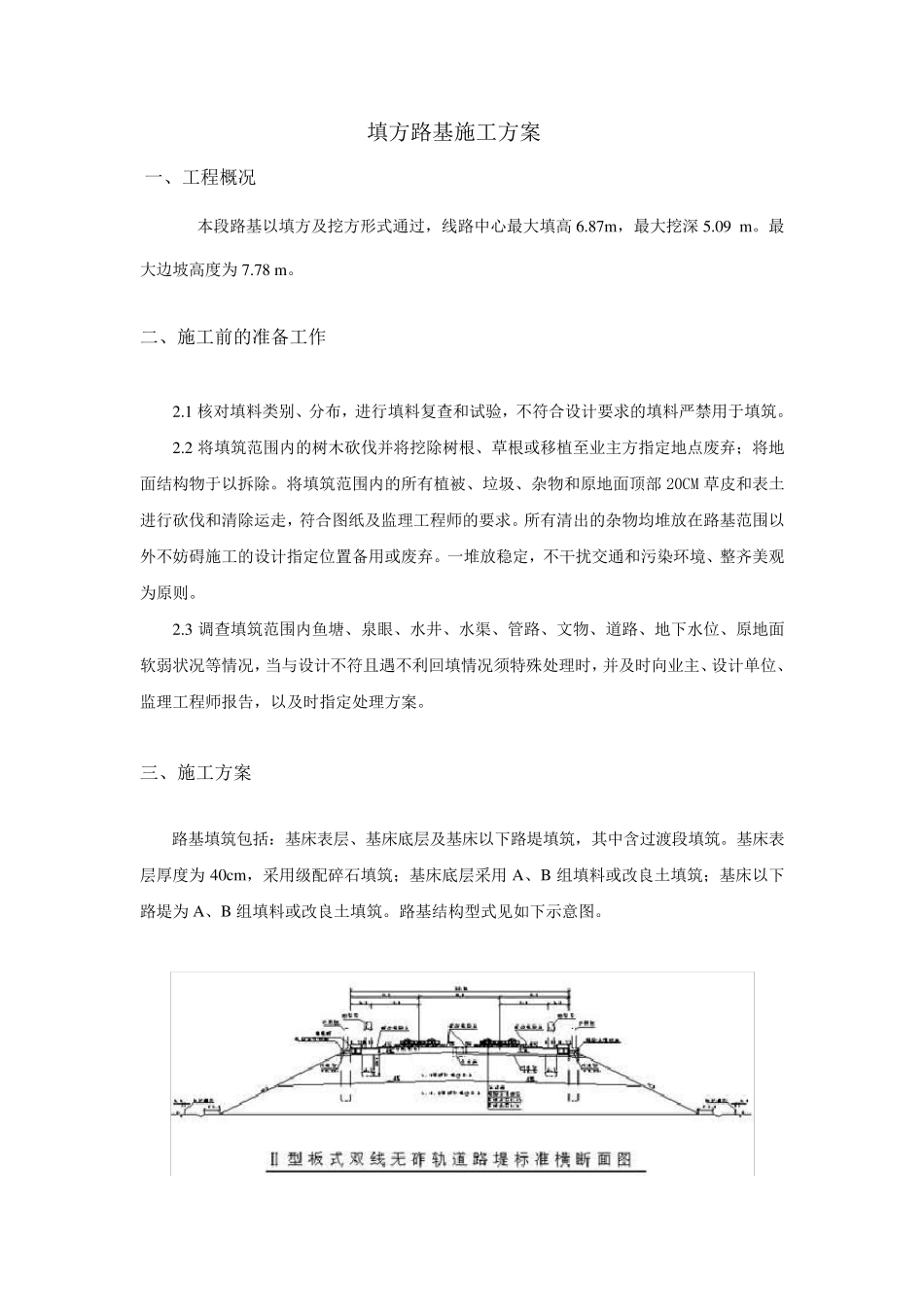

路基结构型式见如下示意图
1 基床底层及以下路堤B 组填料填筑施工工艺 3
1 填筑施工工艺流程 基床底层及以下路堤填筑按“三阶段、四区段、八流程”的施工工艺组织施工

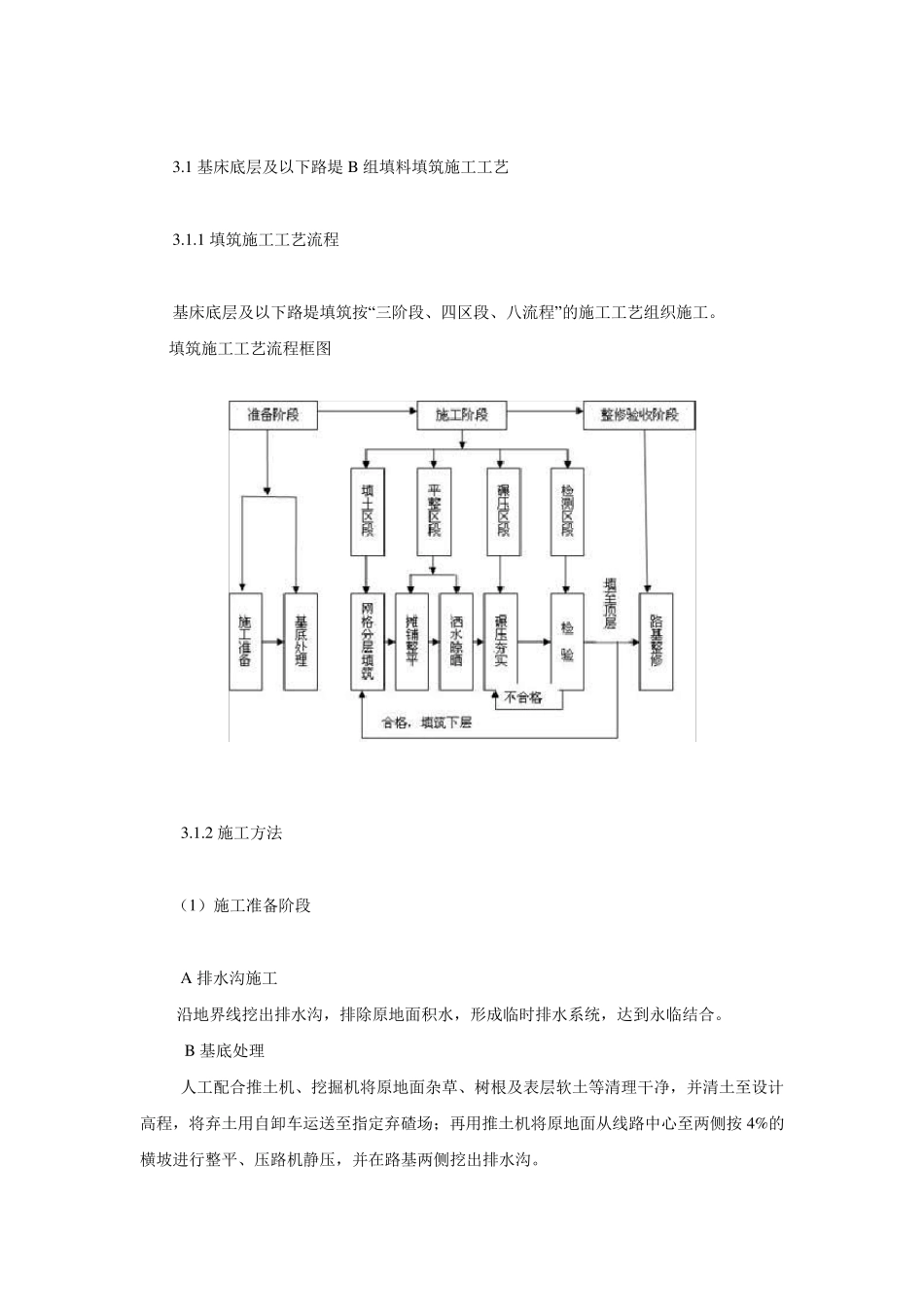

填筑施工工艺流程框图 3
2 施工方法 (1)施工准备阶段 A 排水沟施工 沿地界线挖出排水沟,排除原地面积水,形成临时排水系统,达到永临结合
B 基底处理 人工配合推土机、挖掘机将原地面杂草、树根及表层软土等清理干净,并清土至设计高程,将弃土用自卸车运送至指定弃碴场;再用推土机将原地面从线路中心至两侧按4%的横坡进行整平、压路机静压,并在路基两侧挖出排水沟

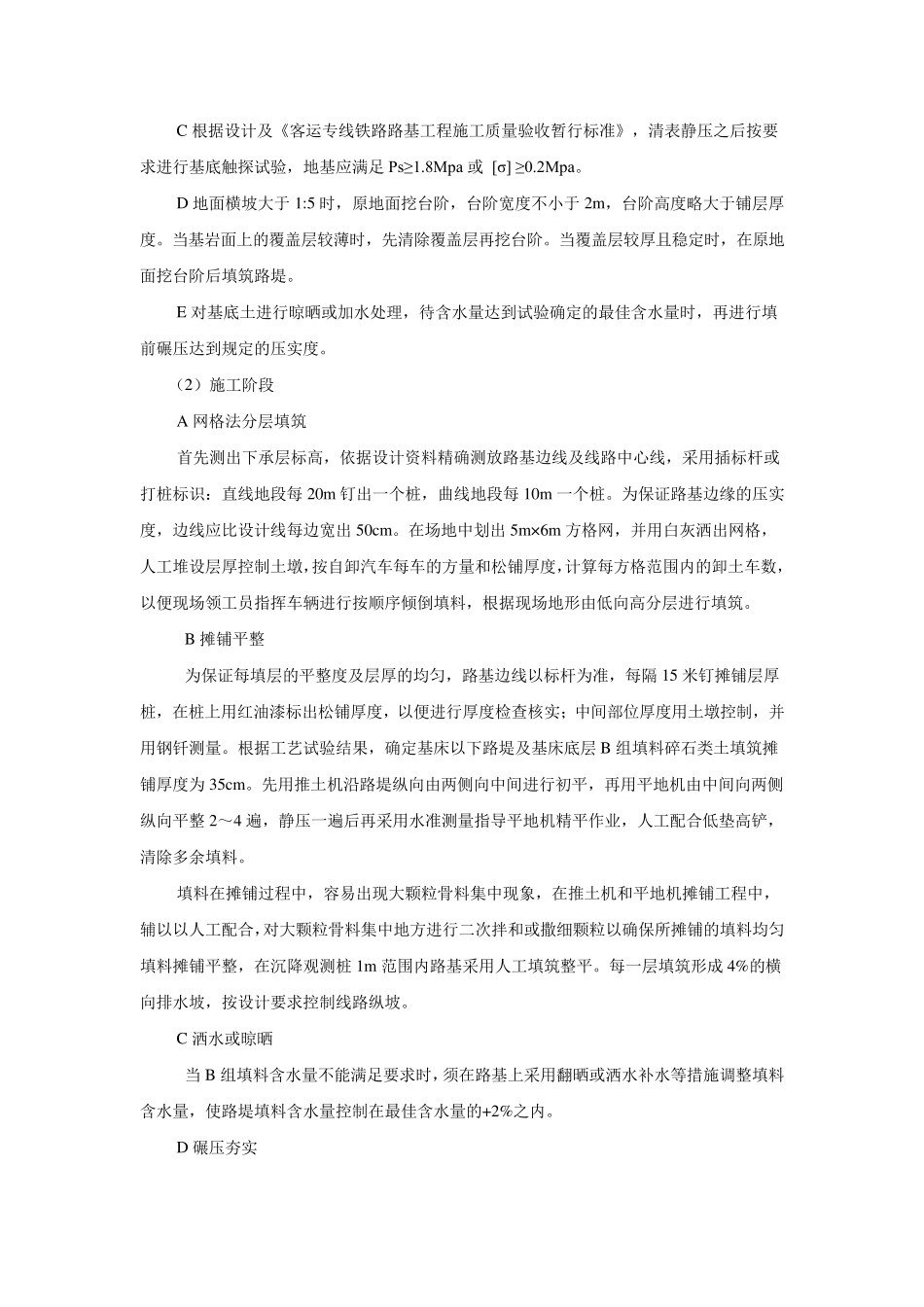

C 根据设计及《客运专线铁路路基工程施
