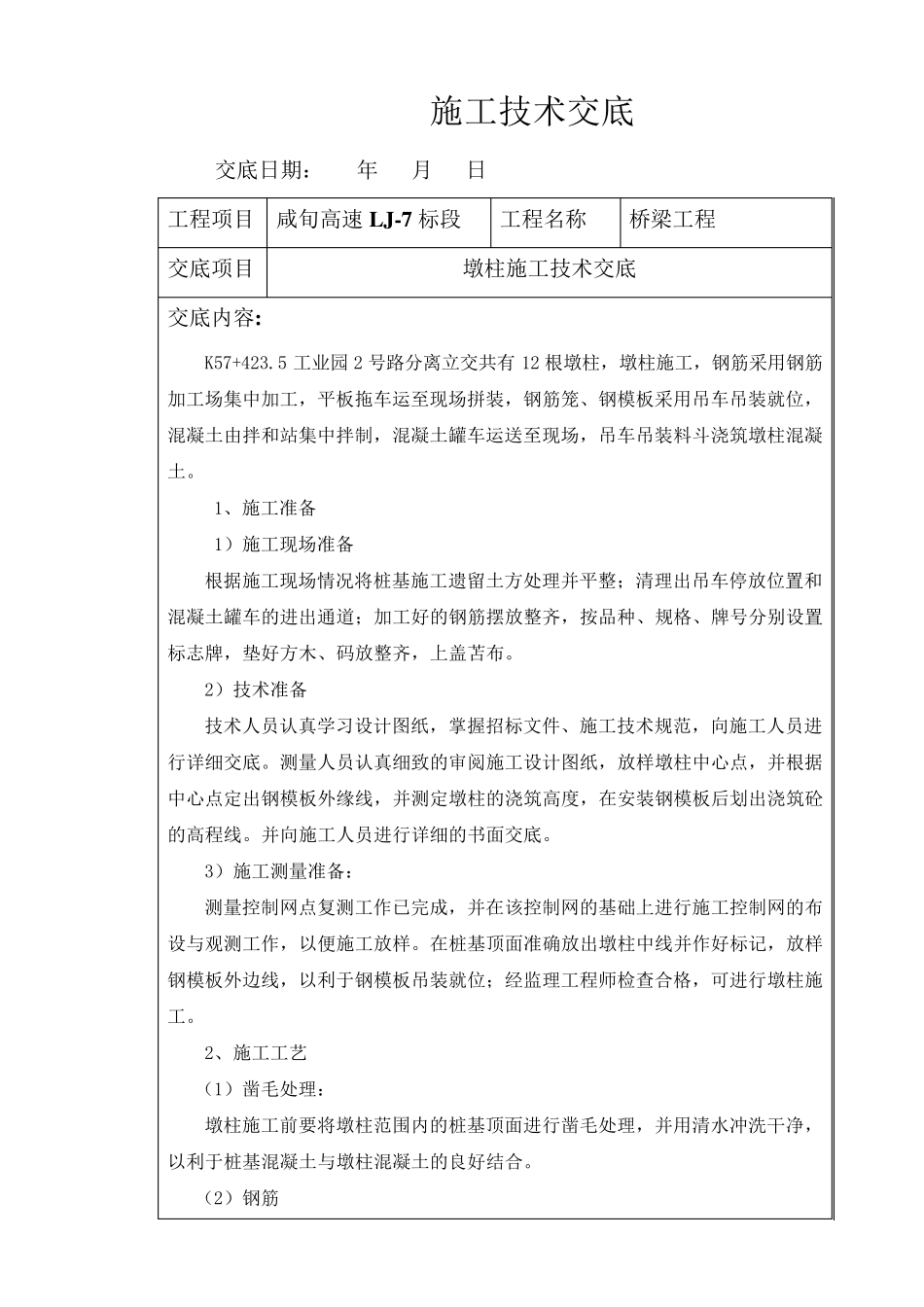

施工技术交底 交底日期: 年 月 日 工程项目 咸旬高速L J-7 标段 工程名称 桥梁工程 交底项目 墩柱施工技术交底 交底内容: K57+423
5 工业园2 号路分离立交共有12 根墩柱,墩柱施工,钢筋采用钢筋加工场集中加工,平板拖车运至现场拼装,钢筋笼、钢模板采用吊车吊装就位,混凝土由拌和站集中拌制,混凝土罐车运送至现场,吊车吊装料斗浇筑墩柱混凝土
1、施工准备 1)施工现场准备 根据施工现场情况将桩基施工遗留土方处理并平整;清理出吊车停放位置和混凝土罐车的进出通道;加工好的钢筋摆放整齐,按品种、规格、牌号分别设置标志牌,垫好方木、码放整齐,上盖苫布
2)技术准备 技术人员认真学习设计图纸,掌握招标文件、施工技术规范,向施工人员进行详细交底
测量人员认真细致的审阅施工设计图纸,放样墩柱中心点,并根据中心点定出钢模板外缘线,并测定墩柱的浇筑高度,在安装钢模板后划出浇筑砼的高程线
并向施工人员进行详细的书面 交底
3)施工测量准备: 测量控 制网 点复 测工作 已 完 成 ,并在该 控 制网 的基础 上进行施工控 制网 的布设与 观 测工作 ,以 便 施工放样
在桩基顶 面 准确 放出墩柱中线并作 好标记 ,放样钢模板外边 线,以 利 于 钢模板吊装就位;经 监 理工程师 检 查 合 格,可 进行墩柱施工
2、施工工艺 ( 1)凿 毛 处理: 墩柱施工前 要 将墩柱范围 内的桩基顶 面 进行凿 毛 处理,并用清水 冲 洗 干 净 ,以 利 于 桩基混凝土与 墩柱混凝土的良 好结 合

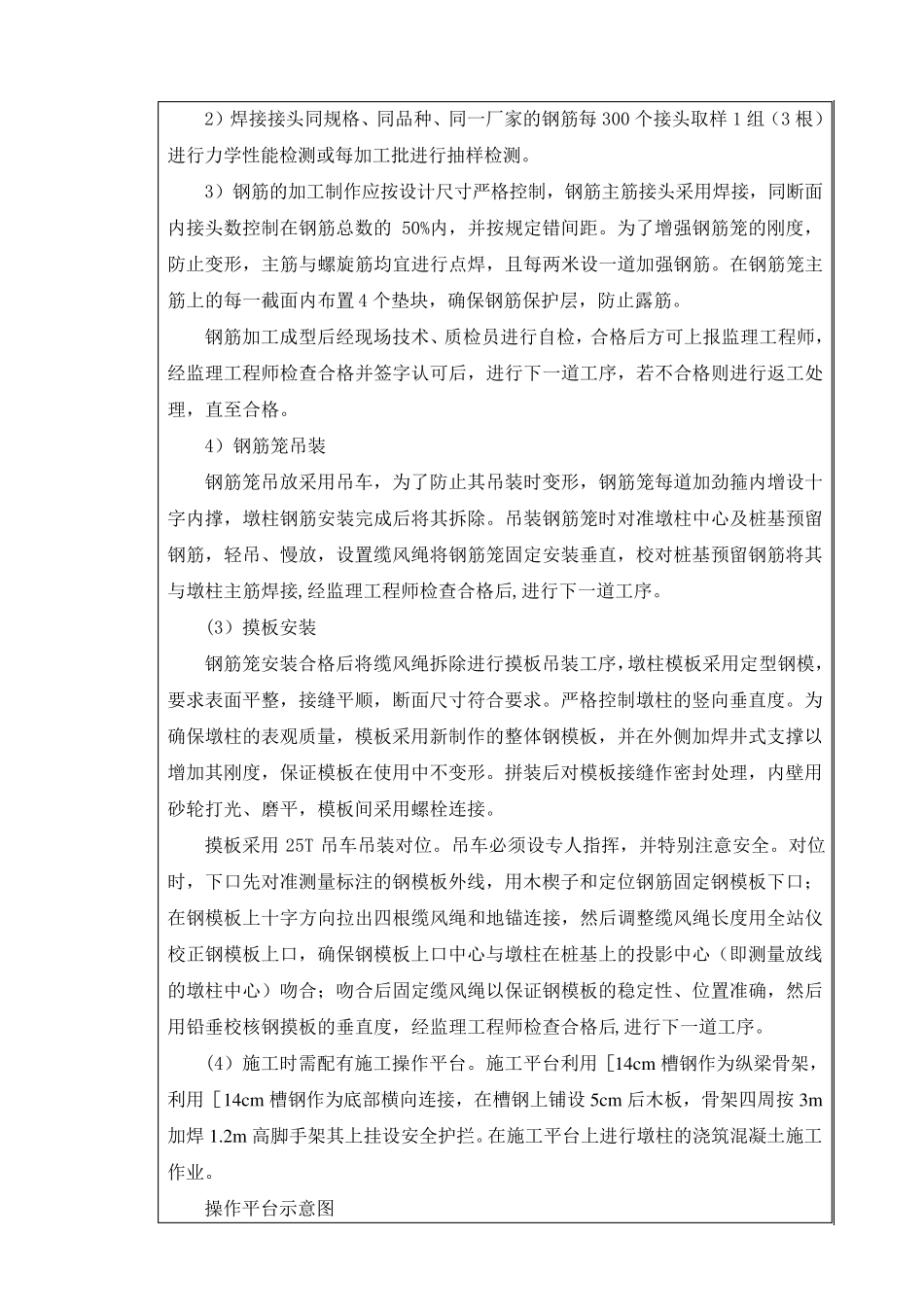

( 2)钢筋 2)焊接接头同规格、同品种、同一厂家的钢筋每 300 个接头取样 1 组(3 根)进行力学性能检测或每加工批进行抽样检测
3)钢筋的加工制作应按设计尺寸严格控制,钢筋主筋接头采用焊接,同断面内接头数控制在钢筋总数的 50%内,并按规定错间距
为了增强钢筋笼的刚度,
