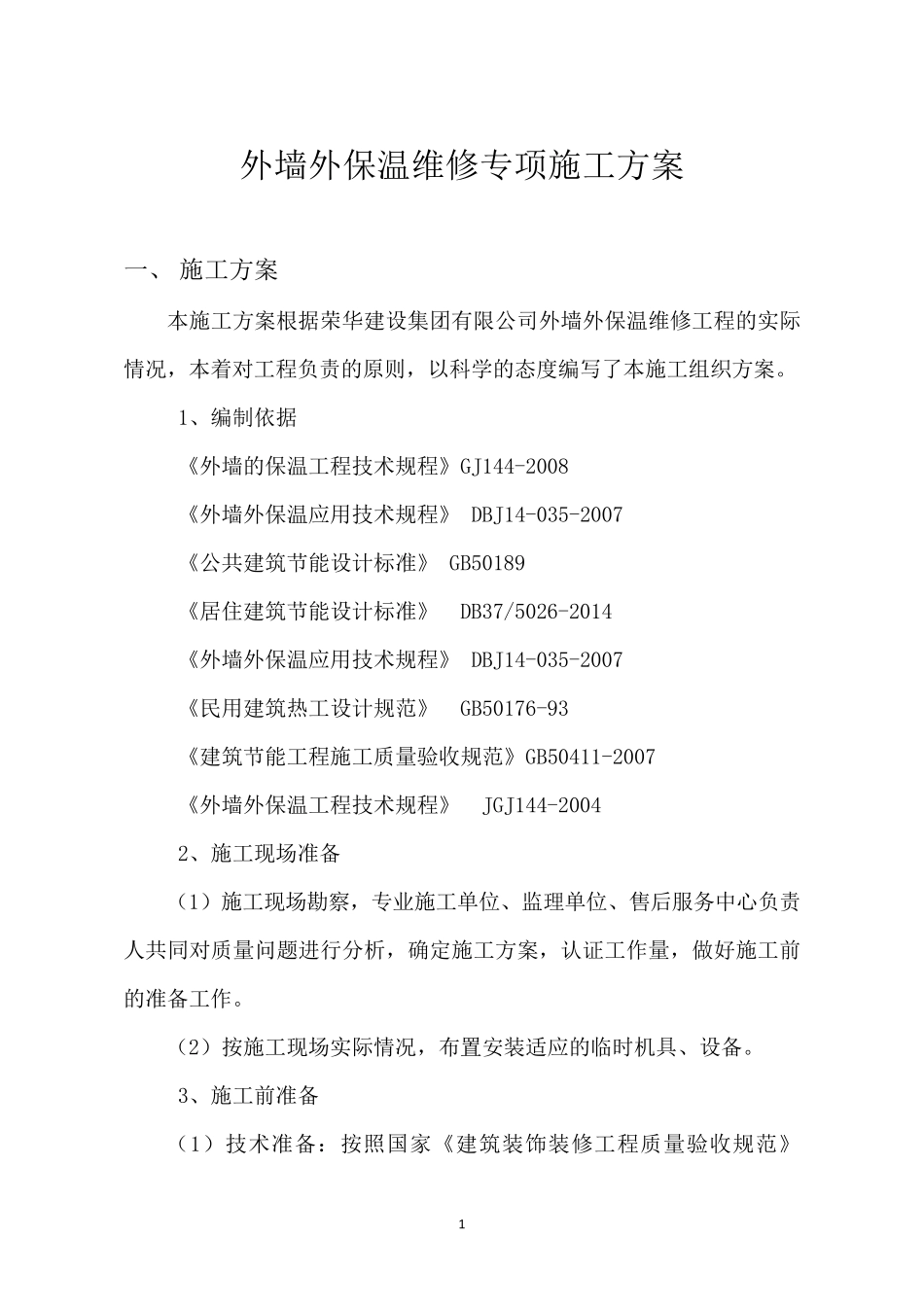

1 外墙外保温维修专项施工方案 一、 施工方案 本施工方案根据荣华建设集团有限公司外墙外保温维修工程的实际情况,本着对工程负责的原则,以科学的态度编写了本施工组织方案
1、编制依据 《外墙的保温工程技术规程》GJ144-2008 《外墙外保温应用技术规程》 DBJ14-035-2007 《公共建筑节能设计标准》 GB50189 《居住建筑节能设计标准》 DB37/5026-2014 《外墙外保温应用技术规程》 DBJ14-035-2007 《民用建筑热工设计规范》 GB50176-93 《建筑节能工程施工质量验收规范》GB50411-2007 《外墙外保温工程技术规程》 JGJ144-2004 2、施工现场准备 (1)施工现场勘察,专业施工单位、监理单位、售后服务中心负责人共同对质量问题进行分析,确定施工方案,认证工作量,做好施工前的准备工作
(2)按施工现场实际情况,布置安装适应的临时机具、设备

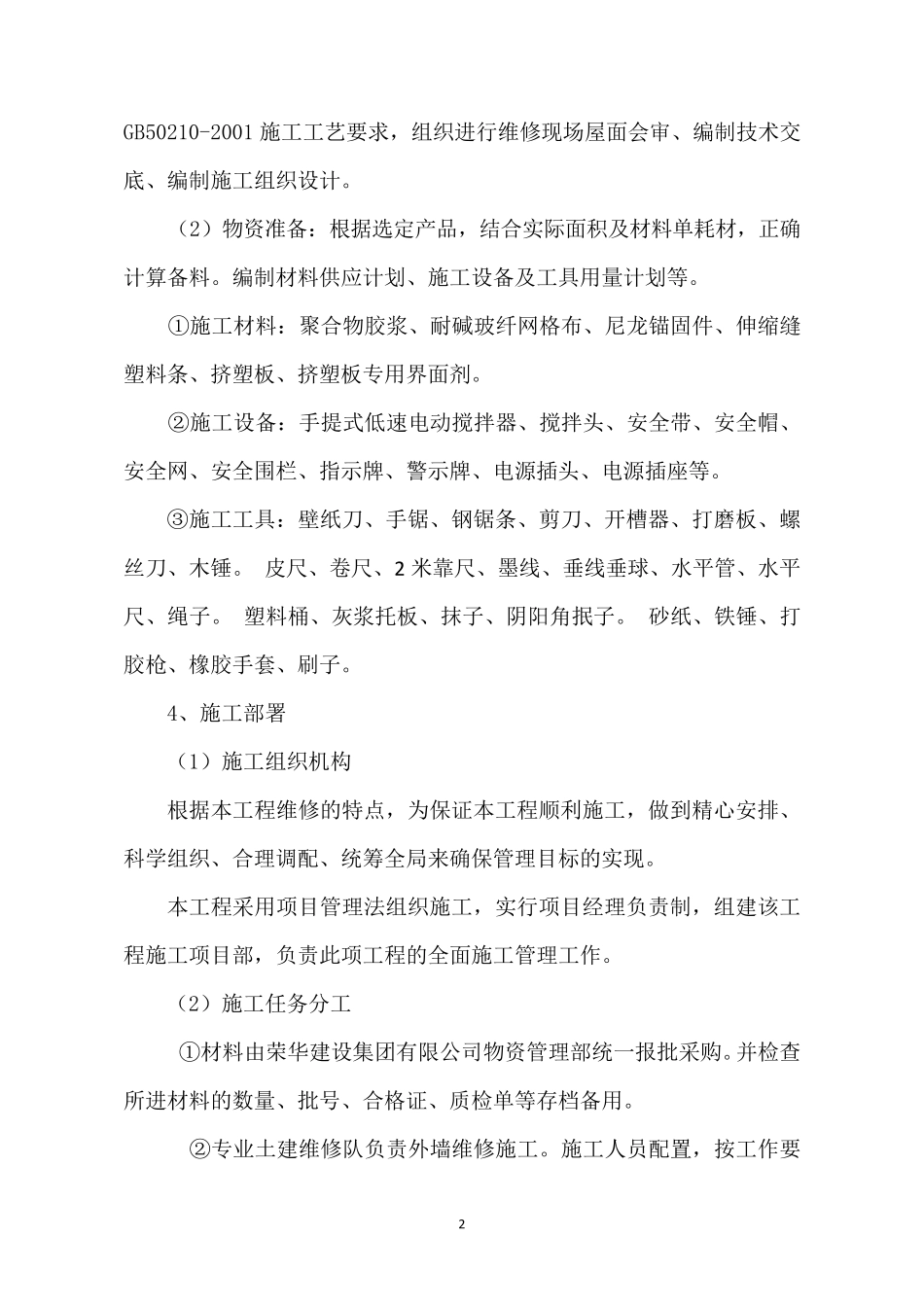

3、施工前准备 (1)技术准备:按照国家《建筑装饰装修工程质量验收规范》 2 GB50210-2001 施工工艺要求,组织进行维修现场屋面会审、编制技术交底、编制施工组织设计
(2)物资准备:根据选定产品,结合实际面积及材料单耗材,正确计算备料
编制材料供应计划、施工设备及工具用量计划等
①施工材料:聚合物胶浆、耐碱玻纤网格布、尼龙锚固件、伸缩缝塑料条、挤塑板、挤塑板专用界面剂
②施工设备:手提式低速电动搅拌器、搅拌头、安全带、安全帽、安全网、安全围栏、指示牌、警示牌、电源插头、电源插座等
③施工工具:壁纸刀、手锯、钢锯条、剪刀、开槽器、打磨板、螺丝刀、木锤
皮尺、卷尺、2 米靠尺、墨线、垂线垂球、水平管、水平尺、绳子
塑料桶、灰浆托板、抹子、阴阳角抿子
砂纸、铁锤、打胶枪、橡胶手套、刷子

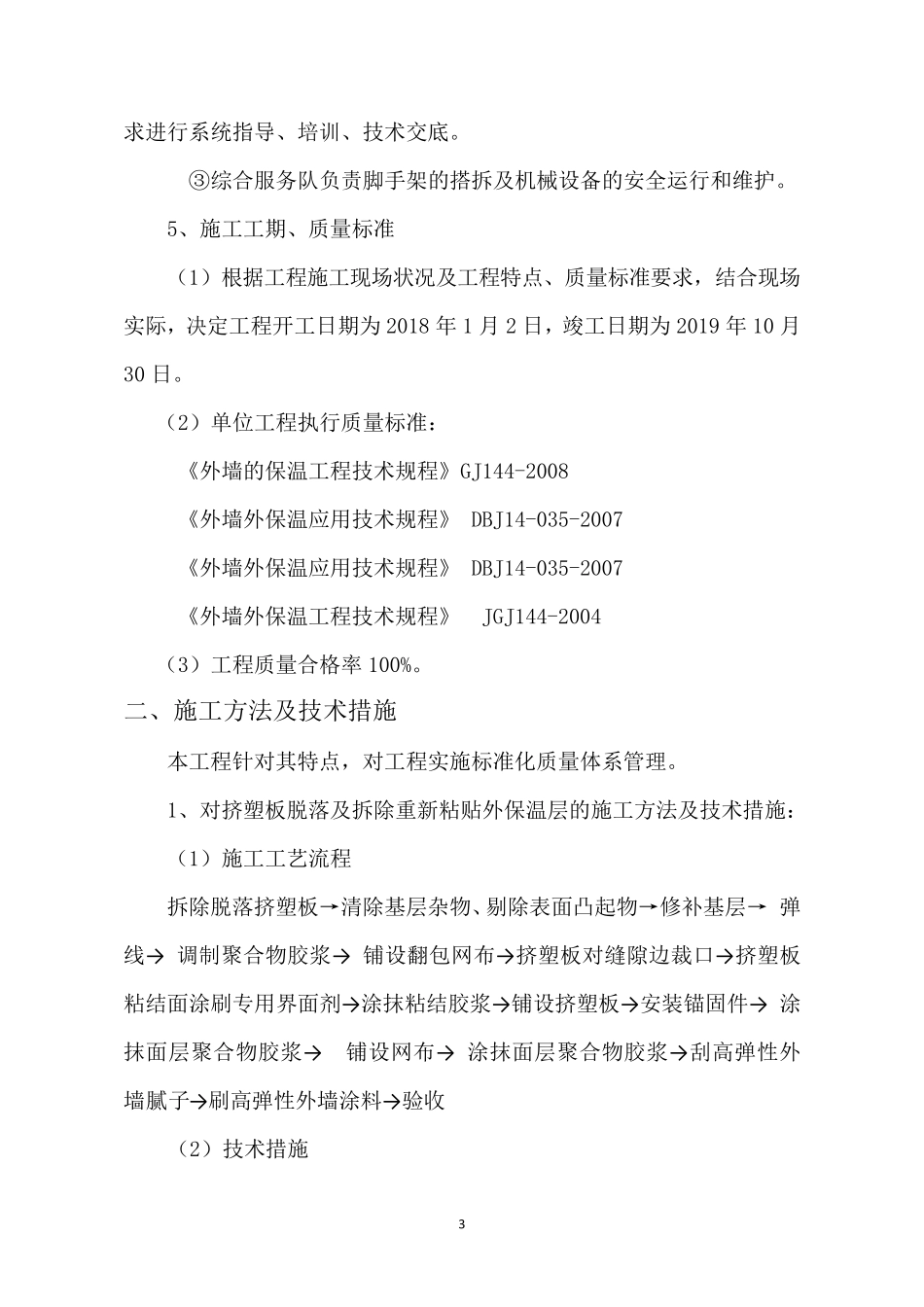

4、施工部署 (1)施工组织机构 根据本工程 维修的 特 点 ,为
