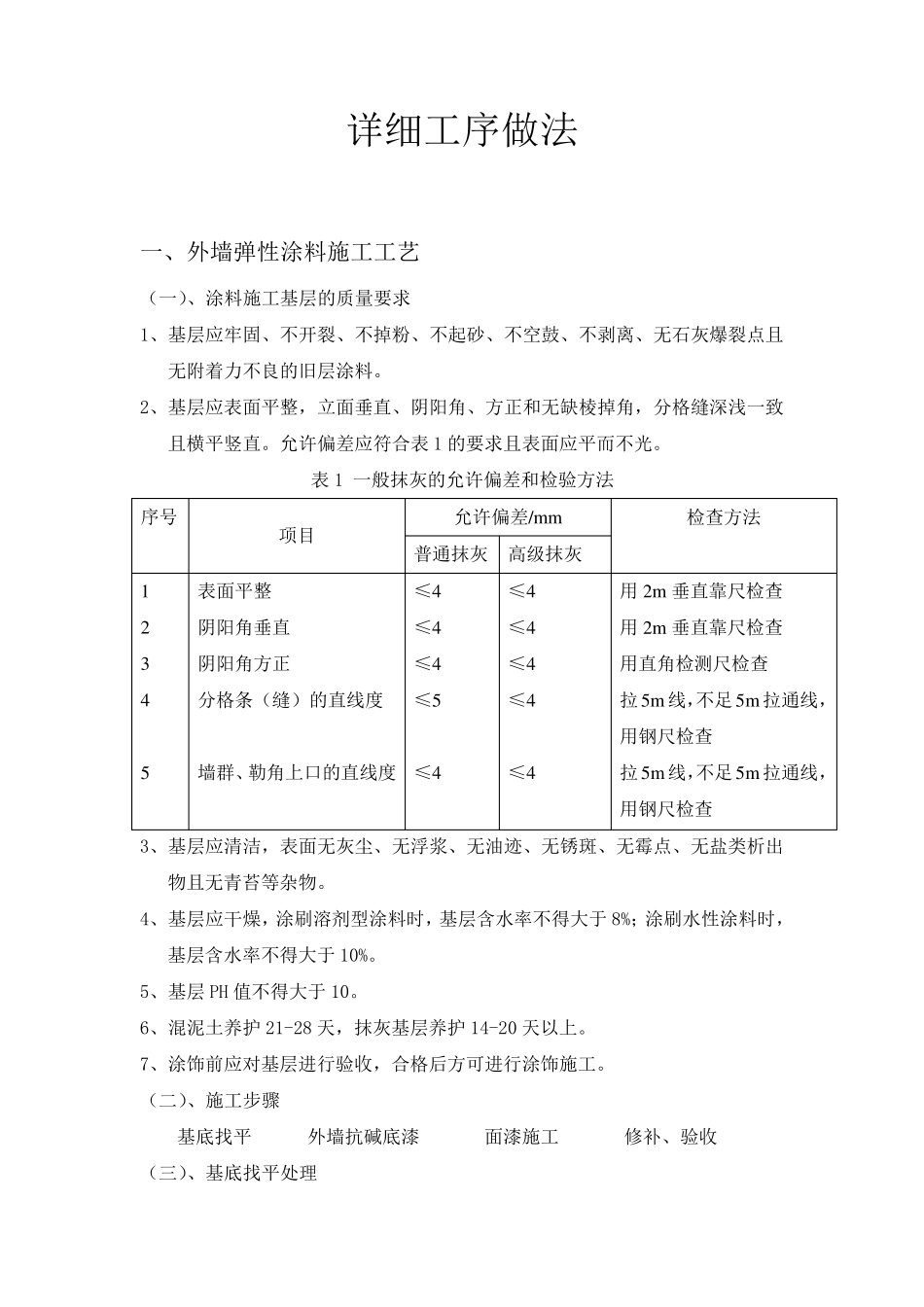

详细工序做法 一、外墙弹性涂料施工工艺 (一)、涂料施工基层的质量要求 1、基层应牢固、不开裂、不掉粉、不起砂、不空鼓、不剥离、无石灰爆裂点且无附着力不良的旧层涂料
2、基层应表面平整,立面垂直、阴阳角、方正和无缺棱掉角,分格缝深浅一致且横平竖直
允许偏差应符合表1 的要求且表面应平而不光
表1 一般抹灰的允许偏差和检验方法 序号 项目 允许偏差/m m 检查方法 普通抹灰 高级抹灰 1 2 3 4 5 表面平整 阴阳角垂直 阴阳角方正 分格条(缝)的直线度 墙群、勒角上口的直线度 ≤4 ≤4 ≤4 ≤5 ≤4 ≤4 ≤4 ≤4 ≤4 ≤4 用 2m 垂直靠尺检查 用 2m 垂直靠尺检查 用直角检测尺检查 拉5m 线,不足 5m 拉通线,用钢尺检查 拉5m 线,不足5m 拉通线,用钢尺检查 3、基层应清洁,表面无灰尘、无浮浆、无油迹、无锈斑、无霉点、无盐类析出物且无青苔等杂物
4、基层应干燥,涂刷溶剂型涂料时,基层含水率不得大于8%;涂刷水性涂料时,基层含水率不得大于10%
5、基层PH 值不得大于10
6、混泥土养护21-28 天,抹灰基层养护14-20 天以上
7、涂饰前应对基层进行验收,合格后方可进行涂饰施工

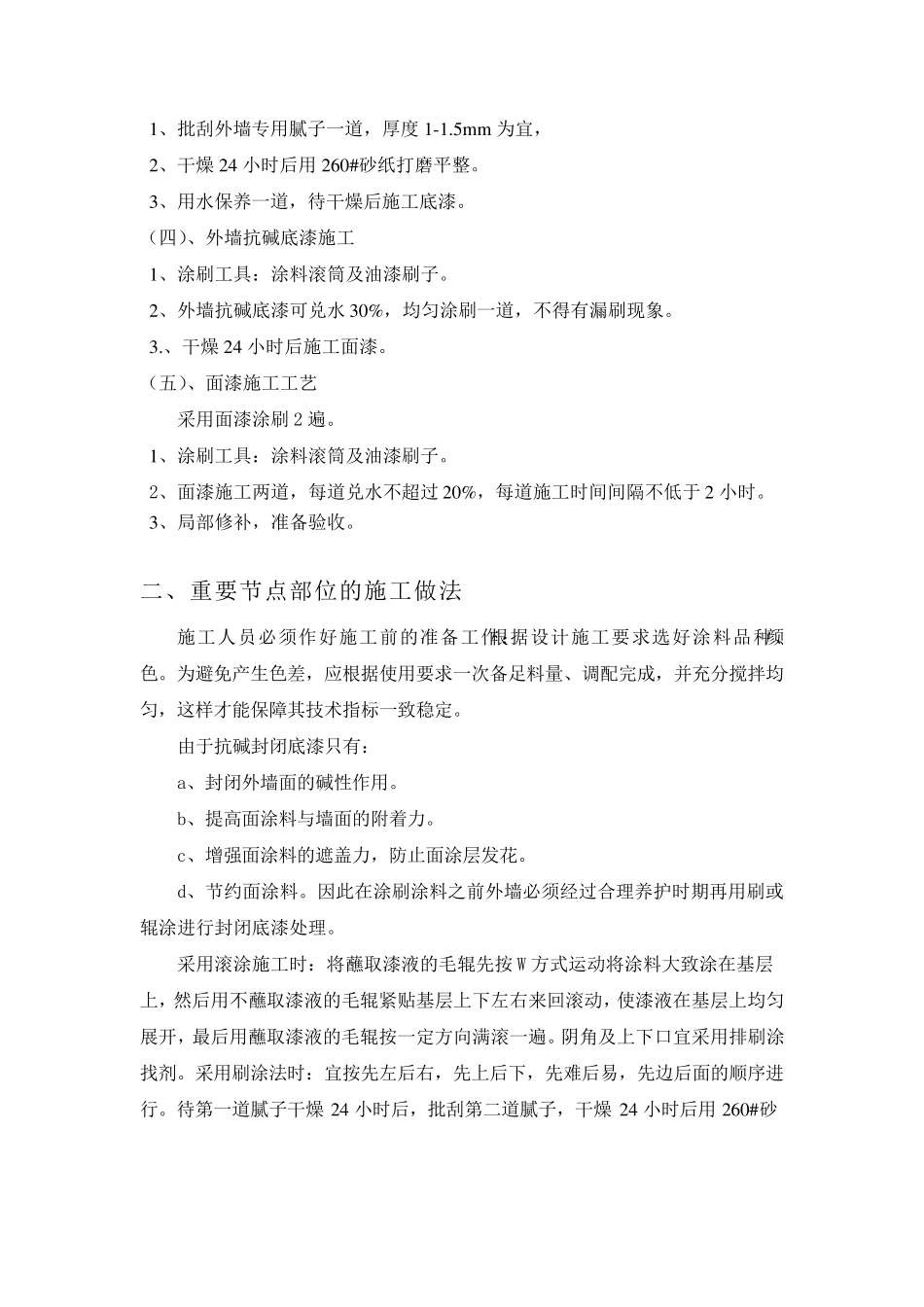

(二)、施工步 骤 基底 找 平 外墙抗 碱 底 漆 面漆 施工 修 补 、验收 (三 )、基底 找 平处 理 1、批刮外墙专用腻子一道,厚度 1-1
5m m 为宜, 2、干燥 24 小时后用 260#砂纸打磨平整
3、用水保养一道,待干燥后施工底漆
(四)、外墙抗碱底漆施工 1、涂刷工具:涂料滚筒及油漆刷子
2、外墙抗碱底漆可兑水 30%,均匀涂刷一道,不得有漏刷现象
、干燥 24 小时后施工面漆
(五)、面漆施工工艺 采用面漆涂刷 2 遍
1、涂刷工具:涂料滚筒及油漆刷子

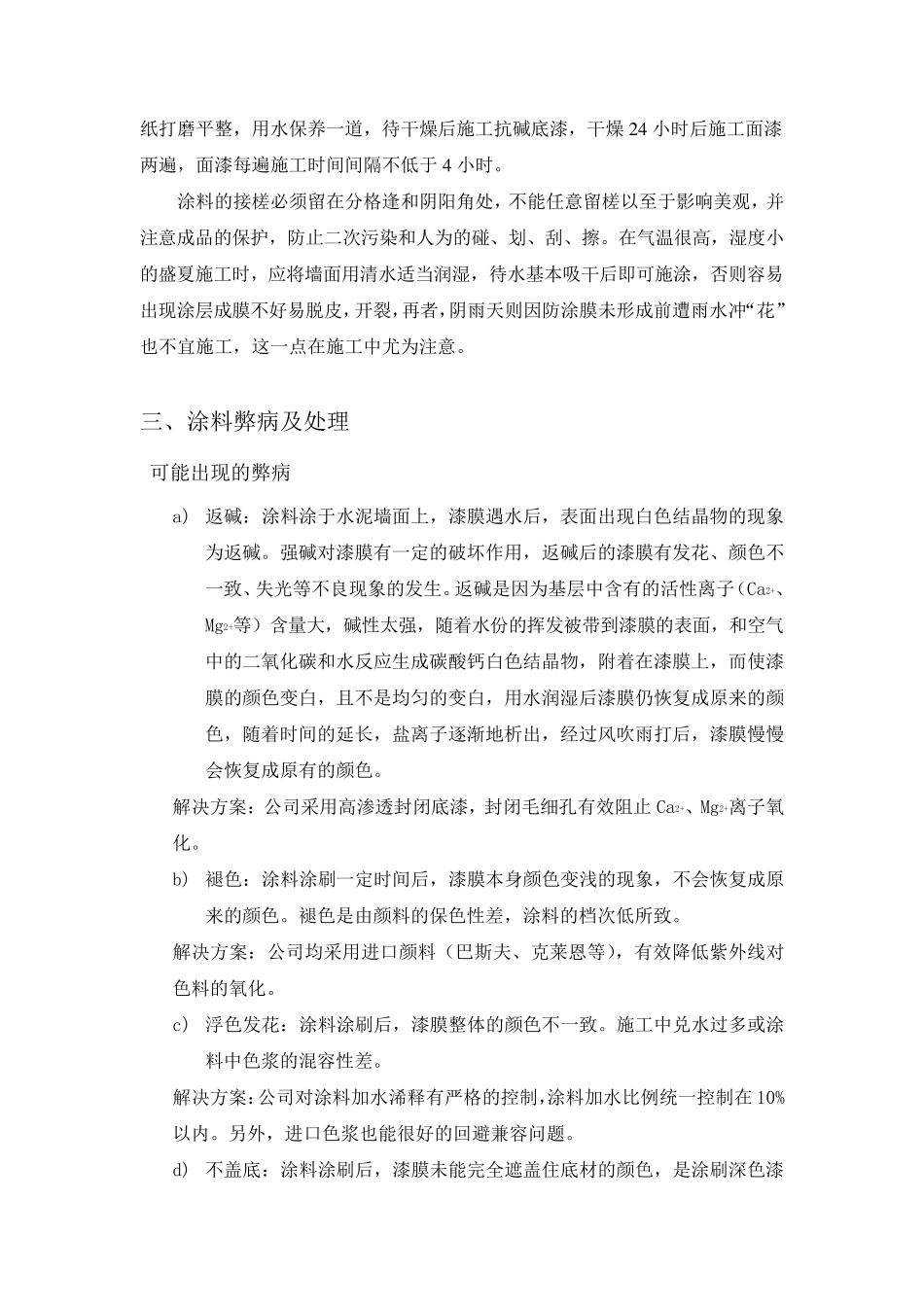

2、面漆施工两道,每道兑水不超过 20%,每道施工时
