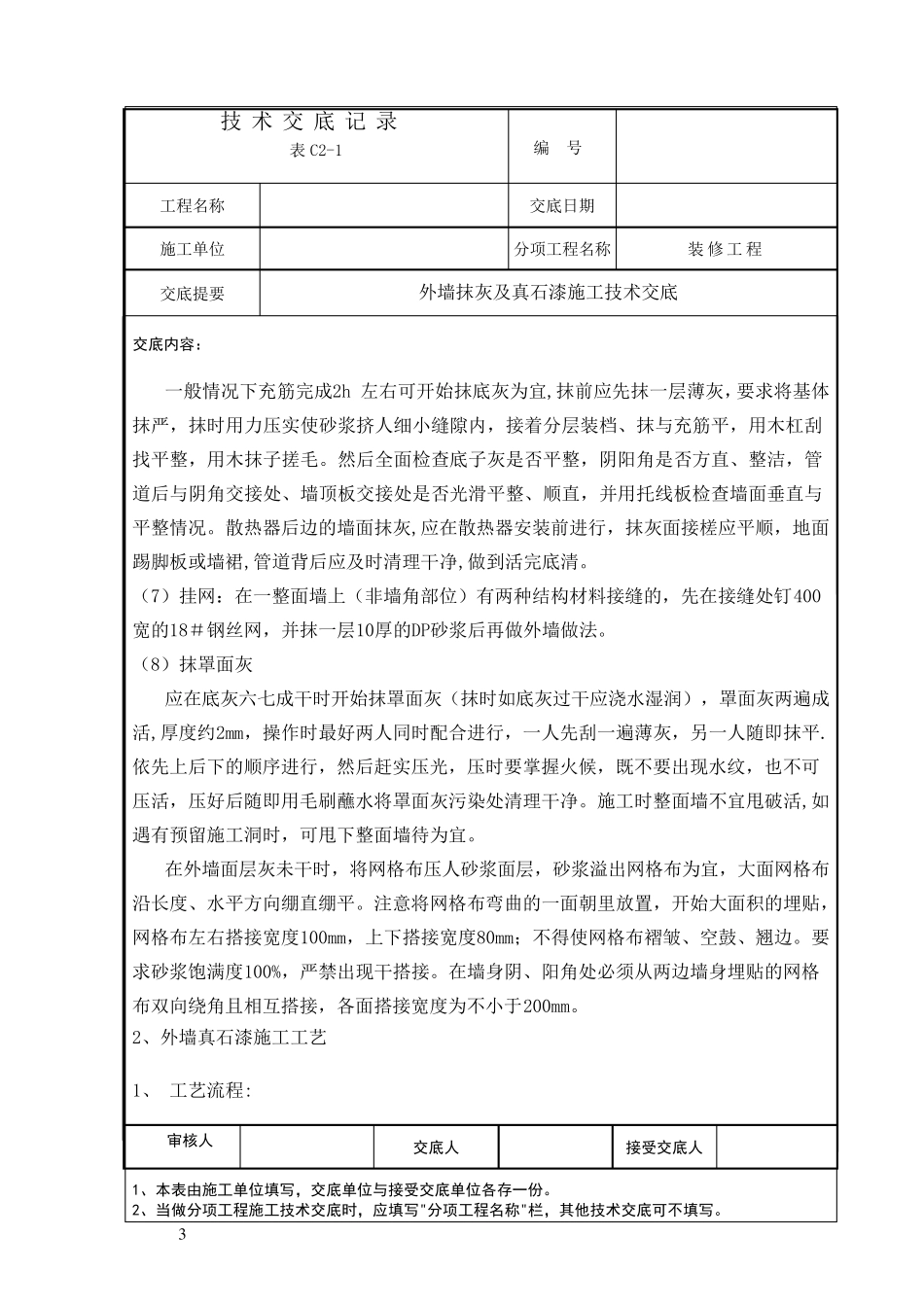

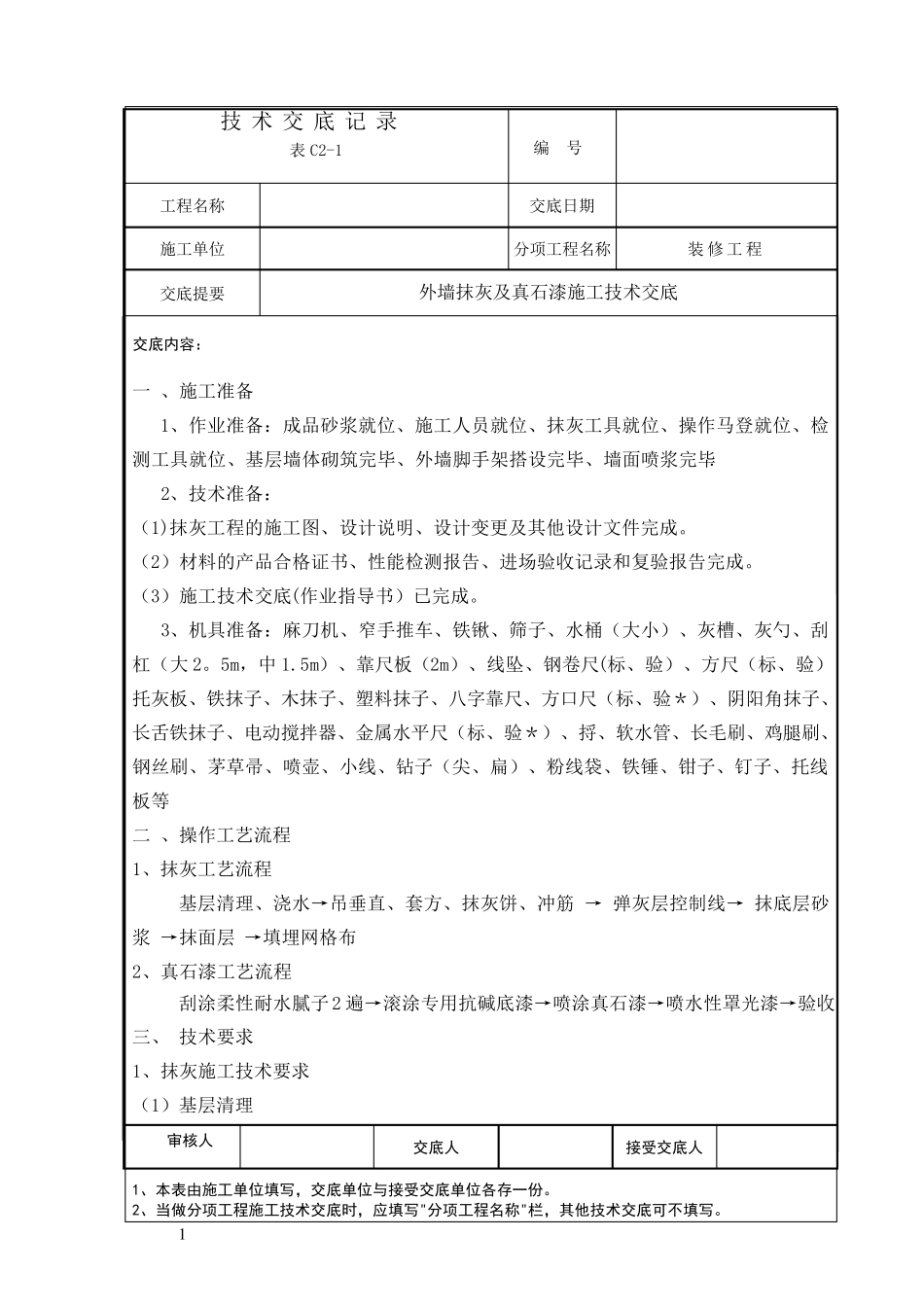

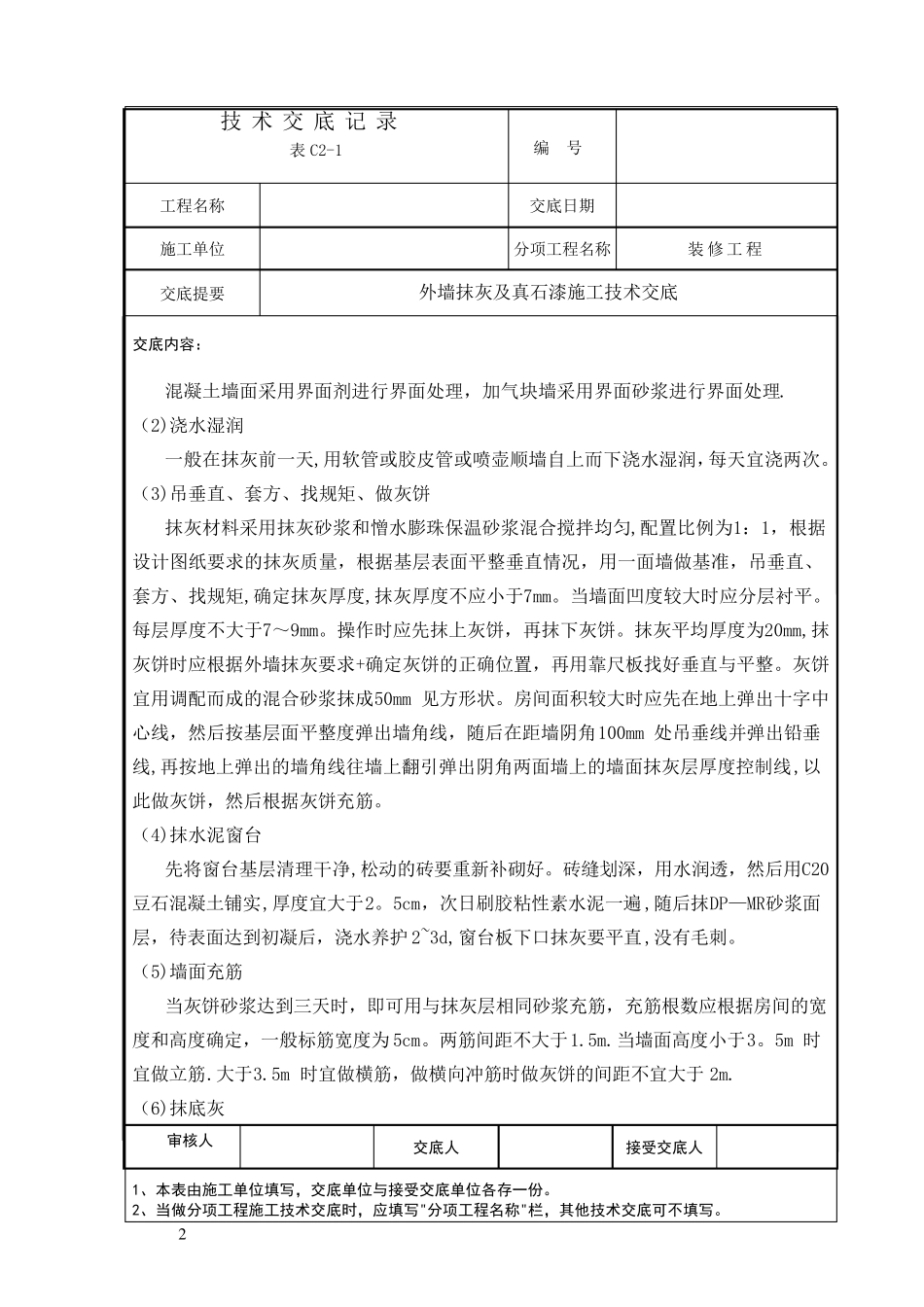

技术交底记录 表 C2-1 编 号 工 程 名 称 交 底 日 期 施 工 单 位 分 项 工 程 名 称 装 修 工 程 交 底 提 要 外 墙 抹 灰 及 真 石 漆 施 工 技 术 交 底 交底内容: 审核人 交底人 接受交底人 1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写
1 一 、 施 工 准 备 1、 作 业 准 备 : 成 品 砂 浆 就 位 、 施 工 人 员 就 位 、 抹 灰 工 具 就 位 、 操 作 马 登 就 位 、 检测 工 具 就 位 、 基 层 墙 体 砌 筑 完 毕 、 外 墙 脚 手 架 搭 设 完 毕 、 墙 面 喷 浆 完 毕
2、 技 术 准 备 : ( 1)抹 灰 工 程 的 施 工 图 、 设 计 说 明 、 设 计 变 更 及 其 他 设 计 文 件 完 成
( 2) 材 料 的 产 品 合 格 证 书 、 性 能 检 测 报 告 、 进 场 验 收 记 录 和 复 验 报 告 完 成
( 3) 施 工 技 术 交 底 (作 业 指 导 书 ) 已 完 成
3、 机 具 准 备 : 麻 刀 机 、 窄 手 推 车 、 铁 锹 、 筛 子 、 水 桶 ( 大 小 ) 、 灰 槽 、 灰 勺 、 刮杠 ( 大 2
5m, 中 1
